商洛二期项目2×660兆瓦工程烟囱钢内筒顺利双到顶
    次浏览 发布时间:2025-10-14    来源:   关键词:
  • 正文

10月8日

中国能建西北城建承建的

商洛二期2×660兆瓦工程

烟囱钢内筒双到顶

西北城建主要承建该项目烟囱、间冷塔建筑安装工程。项目位于商洛市沙河子镇。项目建成后,年发电量约60亿千瓦时,向关中东南部电网送电,提高区域负荷供电能力,并通过新机组先进的宽负荷灵活调峰和深度调峰能力,大幅度提高电网对新能源的接纳能力。

项目施工过程

2025年6月20日  1号钢内筒开始施工

2025年6月26日  1号钢内筒开始焊接

2025年8月8日  1号钢内筒到顶

2025年8月12日  2号钢内筒开始施工

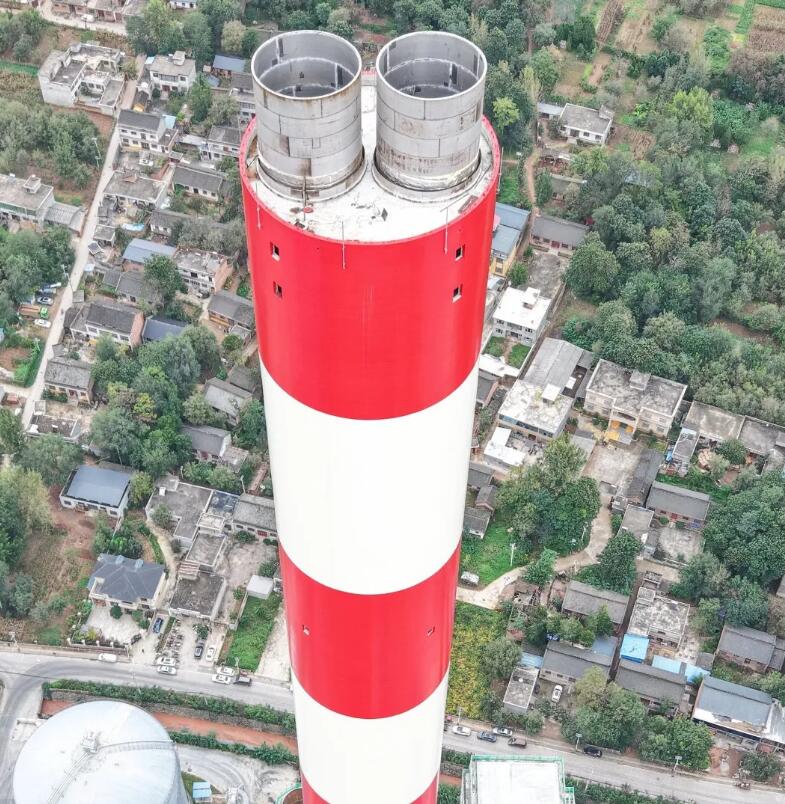

2025年10月8日  2号钢内筒安全顺利到顶

项目开工以来,项目团队始终秉持"策划先行、样板引路、过程控制、一次成优"的质量管理理念,积极克服极端天气、环境复杂等困难,发挥季节性施工经验优势,优化施工组织设计,强化人机资源配置,狠抓安全管理,严控工艺质量,保障了钢内筒安全优质双到顶。

过程控制      一次成优

以精细化管理为手段,严格过程管控,针对烟囱钢钢内筒超高结构施工,垂直度、稳定性要求严,风力、温度变化对关键部位的焊接质量要求高等困难,从施工作业人员、焊接施工工艺、焊材使用,以及质量验收等方面,层层把关,确保了焊接施工质量。过程中落实质量责任,加强质量管理力度,施工人员技术交底、节点交底两个"百分百”,落实三级验收制度,不断提高施工工艺,提升钢内筒工程质量品质。

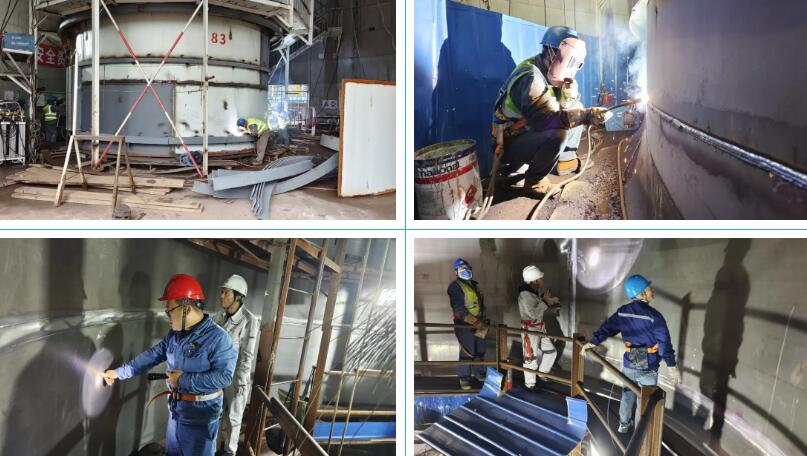

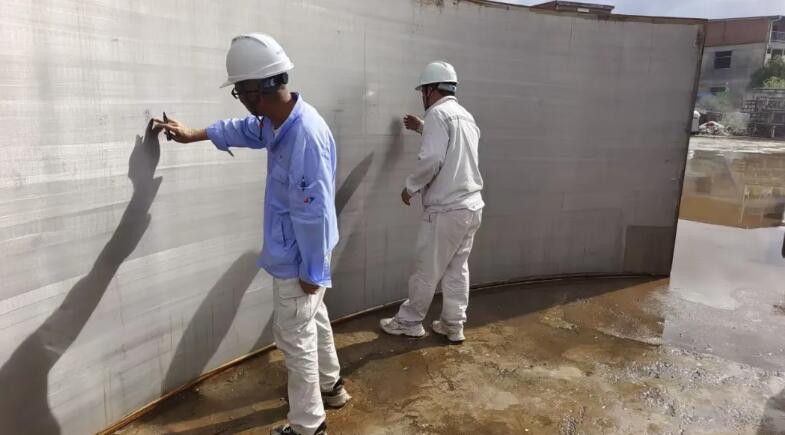

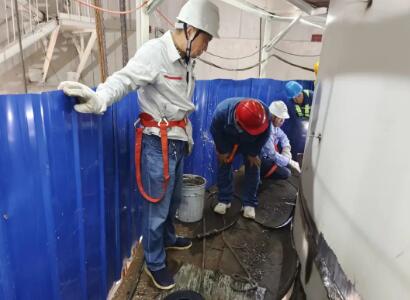

除锈刷漆

焊工入场考试

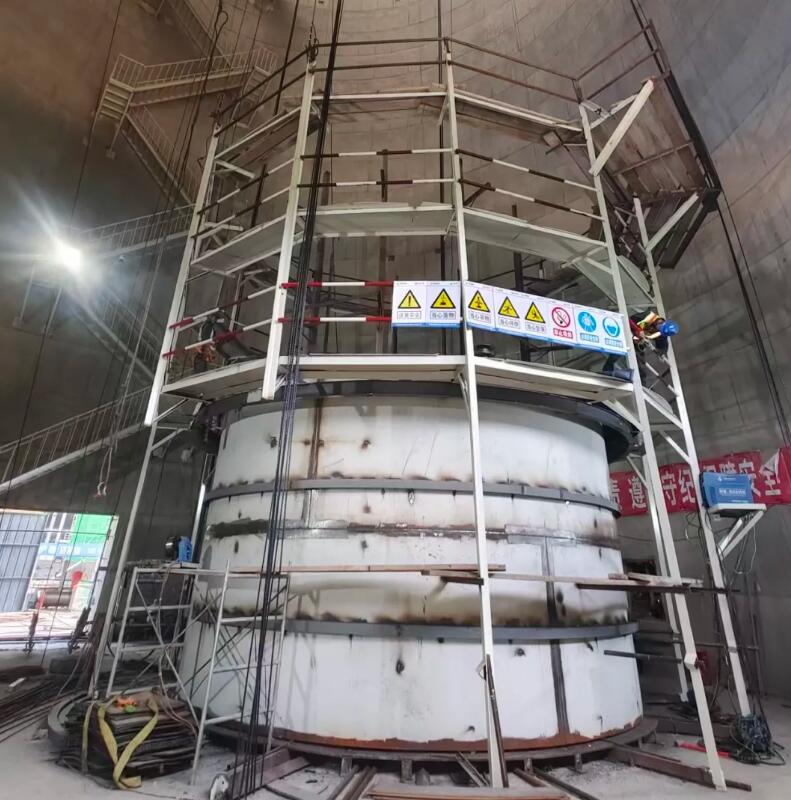

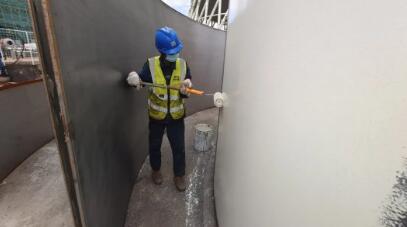

焊缝过程验收

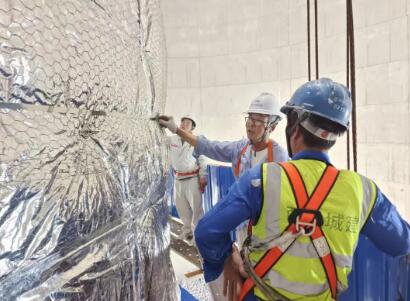

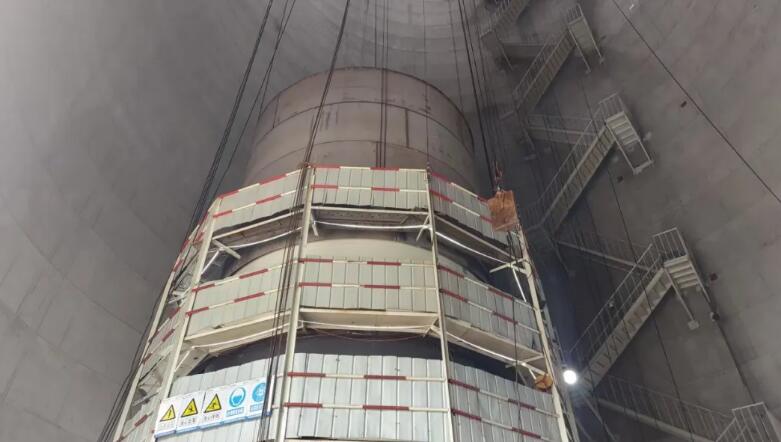

外保温过程验收

严格落实中国能建安全生产“十二个到位”“十带头”“八个一律”要求,细化安全技术方案,加强安全过程管控,严格落实高危作业监督旁站制度,做细做实安全文明施工,常态化开展安全教育培训,持续隐患排查治理工作。贯彻落实国务院“雷霆行动”实施方案”,加大警示教育力度,提升安全责任意识,强化‌‌风险管控,建立双重预防机制,‌‌排查整治、‌督导问责,全过程旁站监督,工序无缝隙衔接管理等措施,贯穿施工全过程,实现了安全生产可控、在控。

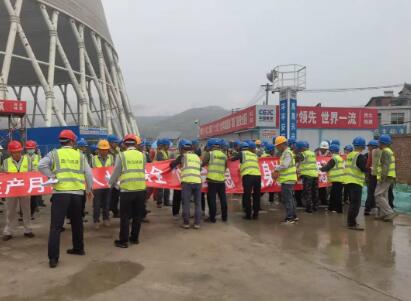

安全月活动

安全月签字仪式

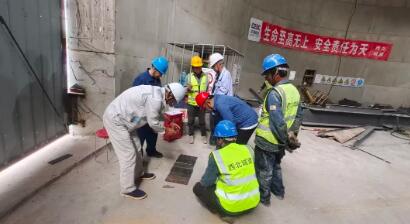

安全督导检查

周一安全例会

烟囱双钢内筒的成功到顶,是继间冷塔筒壁施工到顶后又一重要节点目标,充分展现了西北城建在烟塔领域的过硬实力和专业水平。项目团队将继续秉持务实肯干,勇于争先的工作作风,在确保安全与质量的前提下,团结拼搏、高效履约、再创佳绩,为商洛电厂二期工程发电目标实现再立新功,为公司“二次创业”做出新的更大的贡献。

中国能建西北城建

作为能源电力建设的“国家队”

作为中国能建烟塔联盟牵头单位

作为电力施工技术规范国家标准主编单位

具有较强的技术优势、品牌优势、团队优势

奋力打造专业标杆, 优质服务创造价值

勇当能源电力建设领跑者

为加快建设高质量发展“四新”能建贡献力量
