商洛二期项目实现双节点突破:#3 锅炉冷灰斗、#9 输煤皮带钢结构栈桥吊装完成
    次浏览 发布时间:2025-10-14    来源:   关键词:
  • 正文

10月7日19时46分,商洛二期项目#3锅炉前水冷壁灰斗顺利吊装就位,标志着该机组锅炉受热面吊装任务圆满完成,为后续锅炉水压试验节点的顺利实现奠定了坚实基础。

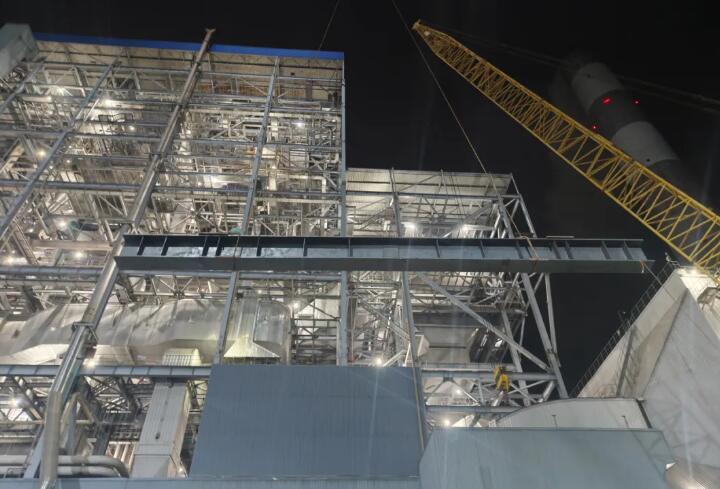

冷灰斗吊装

面对施工场地受限、设备到货延迟等困难,项目部科学组织、精准施策,由项目总工程师牵头组建攻坚小组,系统制定施工方案,强化资源协调,优化工序衔接,严格执行洁净化管理要求,并在组合前全面完成管排通球检验,有力保障了工程质量和建设进度。

本次吊装采用地面组合刚性梁与管屏整体拼装工艺,将刚性梁、水冷壁及相关附属设备组合为整体进行吊装。组合体总重量达74吨,采用3台卷扬机协同作业提升就位。吊装过程中,项目团队反复论证作业指导书和相关技术措施,认真进行吊耳焊缝等关键部件金属无损检测、吊装机具检查,严格执实施“点对点”全程跟踪,确保吊装任务安全高效完成。截至当前,#3锅炉累计完成焊口39283只,一次合格率达99.71%。

栈桥钢架吊装

10月8日凌晨4时,3#锅炉最后一段栈桥钢结构精准吊装就位,标志着输煤系统实现又一重大节点,为后续皮带安装与系统调试创造了有利条件。该输煤皮带钢结构总重130吨,跨度24.8米,是连接主厂房与一期扩建端的关键通道。施工期间,安全管理、监理及技术人员全程旁站监督,确保各个环节安全可控、精准就位。

当前,项目部正积极克服设备到货滞后、雨季施工等多重挑战,紧盯工期目标,严控质量标准,全力以赴推进锅炉水压试验和厂区受电等后续工作,为确保项目按期投产发电提供坚实保障。
