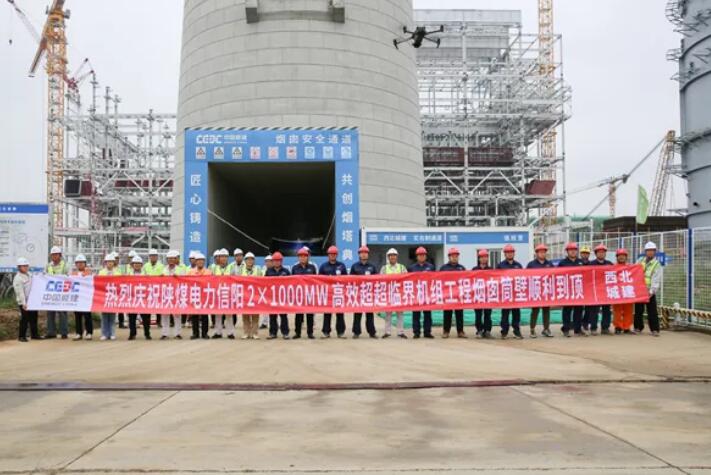

9月17日,陕煤信电公司2×1000MW高效超超临界机组工程烟囱主体结构顺利封顶,较里程碑计划提前75天完成,标志着项目能源供应与环保处理核心系统建设取得阶段性胜利,为后续设备安装、系统调试及整体竣工投产筑牢基础。

作为电厂地标性建筑,该烟囱采用“一炉一管”双管套筒设计,总高233米,施工总量达156节,累计消耗钢筋1360吨、混凝土11100立方米。自2024年12月启动基础混凝土浇筑,2025年1月进入筒壁浇筑阶段以来,项目团队采用液压提升翻模工艺,历时7个月高标准完成主体建设。

面对建设高度高、质量要求严、高空作业风险大、工艺精度要求高等多重挑战,项目团队创新管理模式,建立“周一协调、周三碰头”动态施工管理机制,精准控制每节筒壁施工精度,大幅提升施工效率。同时,构建立体化安全、质量管控体系:设置全封闭围网与兜底网,划定烟囱区域30米安全警戒硬隔离,配备语音提示系统强化双重安全防护,引入第三方实验室对混凝土质量实施全程监测,最终实现“内实外光”的高品质工艺效果,获行业专家一致认可。

“烟囱封顶是项目建设的‘关键一跃’。”下一步,陕煤信电公司将继续统筹各参建单位与设备供应单位围绕工期目标,以高标准、高质量、高效率推进烟囱内筒施工及附属设施安装,加强项目调度,合力推进项目高质量建设。
