国家电投集团广西白龙核电2号机组常规岛第一罐混凝土浇筑完成
    次浏览 发布时间:2026-08-11    来源:   关键词:
  • 正文

8月9日10时06分,历经38小时46分钟连续奋战,国家电投集团广西白龙核电2号机组常规岛第一罐混凝土浇筑(FCD)圆满完成,标志着常规岛主体工程全面进入施工阶段。

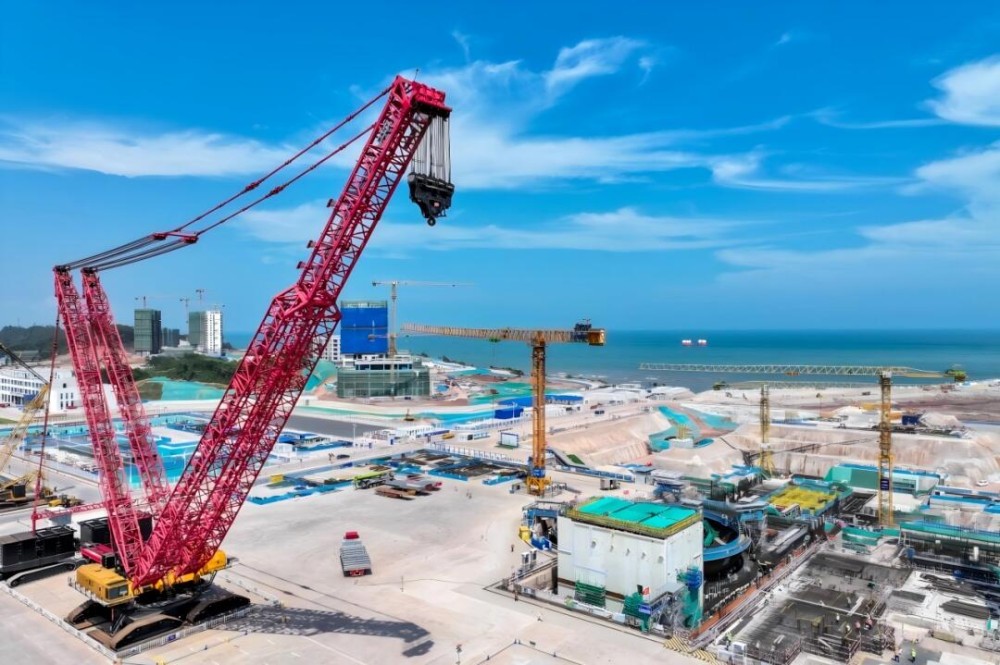

▲广西白龙核电项目现场。

据悉,国家电投集团广西核电白龙核电项目,是集团在西部地区开发的首座核电站,也是广西建设国家综合能源安全保障区的标志性工程,位于防城港市江山半岛的最南端。项目规划建设2台CAP1000核电机组和4台“国和一号”机组,总装机约850万千瓦,一次规划、分期实施。

本次施工的2号机组常规岛地下室底板采用整体筏板基础,共划分为9个施工区域,采用跳仓法施工;本次混凝土浇筑区域为1区,自8月7日19时20分开始,累计浇筑混凝土1732立方米,全过程安全、有序。

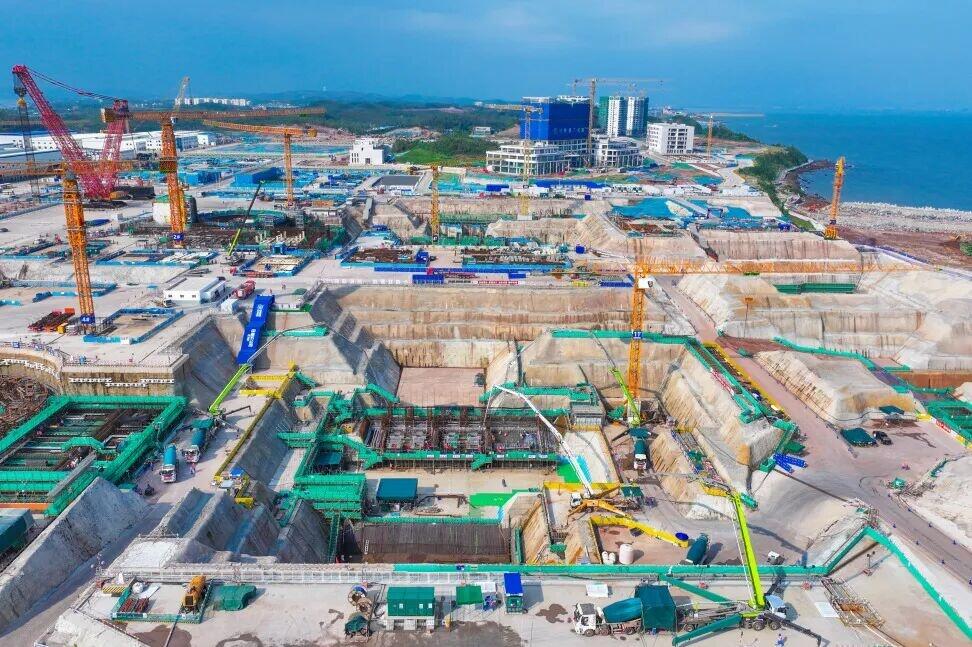

▲8月8日,广西白龙核电项目2号机组常规岛混凝土浇筑正在安全有序进行。

7月以来,台风“美莎克”正面袭击防城港,暴风雨接踵而至,随后白龙核电现场持续多日高温,给现场施工带来极大挑战。面对复杂恶劣的施工环境,国家电投集团广西核电党委统筹谋划、精密部署,协同总包方上海核工院、承建单位中核五公司沉着应战,组建党员攻坚先锋队高标准编制施工和管理方案,系统优化施工逻辑,统筹调度资源配置,逐一破解施工难题。浇筑作业期间,项目团队紧盯工序标准,持续强化全过程监督管控,筑牢安全质量防线,确保本次常规岛FCD安全高质量实施。

此次2号机组常规岛FCD是白龙核电项目建设的重要工程节点,为后续汽轮机基座及地下室侧壁施工奠定了坚实基础,为项目整体高效推进提供了有力支撑。
