4月15日
由山东电建一公司承建的
海阳核电5号机组常规岛

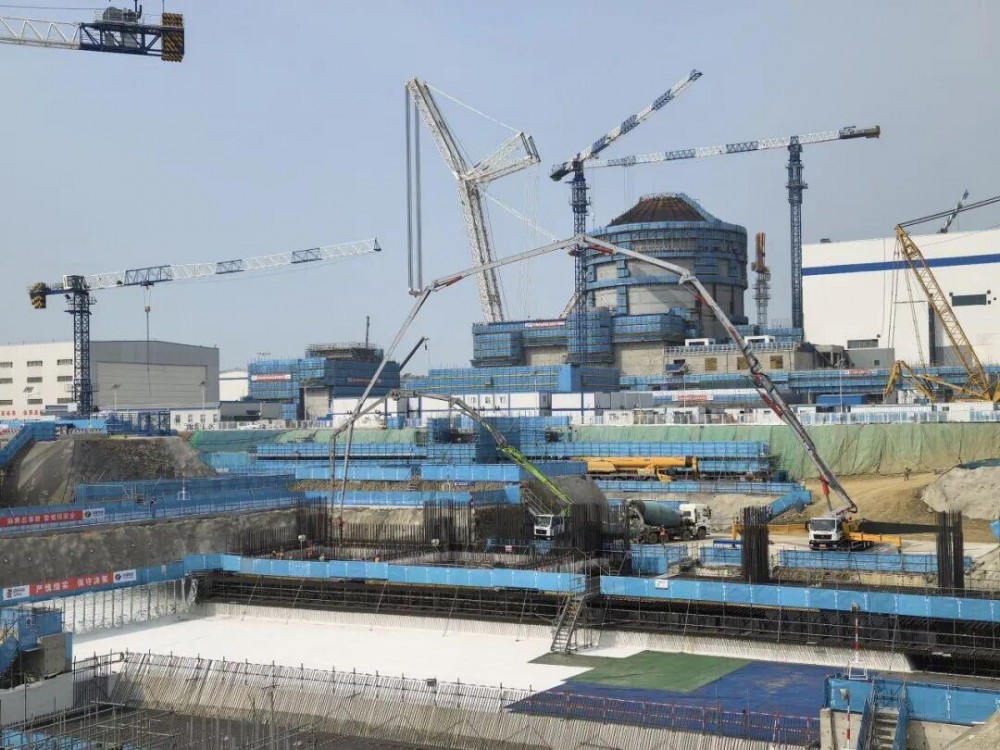

第一罐混凝土浇筑(FCD)
经近18小时连续作业
于4月16日3时3分完成浇筑
共浇筑混凝土约788立方米
标志着常规岛主体工程
全面进入施工阶段

该项目5号机组常规岛基坑长宽各为80.7米、62.8米,深度为17.5米,是国内核电常规岛超大型深基坑,地下室底板采用筏板基础,为整体钢筋混凝土结构,根据不同标高共划分为5个区,采用跳仓法施工。本次浇筑区域为1区,混凝土浇筑采用斜向分层浇筑法,厚度2米,长度30.2米,宽度12.7米,属于大体积混凝土。此次浇筑,创新采用定制化加工型钢(角钢)骨架作为钢筋支撑,为常规岛后续建设提供可复制、可推广的施工经验。

该项目采用国产化CAP1000压水堆核电技术,单台机组额定电功率1300兆瓦。三期建成后,海阳核电6台机组总装机容量近800万千瓦,年发电量可达609亿千瓦时,能够稳定保障华东及山东电网电力供应,有效缓解区域电力供需缺口,进一步提升国家能源自主保障能力。全部6台机组投运后,每年可节约标准煤1856万吨,减排二氧化碳4863万吨,等效种植13.4万公顷阔叶林,将显著降低山东省对煤炭资源的依赖,助力山东打造绿色低碳高质量发展先行区。
