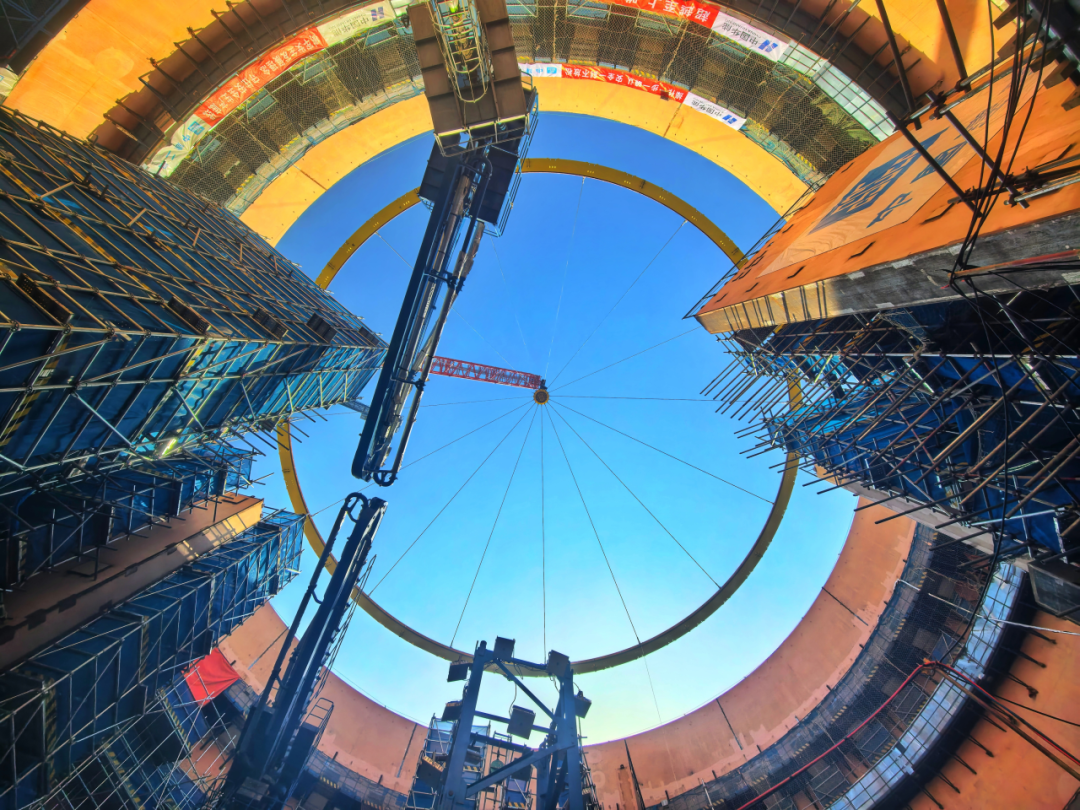

3月17日,中核五公司承建的石岛湾核电扩建工程项目1号机组环形承轨梁及轨道吊装圆满完成。这一节点的顺利完成,标志着项目建设取得重要进展,不仅为后续环吊主梁、安装小车等设备引入奠定坚实基础,更为环吊本体安装及反应堆厂房穹顶吊装创造了先决条件。

环吊承轨梁及轨道由15段承轨梁、30段环形轨道组成,组装成型后整体呈圆形结构,直径40余米。面对复杂的施工环境和严苛的技术要求,石岛湾核电扩建工程项目部统一部署,成立“环吊安装攻坚队”“安全保驾攻坚队”“质量护航攻坚队”,全力保障吊装工作顺利推进。

为破解施工难题,项目团队围绕组装、存放、吊装等三大关键工序,创新工装设计,形成环环相扣,覆盖关键工序的完整解决方案:
针对主梁存放易变形风险
制作4台专用支撑存放架,保障主梁全程不变形,实现各工序高效衔接。
针对环形承轨梁及轨道组装精度要求高的问题
自主设计并投用30个专用支墩,搭建稳定组装平台,让测量、调整、紧固各工序稳定精准。
针对运行机构吊装易晃动、难对位痛点
创新采用“托盘式”吊装工装,依托托盘限位实现精准平稳落位,将“经验判断”转化为“机械定位”。

未来,中核五公司将继续秉持“严慎细实”的工作作风,以高标准、严要求推进后续工程建设,全力将石岛湾核电扩建工程打造成精品工程、标杆工程。
