广西白龙核电1号机组核岛首个大型结构模块一次性精准就位
    次浏览 发布时间:2026-03-19    来源:   关键词:
  • 正文

2026年3月18日11时07分,白龙核电项目1号机组CA20结构模块顺利吊装就位。这是继钢制安全壳底封头就位后,1号机组核岛第一个大型结构模块的就位,为核岛辅助厂房及屏蔽厂房施工奠定了坚实基础。

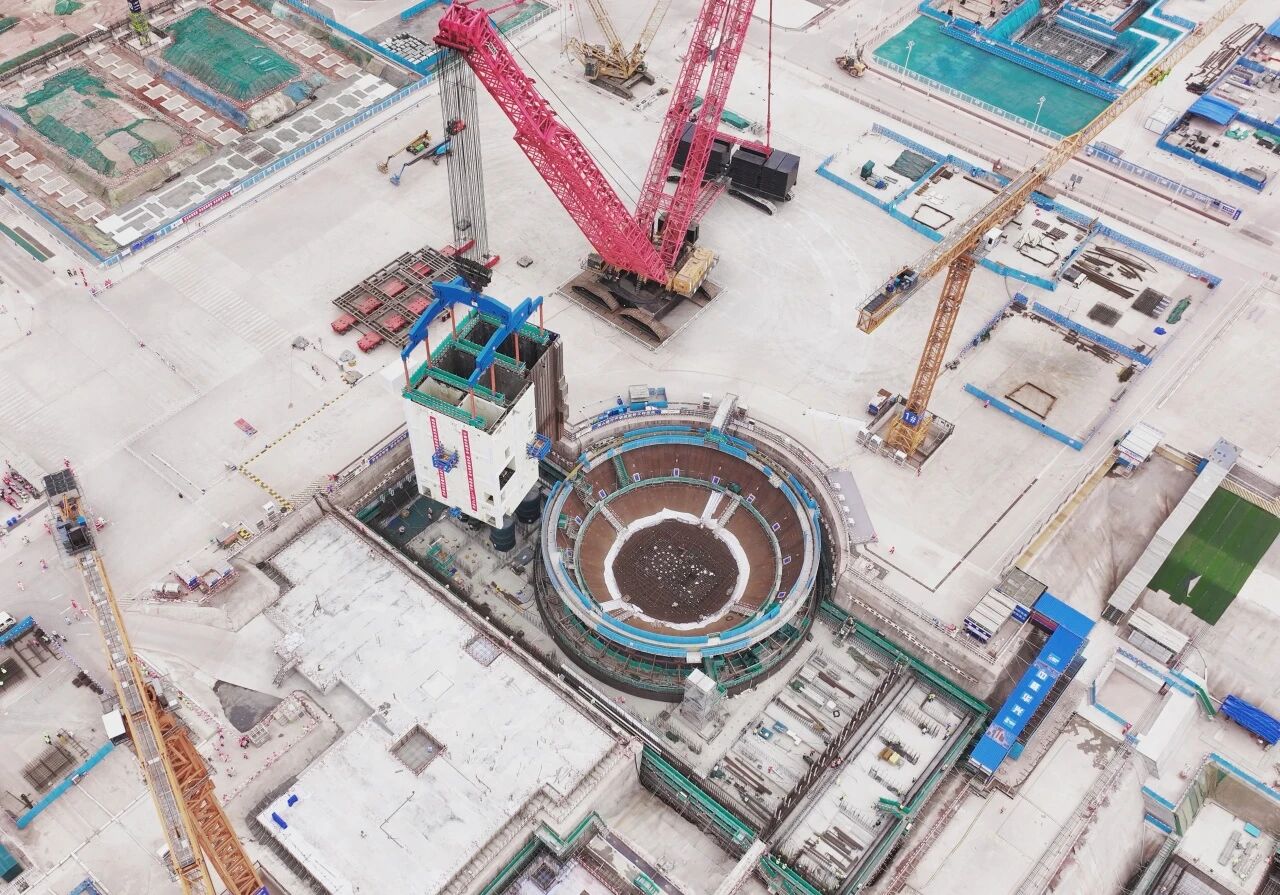

1号机组CA20结构模块顺利吊装就位

CA20结构模块是核岛辅助厂房5、6区结构模块,后续将承担乏燃料的贮存、传输、热交换等功能。模块外形尺寸长约21米、宽约14米、高约21米,由32个墙体模块和39个楼板模块组成,模块重量约909吨,起吊总重量约1064吨,是辅助厂房主体结构的重要组成部分。

为确保CA20结构模块顺利吊装就位,广西核电与参建单位围绕精准控制、高效施工目标,开展模块化施工技术攻关。CA20模块结构复杂、拼装零部件多,给模块拼装施工带来挑战。广西核电多措并举、迎难而上,一方面引入自动焊技术并优化施工逻辑,提升焊接效率与质量;另一方面积极响应应装尽装要求,集成机械、管道、电气等多专业物项,顺利完成模块组对焊接工作,充分展现CAP系列堆型模块化施工的建造优势。同时依托三维扫描技术,提前识别处理模块与就位位置钢筋的干涉情况,实现模块就位零碰撞。

1号机组CA20结构模块吊装过程

经过严格质检和充分成品保护,CA20结构模块于3月17日完成场内运输,安全抵达1号机组重件道路停放点,并于3月18日8时57分启动吊装作业。吊装过程中,专业监督团队与监测设备全程部署,实时把控吊装速度、姿态平衡及设备运行状态,历时2小时10分钟,最终实现模块吊装一次性精准就位。

CA20结构模块的顺利吊装,是白龙核电项目贯彻落实提能力、抓落实、保安全、促发展的年度工作总要求、抓实工程建设能力的生动实践,为后续模块化施工积累了宝贵经验。广西核电将持续发挥新型甲乙方关系的团队攻坚优势,优化提升安全质量管理举措,确保白龙核电项目一期工程建设稳步推进。
