石岛湾核电扩建工程1号机组环吊承轨梁及环轨模块顺利吊装就位
    次浏览 发布时间:2026-03-18    来源:   关键词:
  • 正文

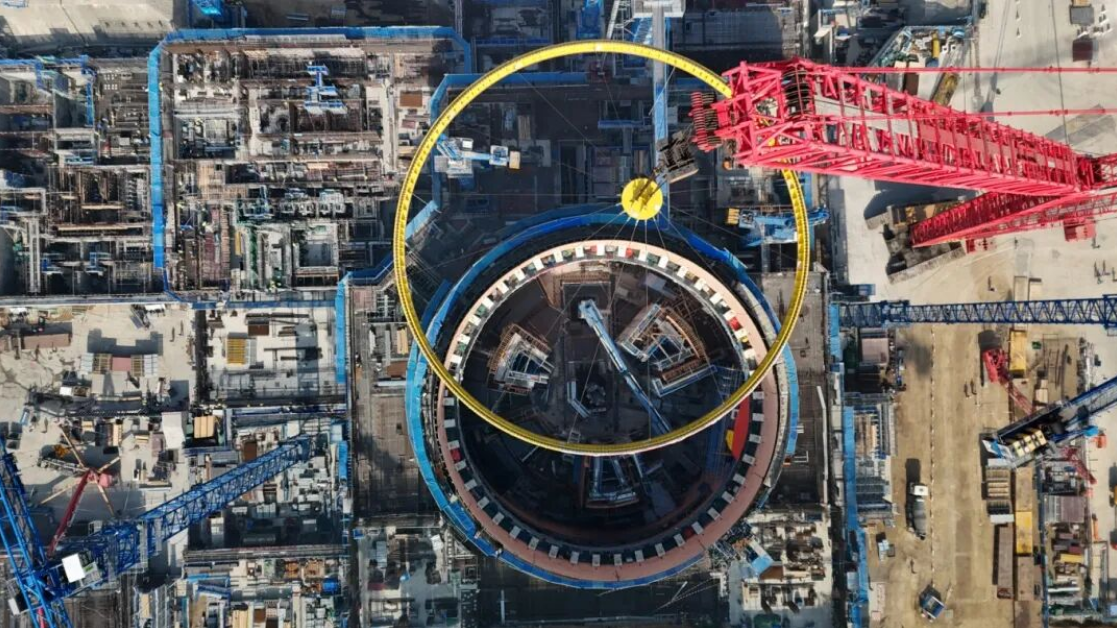

3月17日9时38分,华能石岛湾核电扩建一期工程1号机组环吊承轨梁及环轨模块顺利吊装就位,为1号机组反应堆厂房后续环吊安装及穹顶吊装奠定坚实基础。

本次吊装的组合模块是反应堆厂房环形起重机的核心承载结构,总重达155吨,其安装精度要求高、吊装落位难度大、高处作业安全风险大。为确保吊装万无一失,扩建一期工程团队紧密结合现场实际编制吊装专项施工方案,组织安装、土建、吊装单位联动协作,优化施工计划,系统梳理、逐一核验设备状态、场地条件等46项作业先决条件,确保吊装任务一次成功。
