中国华能集团石岛湾核电扩建工程1号核岛SG首个模块吊装就位
    次浏览 发布时间:2026-02-27    来源:维度网   关键词:华能集团
  • 正文

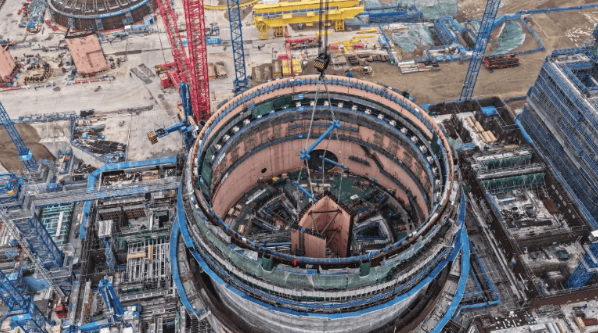

2026年2月26日上午,中国华能石岛湾核电扩建一期工程完成重要施工节点。当天7时36分,1号核岛首个SG模块开始起吊,经过提升、回转、变幅、吊装行走等系列作业,于10时精准吊装就位。

本次吊装的SG模块为反应堆厂房蒸汽发生器隔间,起吊重量约197吨。该模块采用厂外分块预制+现场拼装+整体吊装的方式进行施工。相比传统的钢筋混凝土作业方法,这一模式有助于减少钢筋绑扎、支模等现场作业量,改善施工环境,优化人力配置,同时避免多专业交叉施工带来的安全质量管理风险。

为确保吊装作业顺利进行,扩建一期工程团队总结了前序项目的模块吊装经验,对现场施工组织、物料调度、工序协调等环节进行了梳理,明确了31条吊装活动验证事项。施工前,团队完成了人员资质检查、起重机与吊索具检查、施工环境检查等准备工作,以保障模块吊装一次成功。

此次SG模块的顺利就位,为华能石岛湾核电扩建一期工程的后续建设奠定了基础。
