合肥(庐江)LNG储罐工程实现“双顶同升”
    次浏览 发布时间:2026-01-26    来源:中核五公司   关键词:
  • 正文

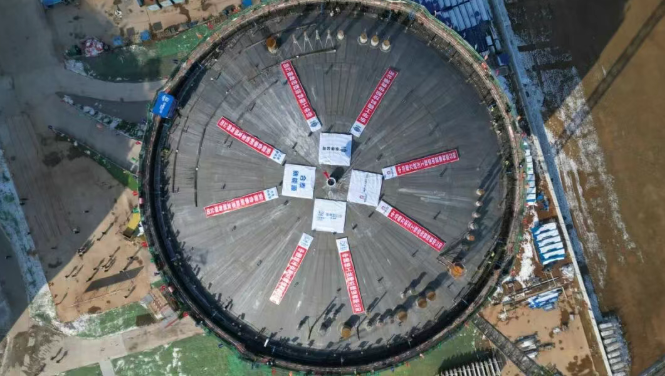

1月22日,由中核五公司承建的安徽合肥(庐江)LNG储罐工程双顶同升圆满成功两座直径54.8米、重达390余吨的储罐拱顶在气压作用下平稳上升,与距地29.6米高的罐顶承压圈实现精准对接。两台大型LNG储罐同步完成气压顶升作业,标志着该项目一期两座5万立方米LNG储罐的主体结构施工取得关键进展。

此次顶升前突遇大雪,拱顶积雪厚度达15公分,项目团队迅速制定并执行化学融雪+热力吹扫+人工清底综合方案,彻底清除积雪冰层,为顶升作业扫清障碍。

双顶同升对施工工艺有很高要求。此次作业全程采用公司具有自主知识产权的国家级工法、关键专利及数字化监测控制系统,依托5G网络实时传输功能,实时精准调控动力、平衡、密封、测量、通讯五大系统,最终实现穹顶水平偏移不超过3毫米、同步误差小于0.5%的毫米级高精度就位。相较于传统的单罐顶升模式,此次双顶同升作业使整体施工效率提升了40%以上。

项目位于合肥庐江县龙桥镇,是安徽省重点工程。项目设计气化供气规模达624万立方米/天,建成后能够让合肥市应急储气能力翻两番,可有效应对冬季用气高峰和极端天气挑战,形成高效储气调峰网络,减少二氧化碳排放超50万吨,为区域民生用气和能源安全提供坚实保障,对保障区域能源安全、推动绿色低碳发展具有重要战略意义。

下一步,中核五公司将持续秉持责任、安全、创新,卓越的核心价值观,以严慎细实的工作作风,推进后续内罐安装、保冷等施工,打造精品工程、储罐标杆,为加快构建新型能源体系贡献核五力量。

资讯来源:中核五公司
