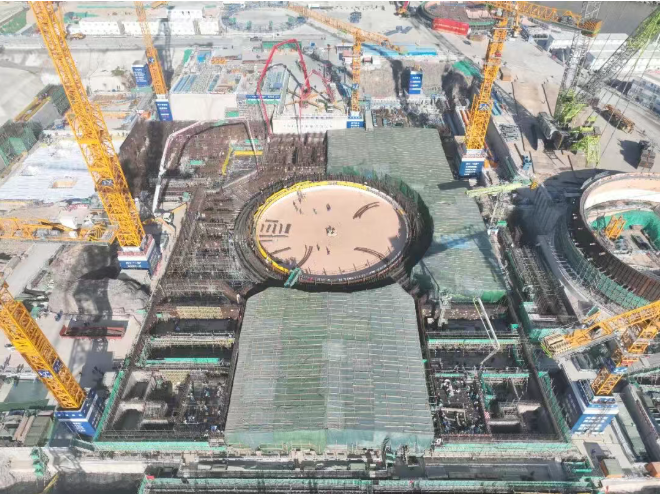

1月13日22时56分,三澳核电3号机组核岛厂房完成最后一块筏基浇筑,标志着3号机组核岛土建工程进入全面施工阶段。

本次浇筑覆盖燃料厂房与安全厂房两个区域,浇筑总量达3578立方米。施工过程中,项目大团队始终围绕安全质量更好、施工效能更快、工程造价更省目标,积极通过管理创新和技术创新等系列措施,攻克浇筑体量大、交叉作业密集、场地资源受限等多重困难,浇筑过程安全受控、质量优良,创造了安全、质量、进度同期最优纪录,实现了一台比一台好的目标。

1 在工艺创新上:实现FCD浇筑与周边厂房筏基钢筋绑扎的并行作业,打破了传统工序制约;运用预后贴法工艺有效规避地坑水箱施工对钢筋绑扎的干扰;将筏基地坑斜壁优化为直壁结构,有效降低施工难度。
2 在难点突破上:针对破解RPE(核岛疏水和排气系统)管道安装难题,采用预制拼接+整体吊装工艺,有效优化现场焊接与无损检测耗时。
3 在降本增效上:通过全流程优化,工时数相比2号机组降低15%。
