陆丰核电1、2号机组采用第三代非能动压水堆核电技术,单台机组额定容量达125万千瓦,电站设计运行寿命60年。两台机组2024年8月19日获国务院常务会议核准,1号机组已于2025年2月24日开工,目前处于土建高峰阶段。

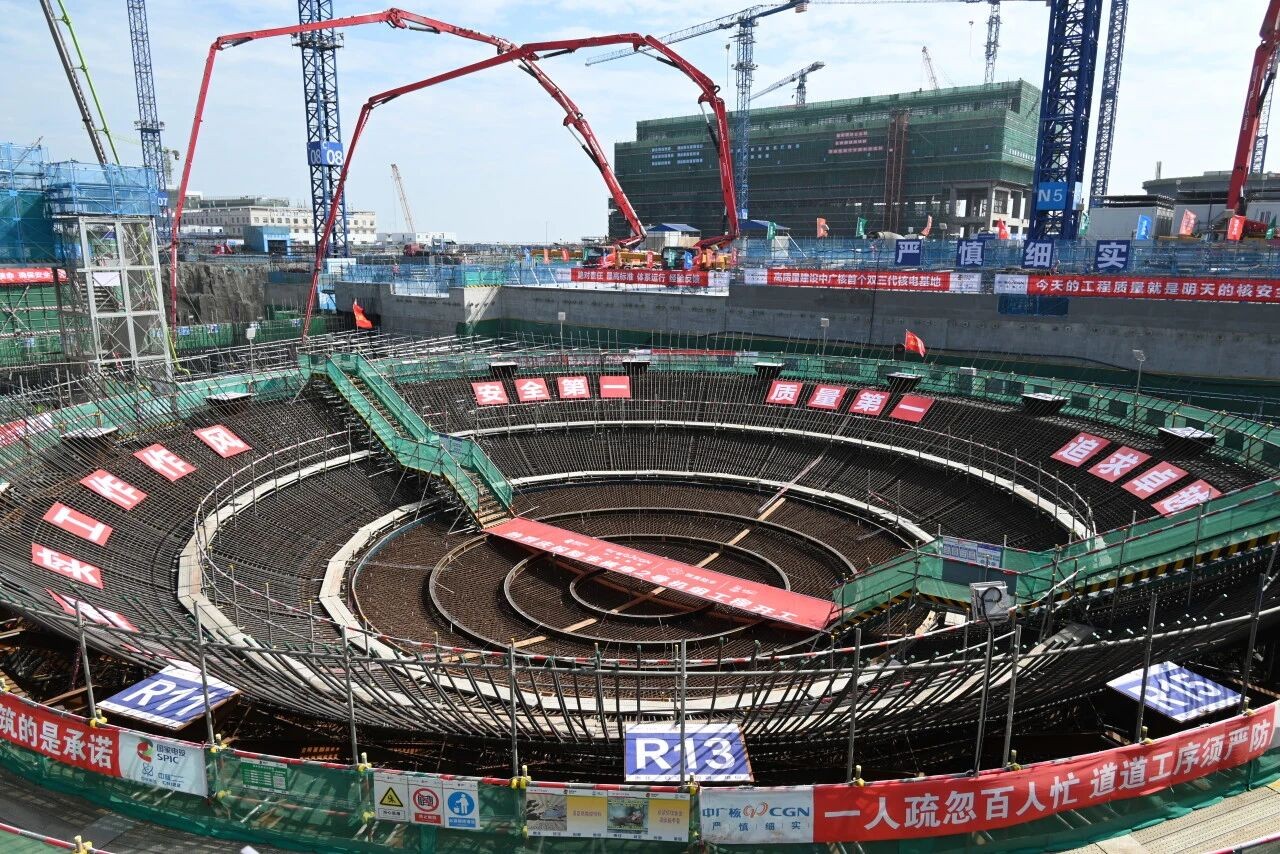

2号核岛基础长约89.1米、最宽处49.1米,预计浇筑混凝土总量6635.5立方米,为难度较高的大体积混凝土浇筑。作为项目总承包方,上海核工院基于向技术要一切的创新理念,在前序项目和1号机组的基础上持续开展施工优化:首次实现核岛底板周边全范围逆作法施工,降低外墙钢筋密集区振捣难度;实现插筋全范围落底,化解浇筑阶段的偏位风险;对梯笼及脚手架通道布置进行优化,能够有效提升浇筑效能,保障浇筑质量。

上海核工院将持续以安全第一、质量第一为根本遵循,将严慎细实贯穿始终,严格落实六个基于项目管理要求,实现高标准开工、高质量建设、高水平移交,以精细设计、精准施工、精益成本打造陆丰核电1、2号机组精品工程。
