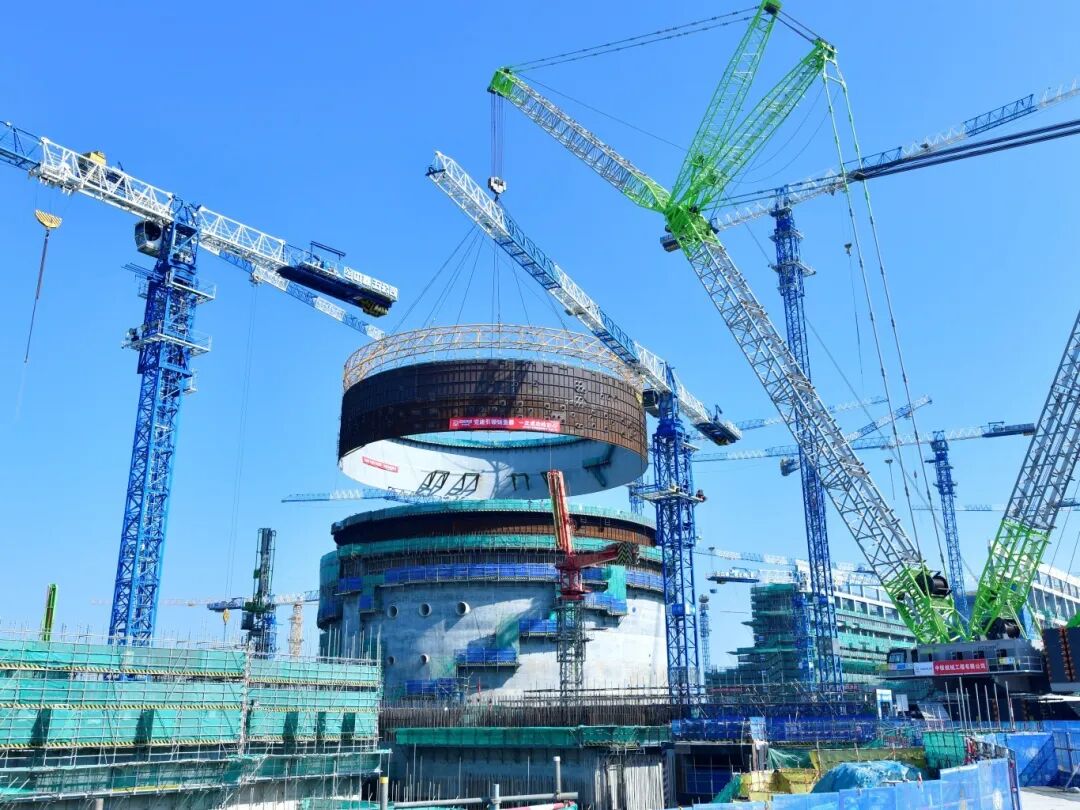

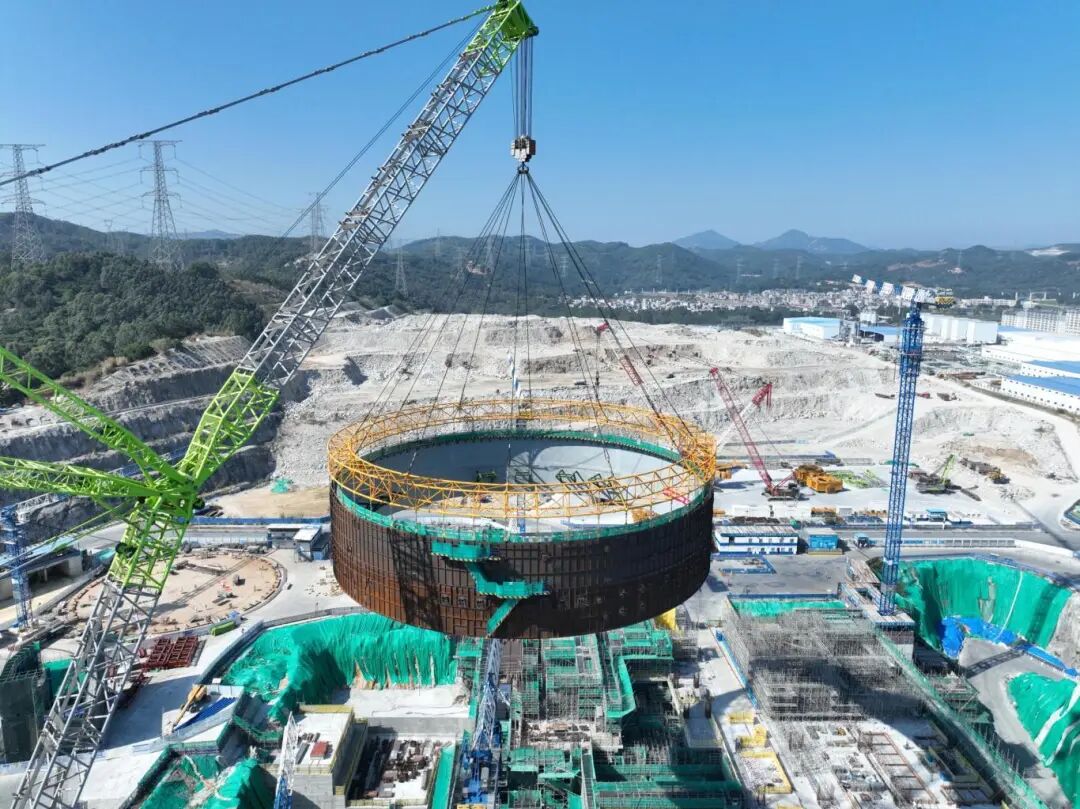

钢衬里是反应堆厂房安全壳的主要组成部分。本次吊装的模块五总重超200吨。为确保吊装任务高效、优质完成,在公司党委及核电事业部党委统筹部署下,漳州核电项目团队系统策划、精细化管理,构建起全过程可控、可追溯的责任链条与管控体系。

在模块预制阶段,项目团队首次采用MAG机械化焊接工艺,显著提升了焊接效率与质量一致性,有效降低人工成本与作业风险;严格执行质量安全周检制度,及时排查并消除隐患,筑牢安全质量屏障;组织召开日例会30余次,系统梳理并逐项落实57项先决条件,全面保障各环节高效推进。

吊装实施阶段,依托三维建模技术,预先模拟吊装全流程,精准优化吊装路径,排除潜在风险;通过对全员专项技术交底与培训,确保每一环节的操作规范、安全要点与应急措施落到实处。最终实现全过程安全质量受控、一次吊装成功。
后续,中核二四将持续聚焦技术创新、工艺优化与流程升级,提升核电钢衬里模块化施工水平,不断追求卓越,奋力开启十五五高质量发展新篇章。
