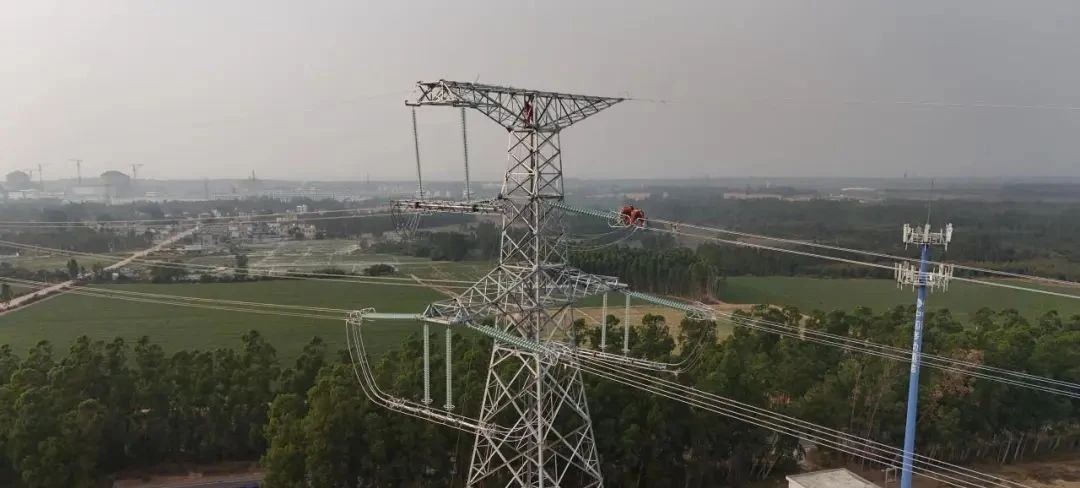

海南500千伏主网架工程线路施工现场。本文图片均由伍绍怿 摄
海南500千伏主网架工程投资约57亿元,包括新建500千伏椰城输变电工程、昌化输变电工程、三亚输变电工程和昌江核电二期500千伏接入系统工程4个项目,共新建500千伏变电站3座、500千伏输电线路约838公里及配套220千伏线路工程,工程计划于2025年建成投产。

昌江核电二期500千伏接入系统工程投资7.1亿元,全长163.8公里,铁塔共418基,包括A、B、C三条线路。本次贯通A线124.3公里,铁塔316基,始于昌江黎族自治县,途经白沙黎族自治县、儋州市、临高县,终于澄迈县。工程基础浇筑、组塔及导线架设共用时15个月。

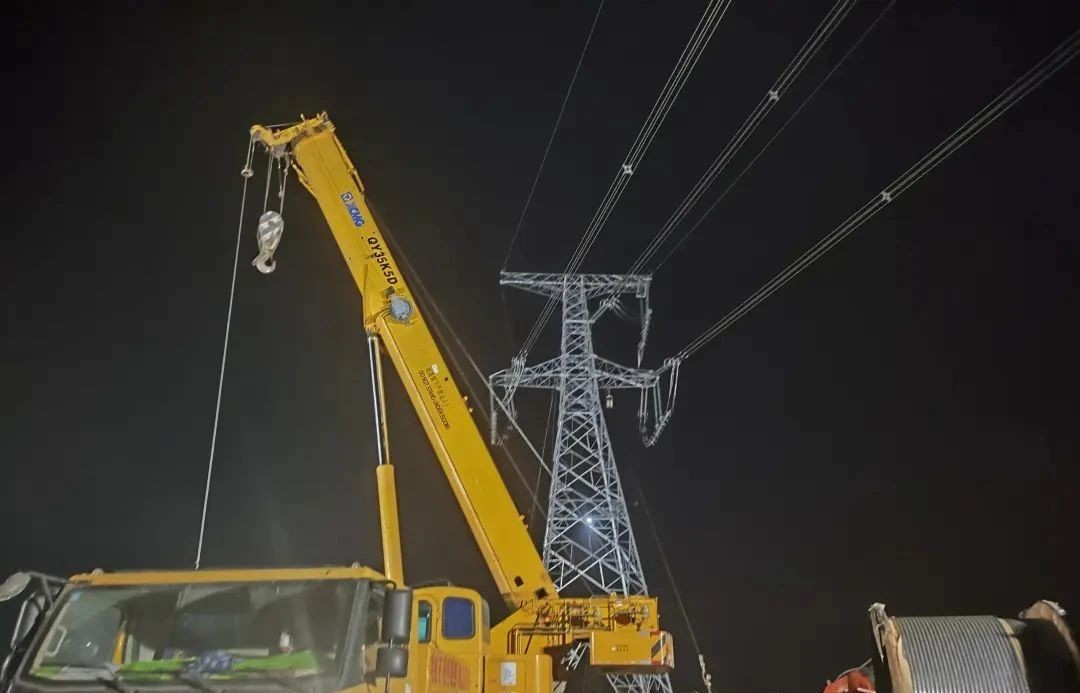

该工程路径长,横跨高压线路126次、交通要道29次,施工条件复杂。海南高度重视500千伏主网架工程建设,成立项目推进协调工作专班,多次召开专题会议协调工程建设中的难点问题,为项目有力推进保驾护航。同时,为避免日间施工对铁路交通的影响,工程采用凌晨跨越施工,确保铁路运输安全。

据悉,该工程建成投产后,将成为我国首个500千伏省域数字电网,保障海南自由贸易港建设的用电需求,带动大容量核电、大规模海上风电等新能源的安全送出和消纳,有力支撑海南新型电力系统省级示范建设,服务海南绿色转型发展。
下一步,海南电网公司将持续加强与政府相关部门沟通汇报,稳步推进项目建设,确保海南500千伏主网架工程2025年全部建成投运。
