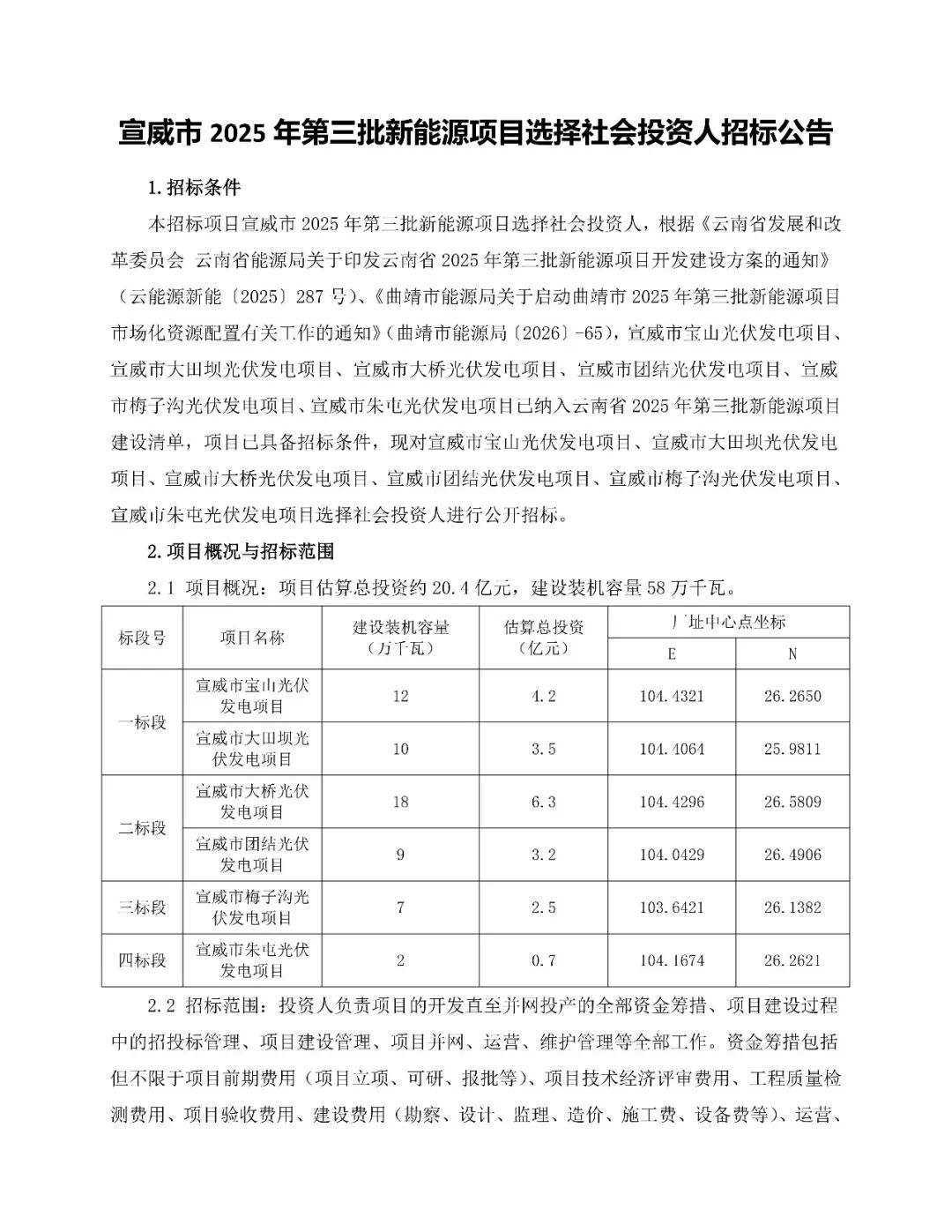

能源圈获悉,4月15日,云南省宣威市2025年第三批新能源项目选择社会投资人招标公告发布。

根据公告,项目估算总投资约20.4亿元,建设装机容量580MW。

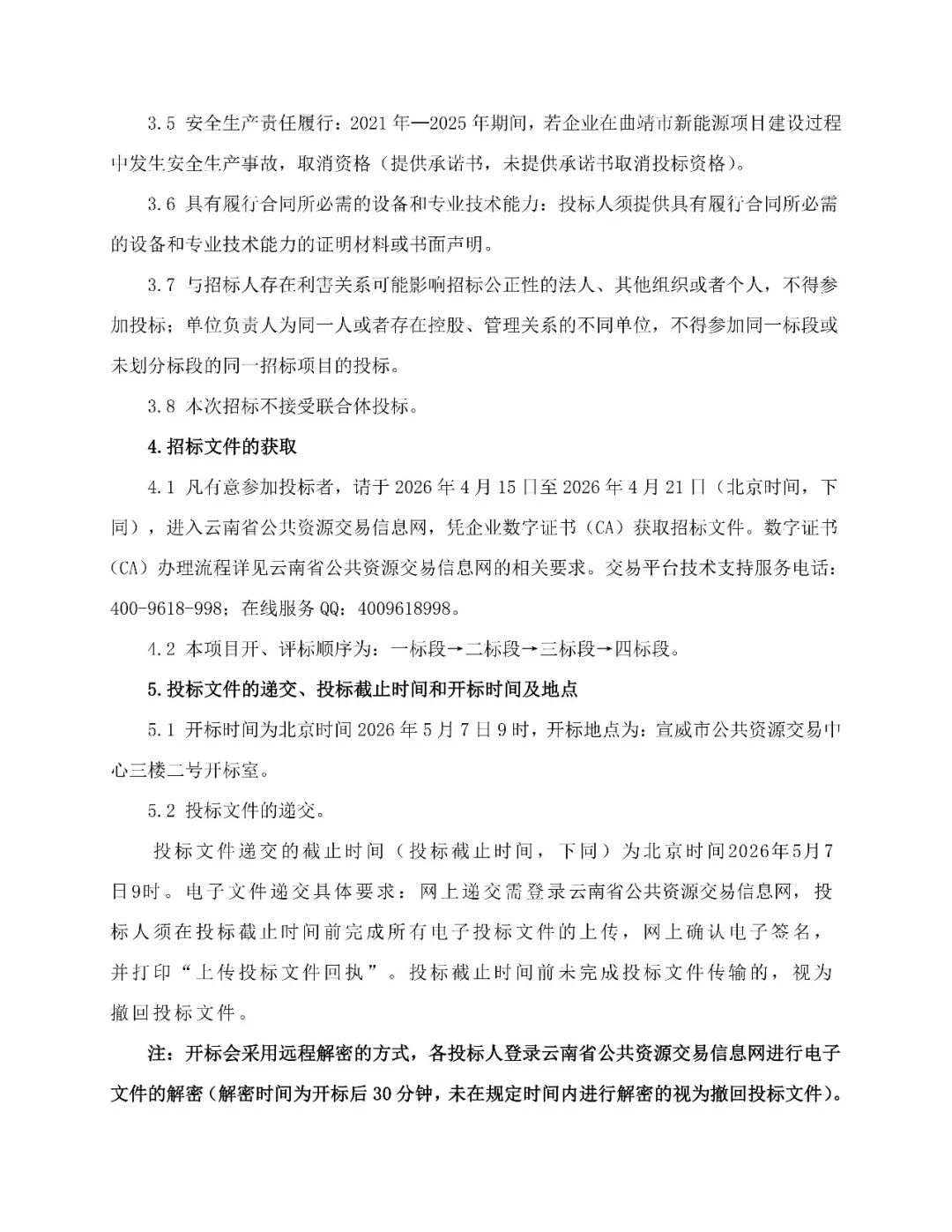

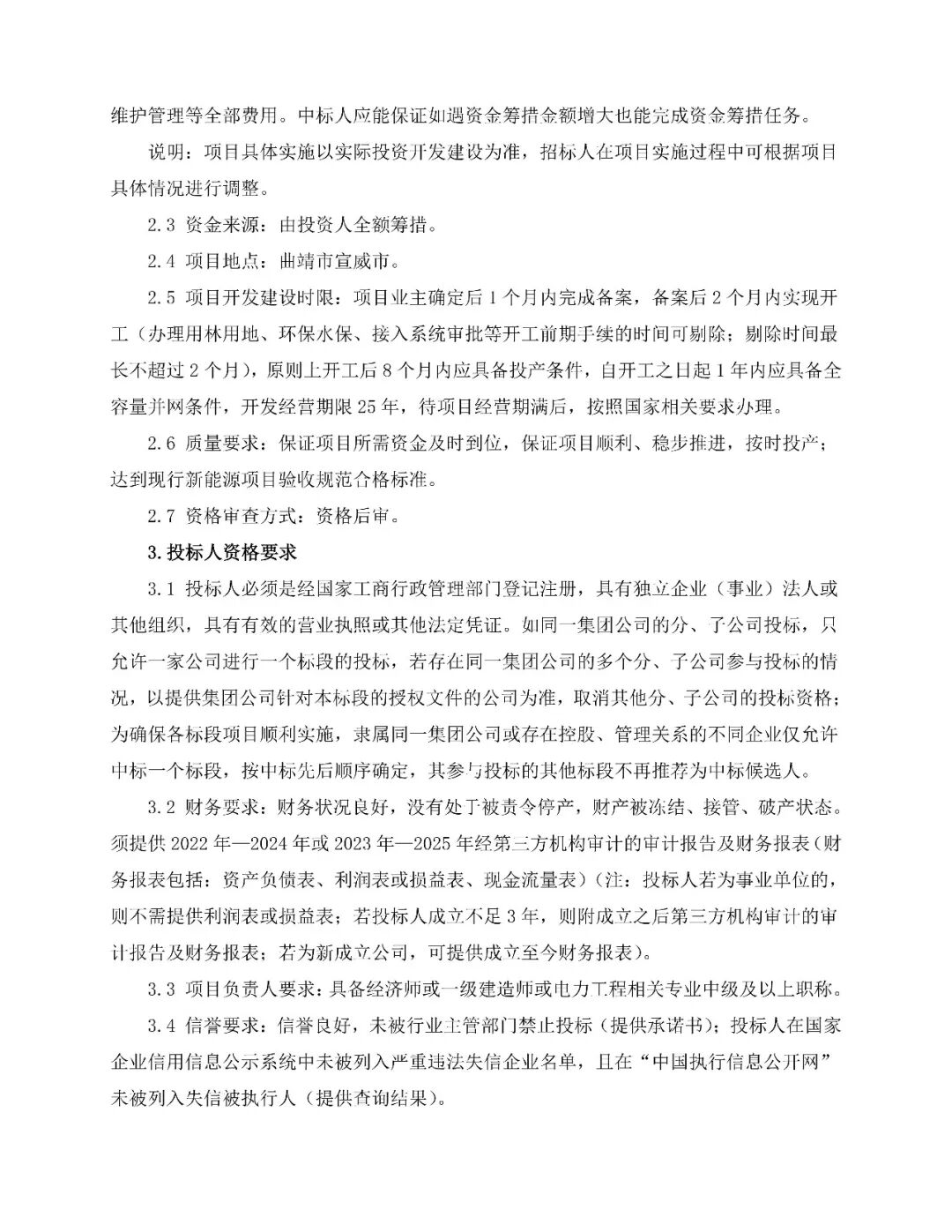

招标范围:投资人负责项目的开发直至并网投产的全部资金筹措、项目建设过程中的招投标管理、项目建设管理、项目并网、运营、维护管理等全部工作。资金筹措包括但不限于项目前期费用(项目立项、可研、报批等)、项目技术经济评审费用、工程质量检测费用、项目验收费用、建设费用(勘察、设计、监理、造价、施工费、设备费等)、运营、维护管理等全部费用。中标人应能保证如遇资金筹措金额增大也能完成资金筹措任务。

项目开发建设时限:项目业主确定后1个月内完成备案,备案后2个月内实现开工(办理用林用地、环保水保、接入系统审批等开工前期手续的时间可剔除;剔除时间最长不超过2个月),原则上开工后8个月内应具备投产条件,自开工之日起1年内应具备全容量并网条件,开发经营期限25年,待项目经营期满后,按照国家相关要求办理。

公告如下:

来源:云南省公共资源交易信息网
