2.63亿度绿电不先进电网了,新疆跑通“多用户”绿电直连,算力电价重新洗牌,数据中心老板要重新算账了!
    次浏览 发布时间:2026-06-26    来源:   关键词:
  • 正文

16万千瓦新能源装机、2.63亿千瓦时年绿电消纳、哈密和克拉玛依两大算力高地率先“吃螃蟹”——新疆正在做一件全国没几家敢做的事。

2026年5月,新疆干了一件不大不小的事:首批两个算力多用户绿电直连项目获批了。

一个是哈密伊吾县算力创新示范区,另一个是克拉玛依云计算产业园,两个项目加起来新能源装机16万千瓦,包括风电4万、光伏12万。听着数字不大,但这背后有个关键信号,新疆的数据中心,以后可能不用“买电网的电”了,而是直接用戈壁滩上的风光电。

一年能消纳多少?2.63亿千瓦时。换算成老百姓能听懂的话:相当于少烧7.9万吨煤,少排21.3万吨二氧化碳。

这事儿为什么重要?因为全国都在喊“算电协同”,但真正把新能源和数据中心“硬连接”起来的,新疆是头一批。而且用的是“多用户”模式,不是一对一,而是一对多,这在政策层面刚刚放开不久。

什么是“多用户绿电直连”?

风电光伏不先进电网,直供给数据中心!

以前绿电直连是传统的“点对点”模式,一个风电场对应一个工厂,签个长期合同,专线供电。问题是,这种模式门槛高、风险大,万一工厂倒闭了,风电场卖给谁?

国家今年出了新政策《关于有序推动多用户绿电直连发展有关事项的通知》,即688号文,风电、光伏发电等新能源不再直接接入公共电网,而是通过专用线路和变电设施,直接向多个法人用户供电。

再直白一点,把模式升级为“多用户”:一条专线、一个新能源项目,可以同时给好几家数据中心供电。风险分散了,适用范围也广了,真正打通新能源就近消纳“最后一公里”。

对新疆来说,这一模式具有特殊意义。为什么?因为新疆的新能源实在太多了。

截至2024年底,新疆新能源装机突破1亿千瓦,1.04 亿千瓦,全国第三。截至2025年底,新疆新能源装机1.61 亿千瓦,同比大增0.57 亿千瓦,规模稳居全国前列。

如此庞大的新能源装机规模,也带来发了电消纳不了的压力。新疆电网外送能力有限,“弃风弃光”的压力一直存在。

多用户绿电直连模式的落地,加上数据中心这个“电老虎”来了,正好为新能源找到了稳定、高价值的负荷出口,也为算力产业提供了低成本、高比例的绿色电力保障。

反过来,数据中心也乐见其成,绿电便宜、绿电比例高,还能拿绿色认证,一举三得。


哈密和克拉玛依,新疆算力的“双子星”


哈密这个地方,很多人只知道它的煤和风电。现在,它要加一个标签:算力。

哈密市伊吾县算力创新示范区是新疆最早一批搞绿电直连的。按照计划,2026年6月全面开工建设,预计2027年5月建成投运。项目投运后,有个很关键的数据,新能源自发自用率从现在的30%-50%直接拉升到90%以上,绿电占示范区总用电量的60%以上。


这意味着什么?以前算力中心买电网的电,煤电占比高,绿电比例低。以后风光电直接进场,算力中心的电力结构将发生根本性转变,转向以新能源自发自用为主,不仅降低了用电成本,更显著提升了绿电消费比例。

算力中心的“碳足迹”大幅降低。对做AI训练、大模型推理的企业来说,这不仅是环保问题,更是能不能拿到国际订单的问题——欧盟碳关税、苹果供应链绿色要求,都在逼企业用绿电。

哈密市发展改革委主任张晓毅说得很直白:这个项目就是要让算力企业“用得起绿电、用得上绿电”。

如果说哈密是“新兵”,克拉玛依就是“老将”了。

这座因油而兴的城市,现在手里握着1.8万P的智算规模,算力规模位居全疆第一、西北前列。其中推理算力占比超过90%,说明什么?说明它不是只搞训练那种“烧一次就完”的活儿,而是做长期运营、持续服务的推理业务。

并且园区已建成碳和液冷数据中心(7000P算力)和丝路新云绿色算力中心(8400P算力),成为我国西部地区智算中心发展聚集区,并且PUE(能源使用效率)控制在1.08-1.15之间,什么水平?全国平均PUE在1.4以上,新疆的气候条件让数据中心天然省电。

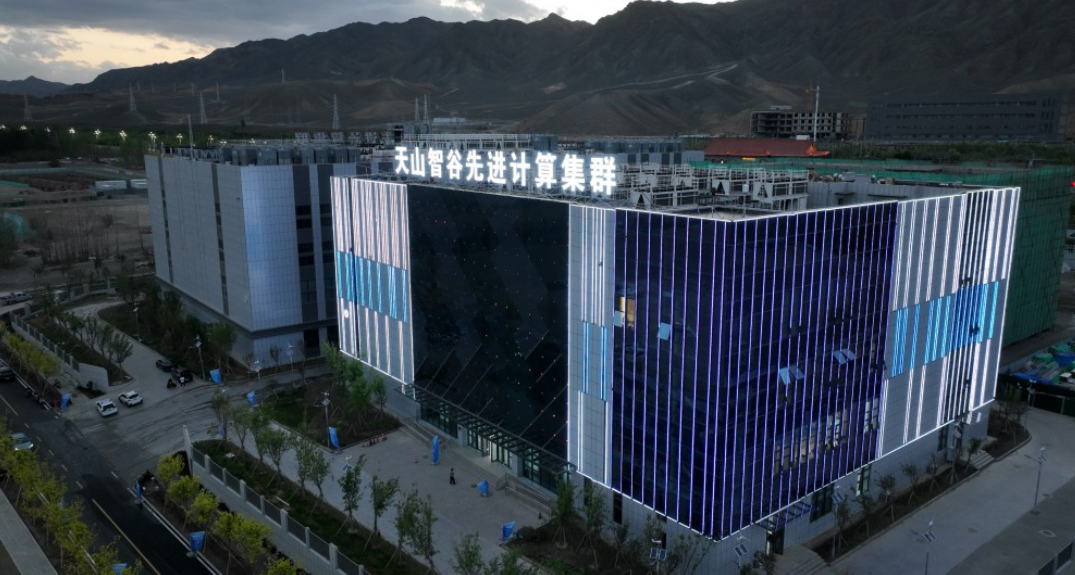

更关键的是,克拉玛依是新疆“天山云谷”的核心基地,也是国家算电协同试点的核心承载地。此次绿电直连项目的落地,将进一步巩固克拉玛依在绿色算力领域的领先地位。

新疆自治区能源局党组书记、局长杨旸算过一笔账:这些项目的综合到户电价,比从电网买电还便宜。 在算力行业竞争白热化的今天,电价每降一分钱,都是核心竞争力。


新疆凭什么做“绿色算力枢纽”?


新疆发展算力产业,具有得天独厚的综合优势。

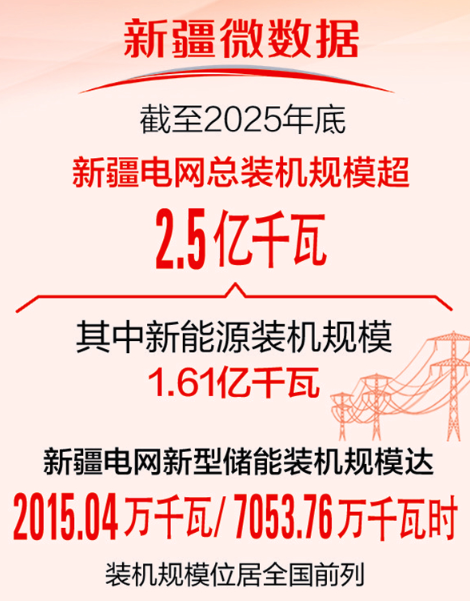

在能源端,截至2025年底,新疆电源总装机规模突破 2.5 亿千瓦;其中新能源装机达 1.61 亿千瓦,占电源总装机比重超 64%,新能源已稳居区域第一大电源。


在气候端,新疆冬季寒冷、夏季凉爽,数据中心散热压力小。现有数据中心PUE普遍在1.08—1.15之间,远低于全国平均水平,天然具备绿色数据中心建设条件。

什么概念?同样100度电,新疆数据中心能把88度以上用在算力上,全国很多地方只能用到70度。

在区位端,新疆地处亚欧大陆中心,向东可以承接东部算力转移,向西可以辐射中亚、中东市场。数据跨境流动、算力跨境调用,新疆有独特的地缘优势。

全国算力版图正在西移。

中国数据中心市场有多大?2024年市场规模3048亿元,机架规模900万架。到2025年6月,已经涨到1085万架。AI大模型一火,算力需求像火箭一样往上窜。

但东部有个硬伤,地贵、电贵、指标紧。PUE1.2以下的新建项目,东部很多城市已经批不下来了。于是“东数西算”工程启动,内蒙古、甘肃、宁夏、贵州、新疆成为承接算力转移的主力军。

而新疆在这个格局里,不是“替补”,是“主攻手”之一,已被列为算电协同试点省份。

目前新疆已有五个千万千瓦级新能源基地,包括哈密市、乌鲁木齐市、昌吉回族自治州、巴音郭楞蒙古自治州、喀什地区。今年5月,昌吉州投运了新疆首个国际融合算力中心,也是全疆规模最大的智算+超算中心,目标是年内建成中亚最大融合算力中心。

昌吉还落了一个标杆项目,中国联通(新疆)云数据中心,配套10万千瓦光伏+2.5万千瓦/10万千瓦时储能,算力规模8192P。这是新疆首个绿电直连算电协同示范项目,比这次获批的两个项目还早一步。

“2026沙戈荒清洁能源大基地(三北)高质量发展大会·新疆分会”将于2026年7月24日-25日,在新疆乌鲁木齐市召开,大会同期还将举办“2026重卡超充技术应用研讨会”

绿电直连落地,最佳窗口期?


从市场维度看,新疆绿电直连项目的落地恰逢其时。一方面,国家层面对数据中心绿色化要求持续加码。根据此前国家发展改革委等部门相关方案,到2025年底,国家枢纽节点新建数据中心绿电占比要超过80%。

新疆2026年新建大型数据中心项目PUE要求≤1.2,并优先支持绿电直供,推动100%可再生能源。政策倒逼之下,绿电直连成为数据中心满足合规要求的必然选择。

另一方面,AI算力需求爆发,2030年全球数据中心耗电量预计冲到1万亿度。在“双碳”目标约束下,高比例绿电供应不仅是环保要求,更是算力企业控制运营成本、获取绿色价值认证、参与国际竞争的关键要素。

这次新疆绿电直连项目的获批,不只是“拉根线把风电接到数据中心”这么简单,而是提供“源网荷储”一体化解决方案,也恰好回应了市场需求。

这套及解决方案的核心是一个智能调度平台,实时匹配发电侧和用电侧。风光大发时,优先供给算力中心,余电存进储能;风光不足时,储能放电+电网补充。最终目标是让算力中心的绿电消费比例尽可能高,同时保证不断电。

让西部的绿电直接驱动算力,再把算力结果输回东部。

在“双碳”目标和AI革命的双重驱动下,电力正在变成核心“竞争力”谁掌握了便宜、稳定、高比例的绿电,谁就掌握了算力产业的未来定价权。

新疆,正在用戈壁滩上的风力和阳光,争夺这张未来的入场券。
