风光储网全覆盖、最高负荷347万千瓦!内蒙古能源集团拿下两大绿电园区电力基建项目牵头权
    次浏览 发布时间:2026-08-17    来源:   关键词:
  • 正文

能源圈获悉,8月7日、8日,内蒙古察哈尔绿电园区电力基础设施项目、和林格尔绿电园区电力基础设施项目牵头企业竞争性优选结果公示,均由内蒙古能源集团中选。

牵头企业负责牵头成立绿电园区电力基础设施项目资产管理公司(简称资产管理公司),资产管理公司作为绿电园区电力基础设施项目投融资主体和资产持有方,负责园区内增量配电网、新能源、储能的投资建设,并作为园区售电主体。

察哈尔绿电园区电力基础设施项目

拟确定内蒙古能源集团有限公司为察哈尔绿电园区电力基础设施项目牵头企业。

项目建设内容

1.增量配电网建设内容

察哈尔高新技术开发区增量配电网供电区域划分为三大片区:益武堂北区、益武堂南区和巴音片区。益武堂北区区域范围在满达东街、110国道以南,藏红南路、建安南路以东,育才北街、育才街、工业南街以北,供电面积约3.01平方千米。益武堂南区区域范围在友谊大道、平赛街以南,迎宾大道、藏红南路、建安南路以东,经一路以西,纬四路以北,供电面积约2.88平方千米。巴音片区区域范围在民建大街以南,号圣路以东,规划道路以西,巴音纬八路、110国道以北,供电面积约18.37平方千米。察哈尔园区增量配电网供电面积总计约24.26平方千米。

增量配电网建设分近期、中期和远期实施。

近期,配电区域内新建220千伏变电站3座,新建站1新建1台240兆伏安主变,新建站2新建2台240兆伏安主变,新建站3新建1台240兆伏安主变,新增变电容量960兆伏安;新建220千伏线路长度约245千米,新建110千伏线路长度约184千米,新建10千伏线路长度约47千米,综合管廊23千米。

中期,配电区域内新建220千伏变电站1座,新建站4新建1台240兆伏安主变,新建站2扩建第3台240兆伏安主变,新建站3扩建第2台和第3台240兆伏安主变,新增变电容量960兆伏安;新建220千伏线路长度约49千米,新建110千伏线路长度约8千米,新建10千伏线路长度约24千米。

远期,新建站1扩建第2台240兆伏安主变,新建站3扩建第4台240兆伏安主变,新建站4扩建第2台、第3台和第4台240兆伏安主变,新增变电容量1200兆伏安;新建220千伏线路长度约36千米,新建10千伏线路长度约24千米。

2. 电源建设内容

统筹考虑察哈尔绿电园区近、中、远期负荷增长趋势,科学布局新能源项目与储能设施,保障数据中心高比例绿电需求。察哈尔绿电园区负荷按近期127万千瓦、中期242万千瓦、远期347万千瓦考虑。

3. 建设时序要求

2026年12月底前,完成资产管理公司组建、前期手续办理、施工招标等全部前期工作,新能源、电网工程和配套储能设施开工建设;2027年底前,资产管理公司分批次组织风电、光伏及配套新型储能等项目施工建设,有序完成设备安装、系统调试及并网验收等工作,并实施增量配电网变电站及配套输电线路建设,完成供电线路切改,取得电力业务许可证。

和林格尔绿电园区电力基础设施项目

拟确定内蒙古能源集团有限公司为和林格尔绿电园区电力基础设施项目牵头企业。

项目建设内容

1. 增量配电网建设内容

呼和浩特市和林格尔绿电园区增量配电网区域范围覆盖和林新区云谷片区整体区域及乳业片区部分区域,北至云谷1路,南至盛乐北街,东至呼北高速,西至云谷纵1西路及云谷纵86路,整体规划范围面积73.15平方千米。

增量配电网建设分近期、中期和远期实施。

近期,配电区域内新建220千伏变电站2座,新建站1、新建站2分别新建2台240兆伏安主变,新增变电容量960兆伏安;新建220千伏线路长度约59千米,新建110千伏线路长度约61千米,新建10千伏线路长度约120千米。

中期,配电区域内新建220千伏变电站3座,新建站3、新建站4、新建站5分别新建2台240兆伏安主变,新增变电容量1440兆伏安;新建220千伏线路长度约58千米,新建110千伏线路长度约80千米,新建10千伏线路长度约40千米。

远期,新建站1、新建站2、新建站3分别扩建第3台240兆伏安主变,新增变电容量720兆伏安;新建220千伏线路长度约31千米,新建10千伏线路长度约90千米。

2. 电源建设内容

统筹考虑和林格尔绿电园区近、中、远期负荷增长趋势,科学布局新能源项目与储能设施,满足和林格尔绿电园区算力企业电力需求。和林格尔绿电园区负荷按近期86万千瓦、中期168万千瓦、远期320万千瓦考虑。

3. 建设时序要求

2026年12月底前,完成资产管理公司组建、前期手续办理、施工招标等全部前期工作,新能源、电网工程和配套储能设施开工建设;2027年底前,资产管理公司分批次组织风电、光伏及配套新型储能等项目施工建设,有序完成设备安装、系统调试及并网验收等工作,并实施增量配电网变电站及配套输电线路建设,完成供电线路切改,取得电力业务许可证。

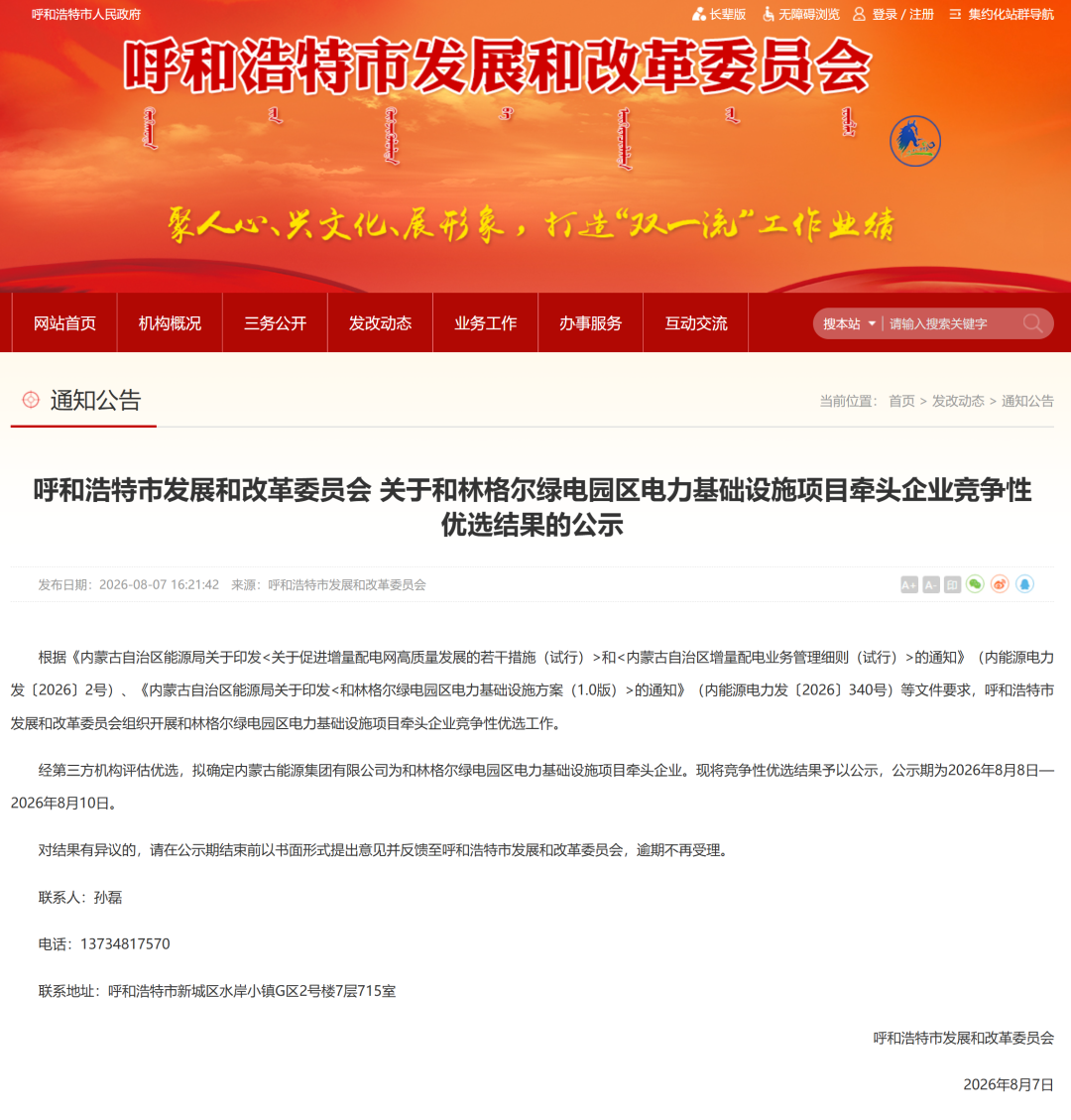

详情如下:

来源:呼和浩特市发展和改革委员会、乌兰察布察哈尔高新技术开发区

        资讯来源:

        • 免责声明

        免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

        上一篇: 16.8MV!中国超高压冲击电压发生器刷

        下一篇: 招标 | 3GW!中国南水北调集团202

        • 您可能感兴趣
