砸24.75亿!绿发电力拿下天津460MW风电项目
    次浏览 发布时间:2026-08-11    来源:   关键词:
  • 正文

能源圈获悉,8月8日,绿发电力发布《关于投资天津滨海新区46万千瓦风电项目的公告》。

公告指出,绿发电力于2026年8月7日召开了第十一届董事会第二十九次会议,审议通过了《关于投资天津滨海新区46万千瓦风电项目的议案》。

同意由控股子公司天津大沽绿发电力有限公司、天津汉沽绿发电力有限公司及天津寨上绿发电力有限公司投资建设天津46万千瓦风电项目,动态总投资约24.75亿元。

天津滨海新区46万千瓦风电项目位于天津市滨海新区,场址占地总面积约 59.66 平方公里,拟布置71台(6.25MW/7.15MW)风机。

项目建设内容包括46万千瓦风电场区、两座升压站及送出线路工程,分三个项目开发,分别为:天津滨海新区大沽街道及天津港保税区15万千瓦风电项目、天津滨海新区汉沽街道及杨家泊镇10万千瓦风电项目、天津滨海新区寨上街道21万千瓦风电项目。

根据项目选址情况,上述上个项目分别由公司控股子公司天津大沽绿发电力有限公司、天津汉沽绿发电力有限公司及天津寨上绿发电力有限公司作为投资主体。三家控股子公司的注册资本均为人民币1000万元。

天津滨海新区大沽街道及天津港保税区15万千瓦风电项目,工期约14个月;天津滨海新区汉沽街道及杨家泊镇10万千瓦项目,工期约10个月;天津滨海新区寨上街道21万千瓦风电项目,工期约14个月。

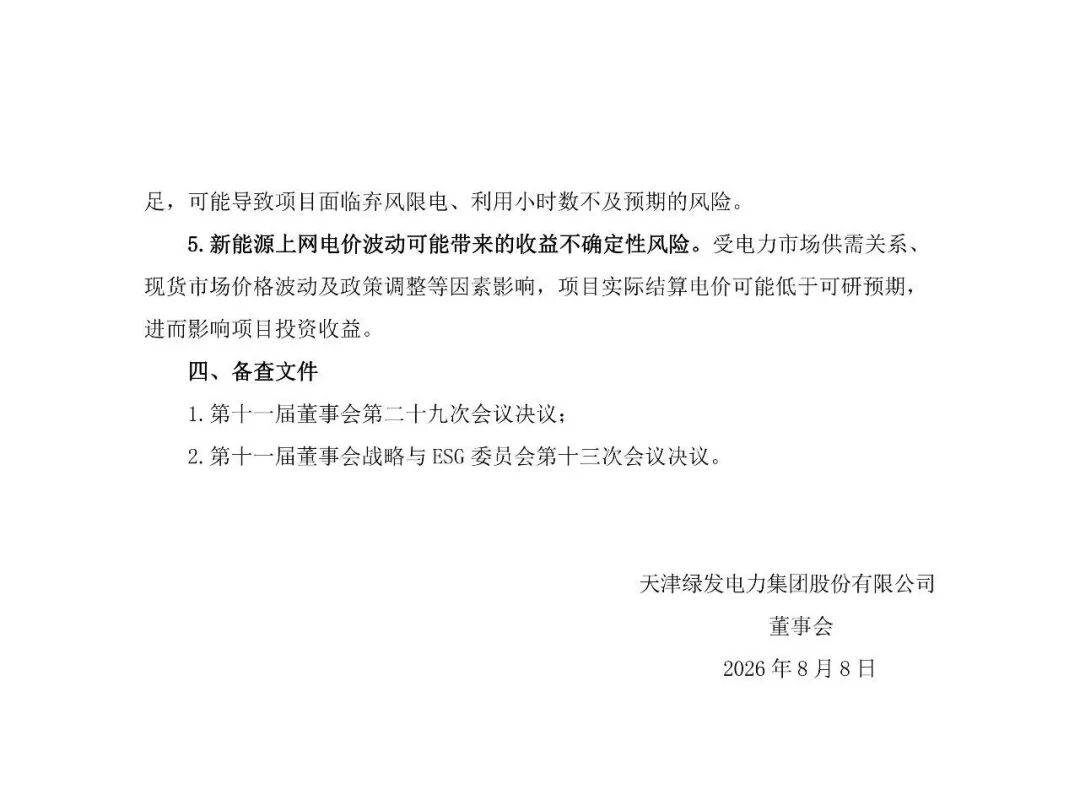

初步测算项目年均上网小时数约2500小时,考虑5%限电率,按上网电价0.2930元/千瓦时测算,资本金财务内部收益率约19.24%,具备一定的投资价值。
