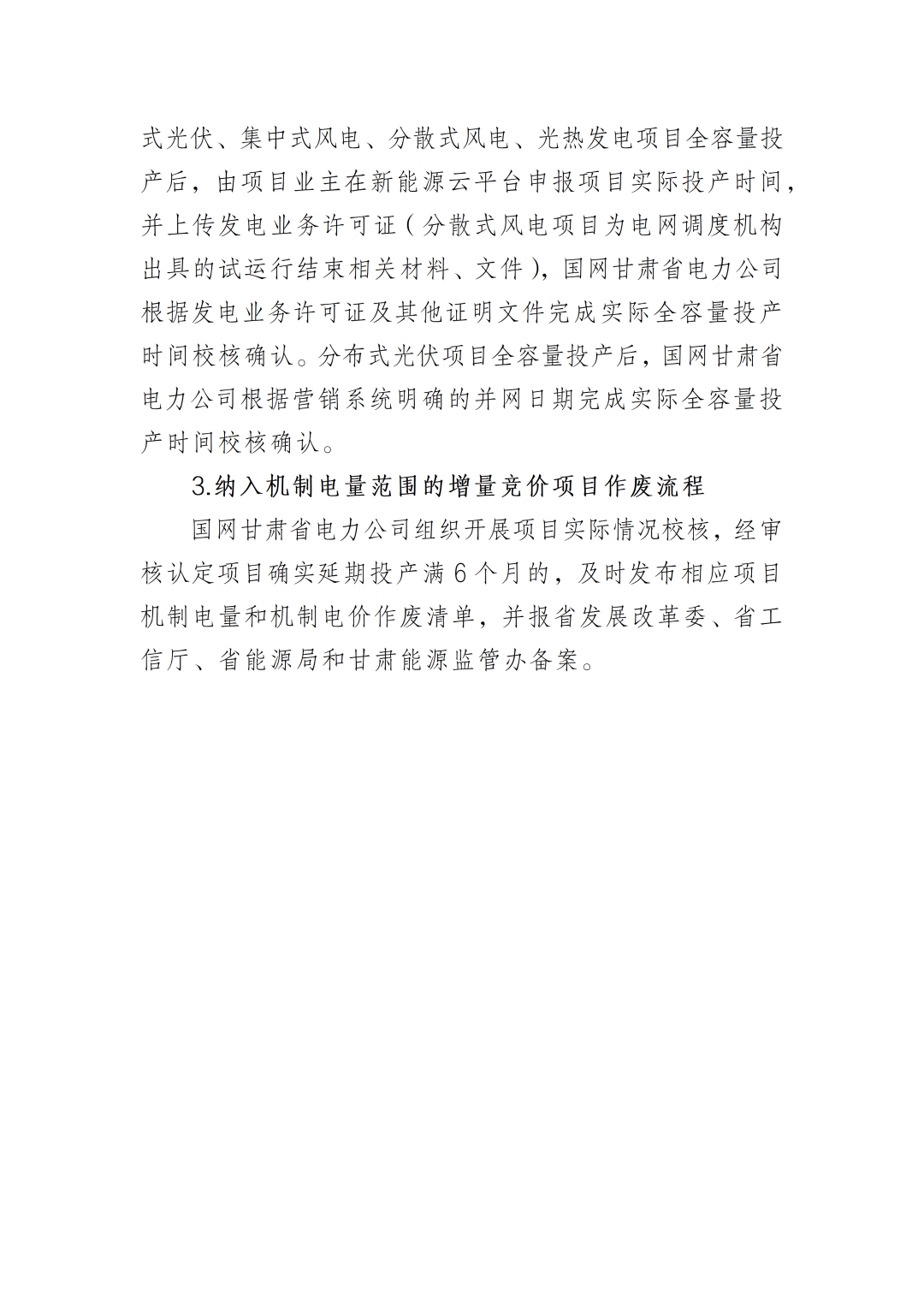

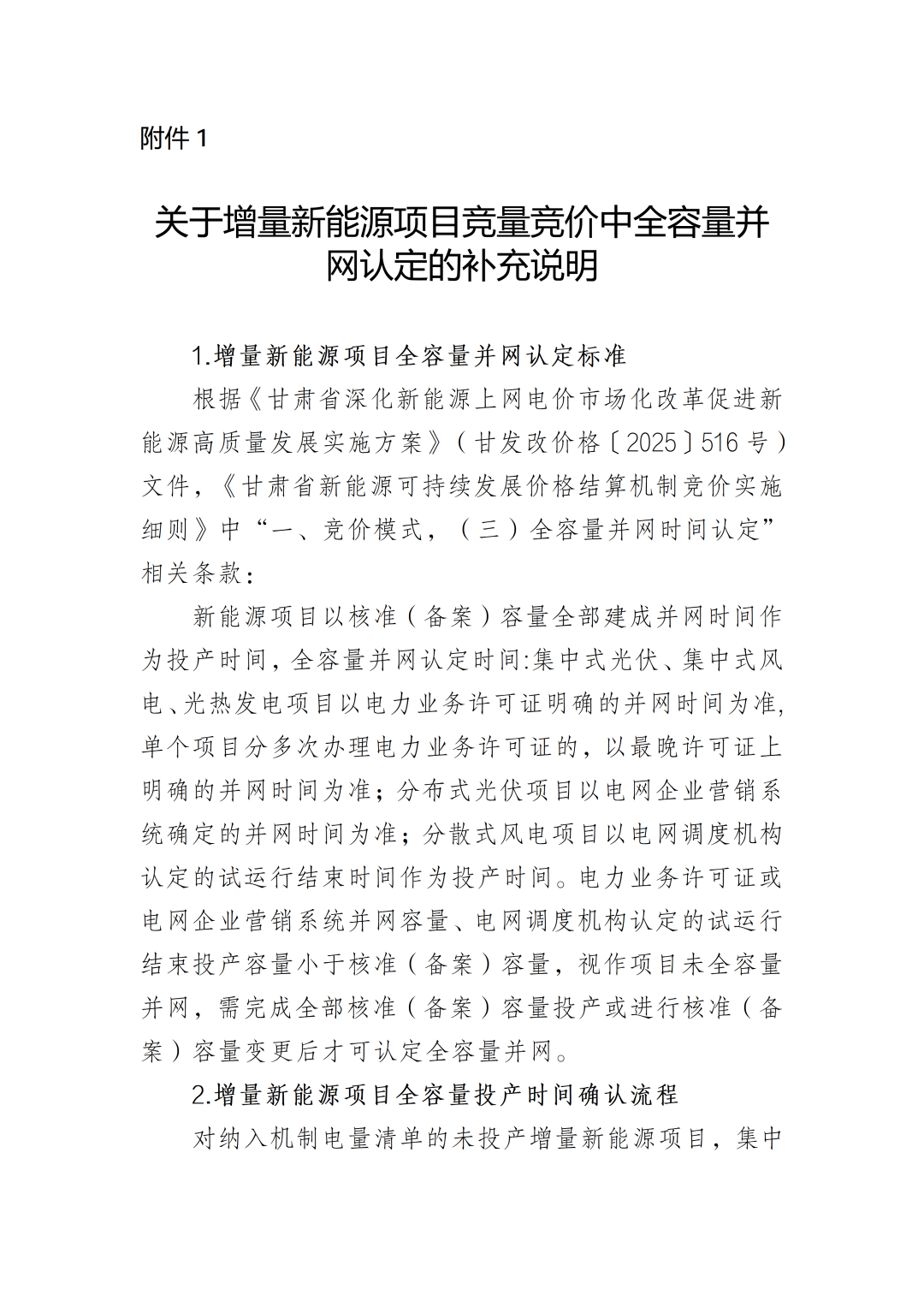

4月2日,国网甘肃省电力公司发布关于进一步明确增量新能源项目竞量竞价申报资格的通知。

文件指出,根据甘肃省发展改革委相关文件规定“已竞得机制电量并公示的新能源项目,若出现自愿放弃机制电量、实际投产时间晚于申报投产时间6个月及以上情况时,该项目不能再申报参与后续批次的增量新能源项目机制电量竞量竞价”。

目前,甘肃公布了2025年、2026年两批次机制电价竞价结果。两批风、光入选项目机制电量共23.5亿度,电价均为0.1954元/千瓦时,均以下限电价出清。

公告如下:



来源:国网甘肃省电力公司
