广西能源集团桂中东乡风电场首批机组成功并网发电
    次浏览 发布时间:2026-03-25    来源:广西能源集团   关键词:风电场,并网发电
  • 正文

3月22日,广西能源集团桂中东乡风电场首批机组成功并网发电,来自大瑶山山脉的山风转化为绿色电能汇入主干电网。这是广西能源集团在桂中地区继城厢(鲲鹏)风电项目全容量并网、合群二期项目第二批风机并网后的又一成果,标志其在绿色能源发展上取得新进展。

东乡风电场是广西能源集团构建桂中百万千瓦级新能源基地的重要组成部分,由广投桂中新能源公司投资建设。项目总装机容量100兆瓦,安装16台叶轮直径216米、单机容量6.25兆瓦的风电机组。建成后预计年发电量约1.97亿千瓦时,每年可节约标准煤约6.21万吨,大幅减少二氧化硫、烟尘、氮氧化物等污染物排放。

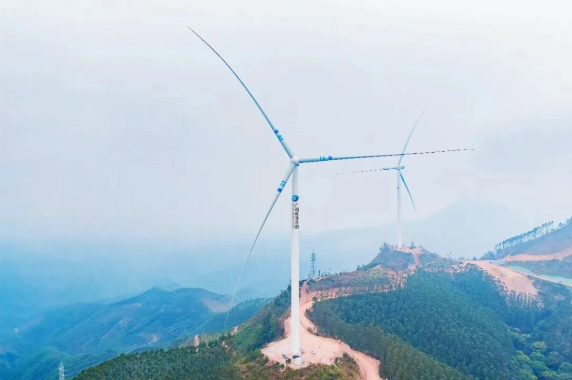

该风电场位于来宾市武宣县东乡镇南部、三里镇东部的大山深处,属高山风电场,山脊海拔在550米至900米之间,地形起伏大。此地风能资源丰富,但山区建设面临诸多挑战,如高温多雨气候、坚硬复杂地质条件、蜿蜒崎岖运输山路等。场内有33公里场内道路在山脊间延伸,22公里集电线路和15公里送出线路穿行于群山。风机叶片长达105米,运输难度大。

面对难题,项目团队优化运输方案,削峰填谷,让运输车沿山间道路前行。建设者们在高温与暴雨交替时浇筑风机根基,使风机在群山之巅安家。从深山探路到风机安家,从基础浇筑到并网发电,项目团队克服困难推进项目。

3月21日凌晨,升压站控制室内,所有人紧盯监控大屏。调度并网指令下达后,风机叶片启动,负荷曲线平稳上扬,现场响起欢呼。并网成功背后,是众多人员的默默坚守,有攻克基础浇筑难题的技术骨干、抢抓施工窗口期的一线工人、协调并网手续的并网联络官、通宵调试的运行守夜人等。项目团队凭借笃行致远、注重安质环管控的稳健步伐,推动首批风机顺利并网。

资讯来源:广西能源集团
