“追风”之旅!中建八局助力31座国内最高混塔风机完成吊装
    次浏览 发布时间:2025-12-17    来源:   关键词:
  • 正文

风起临沂,电送万家

一座座“超级大风车”矗立在鲁南大地

即将开启一场“追风之旅”

......

近日,中建八局承建的

临沂市郯城县TC-1风电项目

完成全部31台国内最高混塔风机吊装施工

全面转入调试与并网发电阶段

将于年底陆续开始输出清洁电能

开启由“风”转“电”的绿色征程

临沂市郯城县TC-1风电项目

是山东省首批集中式风电工程

总装机容量190兆瓦

预计年发电量超4亿千瓦时

相当于减少二氧化碳排放数十万吨

项目风机轮毂安装高度185米

是目前国内最高的混塔风机

每个风机以38根桩基和

直径20米的混凝土承台作为底座

承台上竖起140米高的混塔结构

混塔再连接45米高的钢塔

并于顶端固定重144吨的风机叶轮

当高空的自然风掠过31台风机

220米的巨大叶轮开始转动

机械能转化为低压电流

通过约87千米的集电线路输送

经220千伏升压站升压

接入电网“流”进千家万户

完成由“风”转“电”的绿色征程

在“超级大风车”施工过程中

项目连续攻克大型设备长途运输

管片生产、高空吊装等系列难题

107天实现约7.87万吨结构运输组装任务

工厂“追着项目跑”

项目每台风电塔筒由

169片风塔管片拼接而成

共5000余管片的生产任务需在两个月完成

项目在60公里外建立临时“卫星工厂”

制定从原材料采购到成品检验的

全链条质量管控体系

多次优化搅拌站工艺与混凝土配合比

40天内实现投产

为“大风车”的搭建按下“加速键”

道路“随着车辆铺”

由于巨大的风机叶片需要

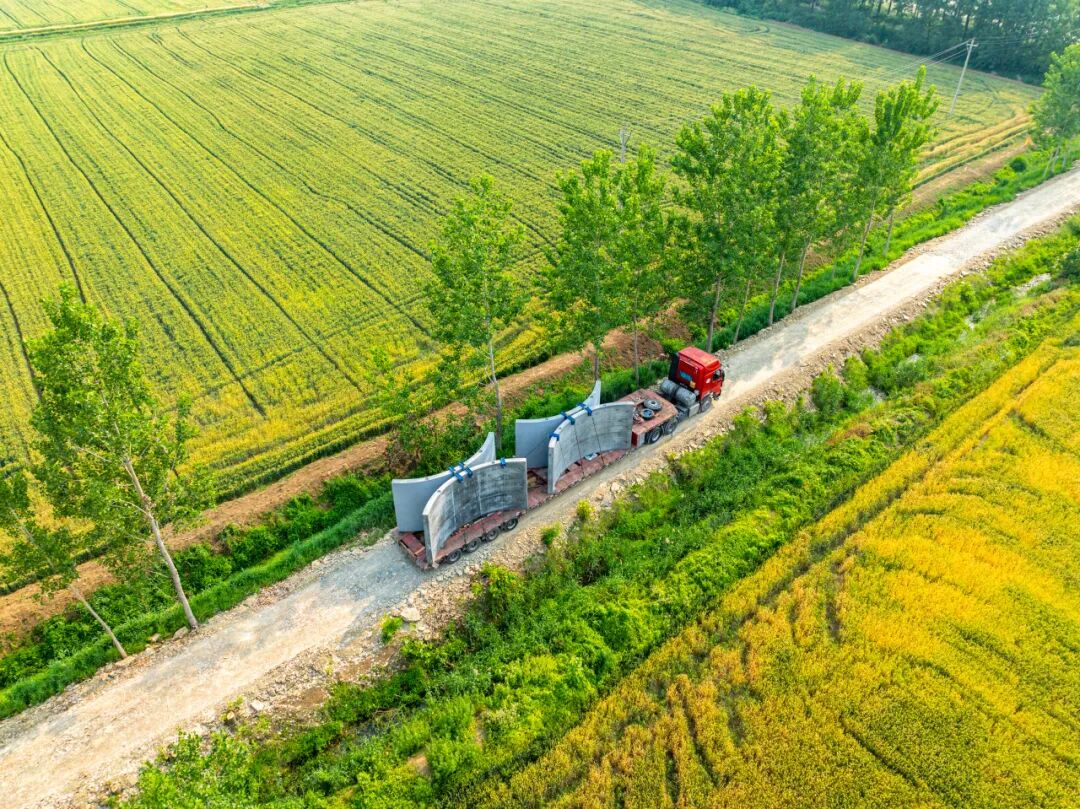

从最远约600公里外工厂运抵现场

项目提前规划“最优运输路径”

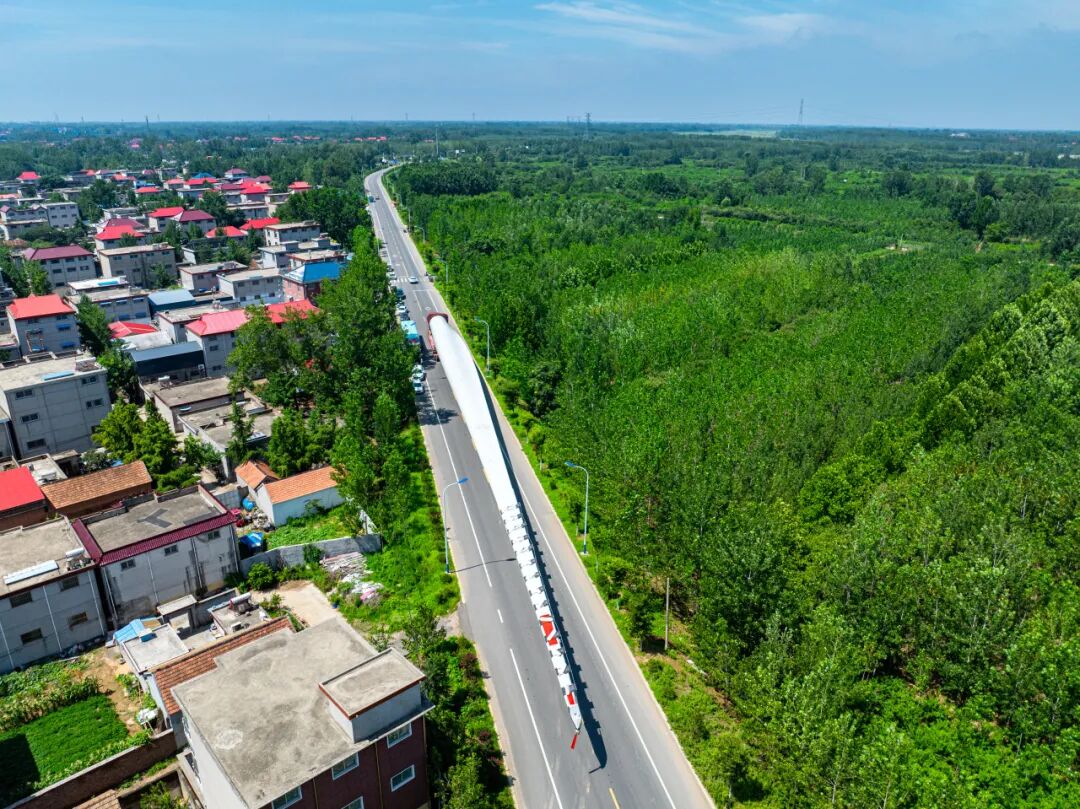

采用百吨货车运输百米叶片

前后配备两辆导引车辆一路护航

期间穿过池塘、树林等地形

累计新建7.8公里临时道路

改造、加固17.6公里原有道路

保障巨型构件顺利通行


人员“跟着吊车走”


31台风机分散在366平方公里范围内

涉及7个乡镇、27个村

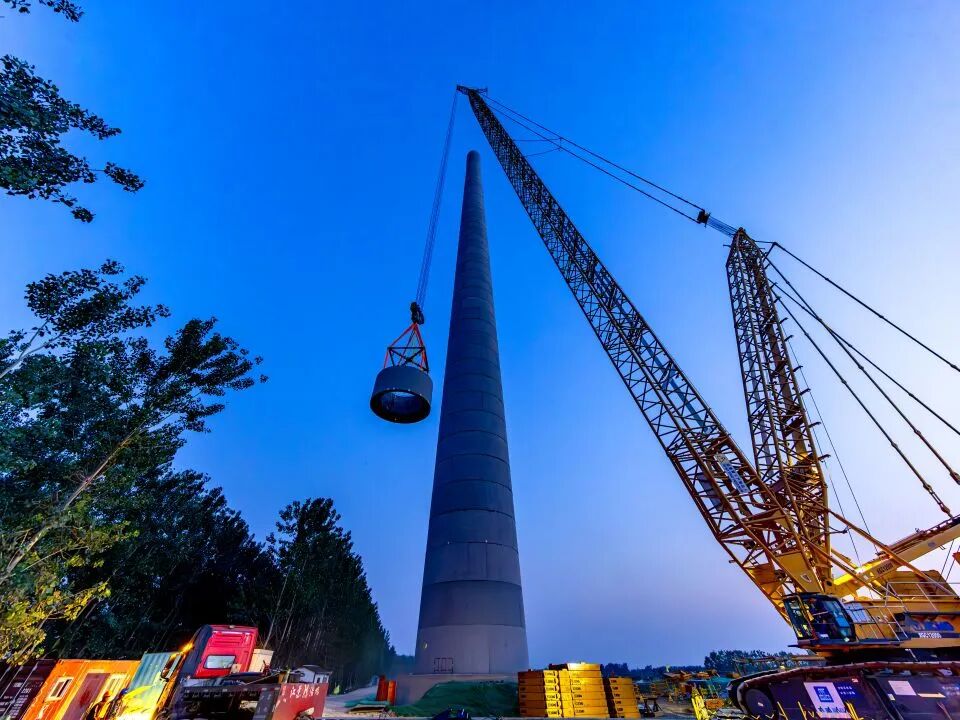

在较空旷地带,采用800吨副主吊进行混塔段吊装

在池塘、树林环绕的有限空间

引进全球最大最高的、国内先进的

风电动臂塔机为主吊进行作业

项目以吊车为网格管控节点

人员随吊车流动监督作业

采用无人机穿线、智能风速仪

高空摄像巡视等技术保障施工安全推进

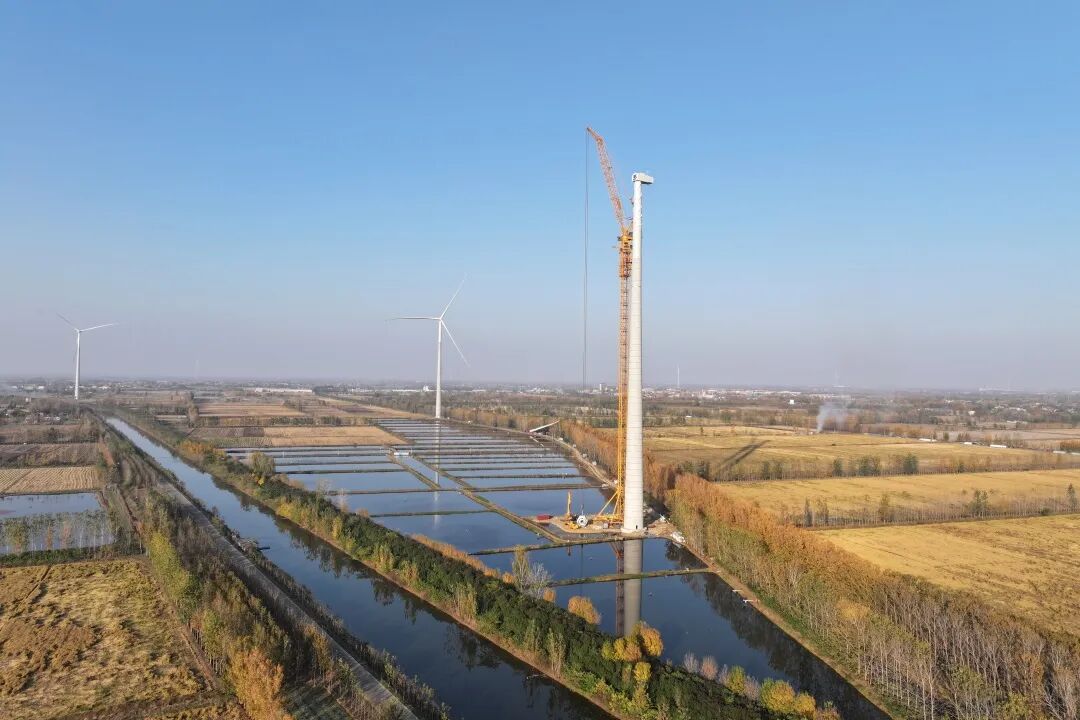

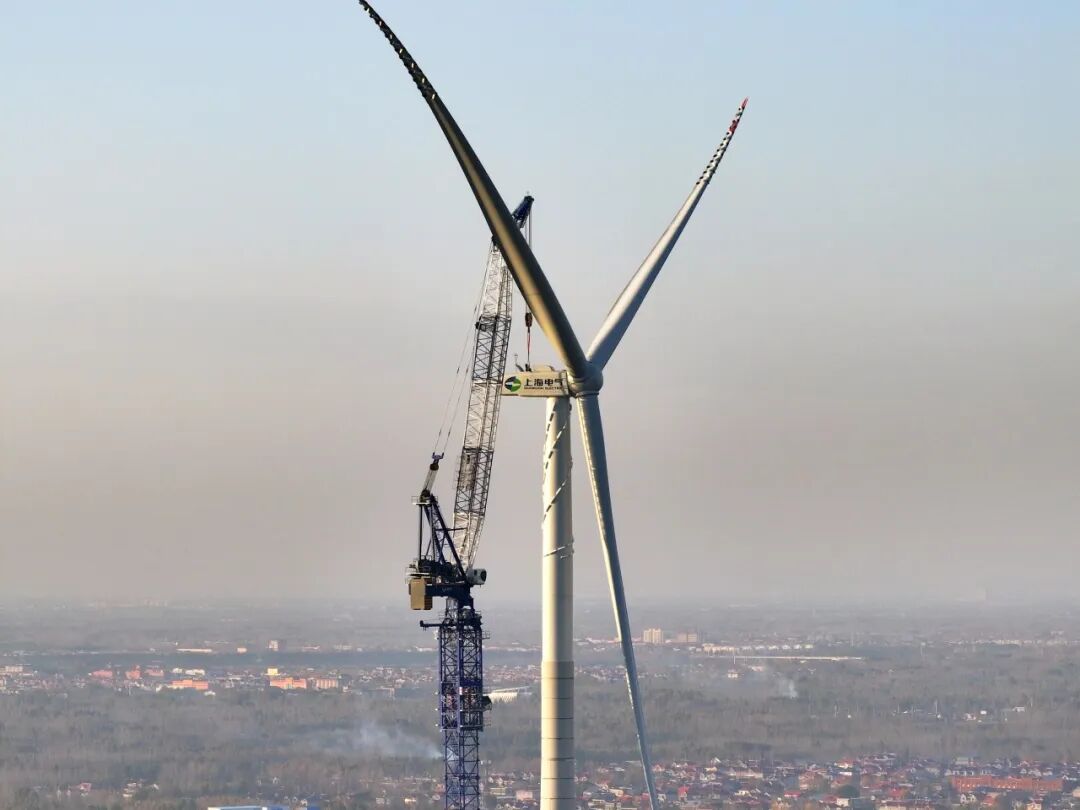

▲履带吊吊装

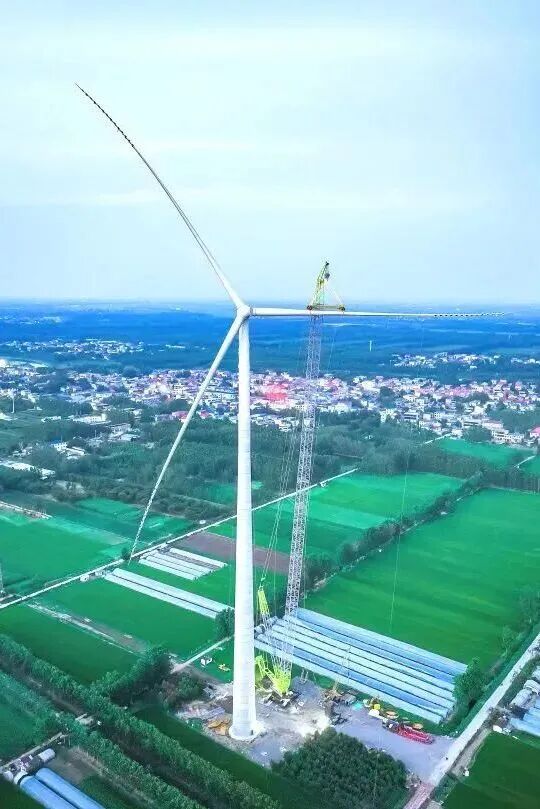

▲风电动臂塔机吊装

方案“根据进度变”

为高质高效推进工程履约

项目根据不同建设阶段

制定针对性技术方案指导现场施工

在混塔组装阶段,研发管片防倾覆工装

为约16吨重的管片加上“安全锁”

在混塔段吊装阶段,采用“BIM+有限元”技术

提前模拟、论证高空吊装方案的安全性

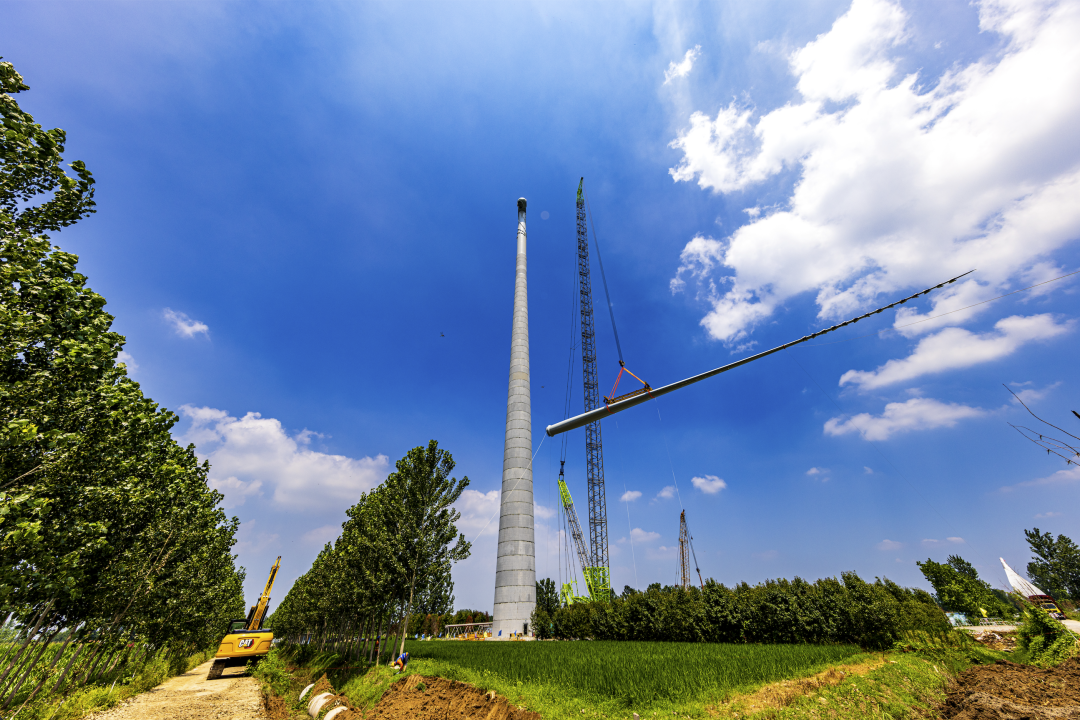

在叶轮吊装阶段,研发专用吊索具

和液压智能自脱钩装置

将单叶片对接时间压缩到30分钟

助力高空吊装作业又稳又快推进

自2025年2月6日开工以来

项目坚持挂图作战,倒排工期

将施工目标分解成总、月、周计划

高峰时期18个作业面、24台大型设备同步运转

8月份完成全部机位桩基施工

9月份完成全部机位承台施工

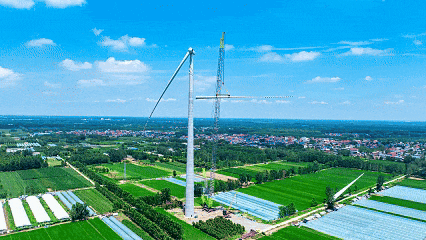

12月初完成全部风机吊装作业

站在项目现场眺望

“风车”、田野、村落相映成趣

勾勒出人与自然和谐共生的绿色画卷

项目预计12月下旬开始并网发电

将满足区域40万户用电需求

为区域高质量发展提供绿色能源保障

资讯来源:


  • 免责声明

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。


上一篇: 国家级海上风电研究与试验检测基地项目通过

下一篇: 中国电建承建国家级海上风电试验检测基地投

  • 您可能感兴趣
