广西桂林灌阳抽水蓄能电站地下厂房开挖圆满收官电站转入机电设备安装阶段
    次浏览 发布时间:2026-10-21    来源:南网储能   关键词:南网储能,抽水蓄能电站,抽蓄机组,
  • 正文

10月15日,国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目南网储能公司广西桂林灌阳抽水蓄能电站地下厂房开挖支护完成,电站由土建施工转入机电设备安装阶段。


广西灌阳抽蓄厂房开挖完成、C3标厂房向EM.2标交面仪式合影照片

南网储能公司灌阳抽水蓄能电站总装机120万千瓦,安装4台单机30万千瓦可逆式机组,计划2029年上半年全面投产。项目建成后年消纳广西清洁能源21.6亿千瓦时、年减少二氧化碳排放约220万吨。

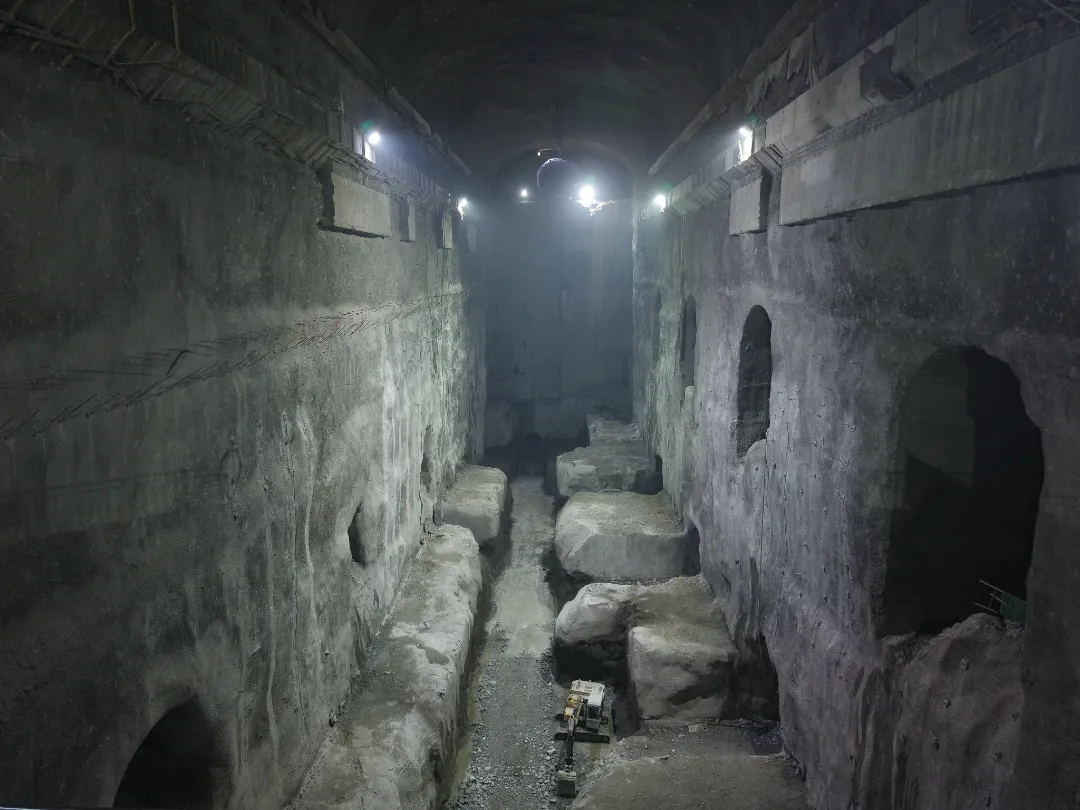

广西灌阳抽蓄主厂房开挖完成

灌阳抽水蓄能电站地下厂房采用中部式布置,长180米、宽27.5米、高57.68米,分七层逐层开挖。自2024年9月22日开工以来,面对桂林喀斯特地区节理裂隙发育、局部围岩破碎等复杂地质条件,灌阳项目部成立厂房开挖党员突击队,坚持“安全第一、预防为主、综合治理”方针,坚持“短进尺、弱爆破、强支护、勤监测”,实现开挖、支护、监测动态联动,采用控制爆破、超前锚固支护工艺保障安全,连续攻克顶拱不稳定块体处置、岩壁吊车梁开挖半孔率控制、边墙稳定性支护等难题,安全、优质、高效完成厂房开挖支护任务。


广西灌阳抽蓄厂房开挖完成。图为业主项目部党员突击队

转入机电安装阶段后,灌阳抽水蓄能电站建设将重点转向机电设备安装及配套混凝土浇筑,水轮发电机组、主变压器等核心设备将陆续进场安装调试。灌阳项目全体建设者正全力以赴确保后续工程安全、优质、高效推进。
