浙江青田抽蓄电站上水库导截流工程通过阶段验收
    次浏览 发布时间:2026-09-22    来源:水电五局   关键词:水电五局,抽蓄电站,抽水蓄能电站,
  • 正文

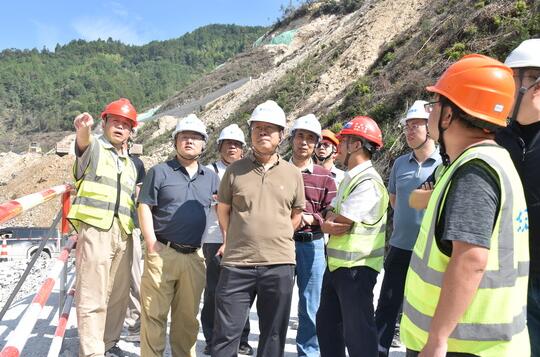

9月18日,浙江青田抽水蓄能电站上水库导截流工程顺利通过阶段验收,标志着上水库工程正式转入大坝主体填筑施工新阶段,为项目后续按期推进筑牢了关键基础。

浙江青田抽水蓄能电站是浙江省“十四五”重点能源工程、一等大(1)型工程,总装机容量1200兆瓦。上水库采用“围堰一次拦断河床、隧洞导流”施工方案,初期导流标准为全年50年一遇洪水,设计流量120立方米每秒。本次验收范围涵盖由公司承建的竖井式泄洪洞退水洞、大坝上游围堰、库内中转料场三大核心节点。

针对项目地处浙南山区、多年平均降水量达1760.5毫米、汛期洪水暴涨暴落和汇流快的特点,项目部锚定汛期节点目标,倒排工期、挂图作战,先后攻克洞室围岩破碎、成型精度要求高、围堰防渗控制严等施工难题。建设过程中,严格落实“三检制”与全过程质量管控,目前退水洞主体衬砌全部完工,具备安全过水条件;上游混凝土围堰按全年50年一遇洪水标准建成,结构密实、挡水可靠;库内中转料场整治到位,同步具备挡水防护与砂石备料功能。经专家组核查,工程形象面貌、实体质量、安全监测、度汛预案均满足验收标准,相关单元工程优良率达97.9%。

项目部将以此次验收为新起点,紧盯大坝填筑、竖井施工等后续核心节点,持续高标准推进工程建设,全力保障项目按期建成投产,助力浙江清洁能源高质量发展。
