劳动竞赛激活力,实干攻坚促履约
9月20日
中国能建葛洲坝集团承建的
乌海抽水蓄能电站上水库
沥青混凝土面板摊铺施工全面完成
为电站蓄水发电筑牢坚实基础

高效统筹,抢抓节点
摊铺施工提前告捷
上水库是电站枢纽的重要组成部分,沥青混凝土面板采用简式结构设计,分为整平胶结层、防渗层、封闭保护层三部分,面板坡比1:1.75,总防渗面积达37.1万平方米,沥青混凝土总摊铺量约8.14万立方米。

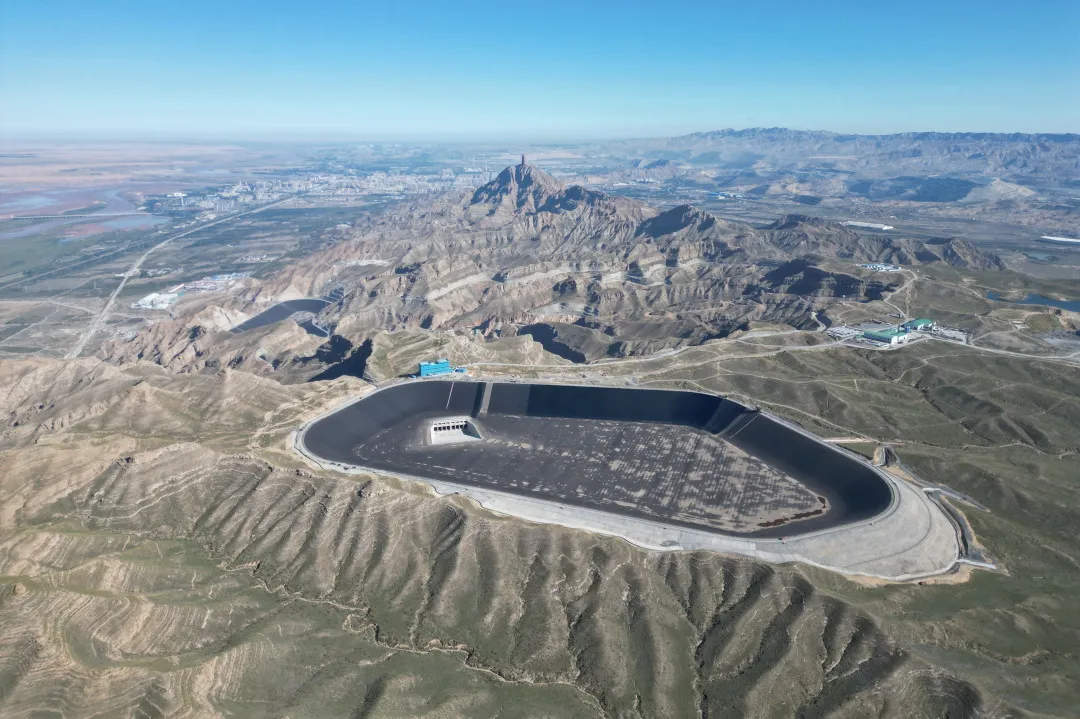

乌海抽水蓄能电站上水库全景
沥青混凝土面板摊铺施工以来,项目部稳步推进劳动竞赛,积极实施“三自”管理模式,大力弘扬“三特”精神,保安全、拼质量、达目标,确保施工安全有序推进。本次上水库沥青混凝土面板摊铺提前10天全面完成,标志着电站防渗体系全面成型,为实现按期蓄水目标奠定了坚实基础。
试验先行,精耕细作
防渗体系夯实根基
上水库防渗体系是电站蓄水的前提,沥青混凝土面板的质量直接关系水库长期运行安全。在正式摊铺前,项目部系统开展了沥青混凝土场外、场内摊铺试验,精准控制骨料、沥青及填料混合比例,完整掌握材料拌和、运输、摊铺、碾压和检测全流程工艺参数,为全面摊铺提供了可靠技术支撑。

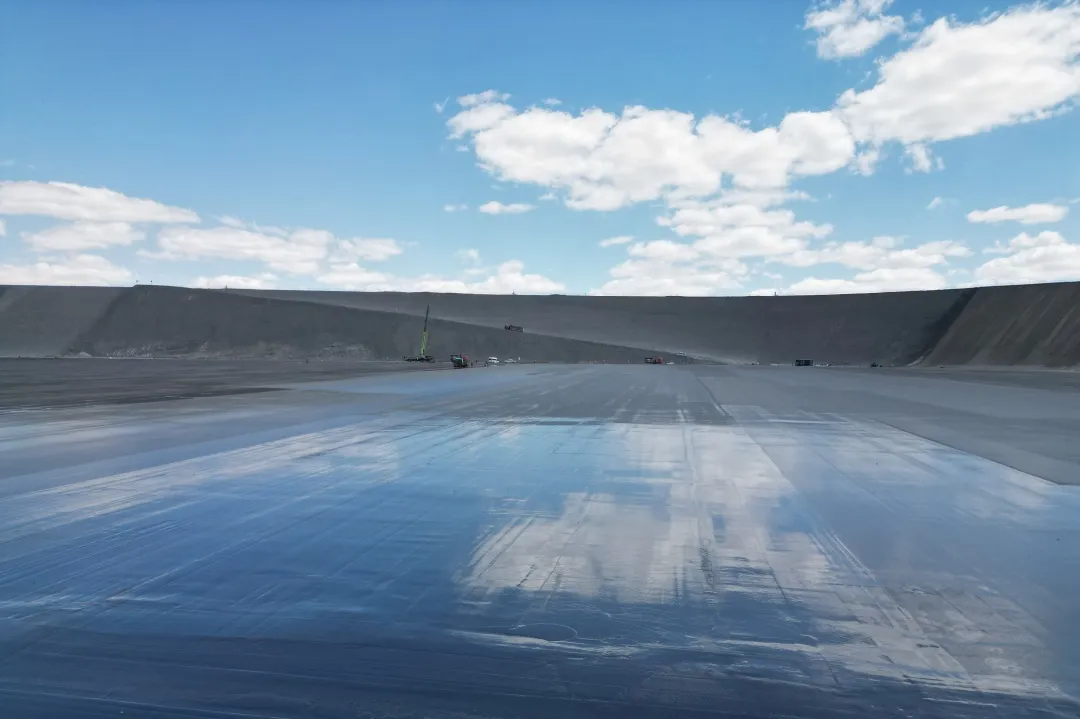

库内沥青摊铺试验
经检测,上水库沥青混凝土面板在防渗、抗裂性、适应变形等方面表现良好,能够保障水库在复杂运行条件下的稳定性与耐久性,为电站长期安全运行筑牢了防渗“生命线”。
智慧赋能,精准管控
摊铺碾压提质增效
项目施工区域夏季高温炎热,冬季严寒,昼夜温差大,大风天气频发,对沥青材料的温度敏感性、摊铺均匀性及面板成型质量有较高要求。

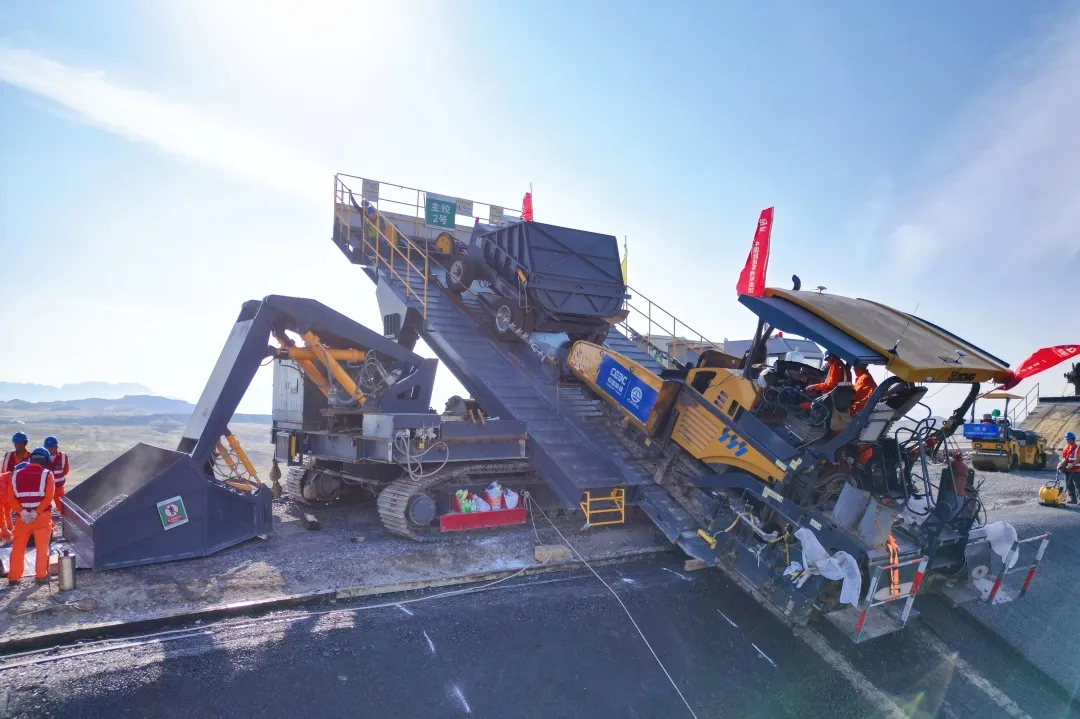

智能型多功能斜坡摊铺牵引装备
在库盆斜坡作业现场,公司自主研发的智能型多功能斜坡摊铺牵引装备投入使用。该装备集成RTK北斗定位无人运料小车、自适应卷扬张力、滑膜摊铺、自动上料等系统,实现沥青摊铺“厘米级”精准作业。施工过程中,智能平台实时监测管控沥青摊铺温度、压实度、厚度等关键指标,搭载高精度北斗定位的全电无人驾驶运料小车,可自动完成接料、泊位、卸料全流程,有效解决了斜坡作业中人工操作难度大、安全风险高、质量波动大等难题,显著提升了施工效率与面板成型质量。
党建引领,联学联建
党员带头攻坚一线
项目部根据施工实际设置党员责任区,全面开展党员示诺践诺与立项攻关,挂牌公示责任目标与进度。党员骨干带头驻守一线,持续优化工艺工法,压实安全生产责任制。项目部还向重点作业队伍派驻党代表,高效解决生产、安全、技术难题,将党建力量注入施工一线。

与业主单位联学联建
与此同时,项目部党支部与业主单位党组织深入开展联学联建活动,围绕工程建设节点、安全生产、质量管控等主题开展技术交流、现场观摩和攻坚座谈,搭建起参建各方沟通协作的“连心桥”。通过组织联建、理论联学、活动联办、难题联解,进一步凝聚了建设合力,把党建优势转化为推动工程高质量建设的强大动能,让党旗在戈壁深处施工一线高高飘扬。

沥青玛蹄脂摊铺
从沥青摊铺启动到全面完成,项目部全体参建人员充分发扬劳动竞赛精神,坚持实干与担当,细化分解节点目标,在甘德尔山深处镌刻下绿色能源建设的奋斗印记。下一步,项目部将继续保持昂扬斗志,守牢安全质量关口,高质量推进后续施工任务,助力乌海抽水蓄能电站早日投产发电,服务区域绿色能源转型。
