宁夏石嘴山惠农区200MW/800MWh独立储能电站顺利并网
    次浏览 发布时间:2026-09-17    来源:湖南四建   关键词:独立储能电站,新型电力系统,电网侧储能项目,
  • 正文

9月15日,宁夏晶航储能技术有限公司石嘴山惠农区200MW/800MWh独立储能建设项目顺利完成全流程并网试验,正式并网发电并启动72小时不间断试运行。这标志着宁夏又一座大型电网侧独立储能项目正式投运,为宁夏建设国家新能源综合示范区、构建新型电力系统再添一座巨型“电力银行”。当晚,宁夏公共频道还对项目并网进行了专题报道,聚焦这座矗立于贺兰山下、戈壁之上的巨型“能量方阵”。

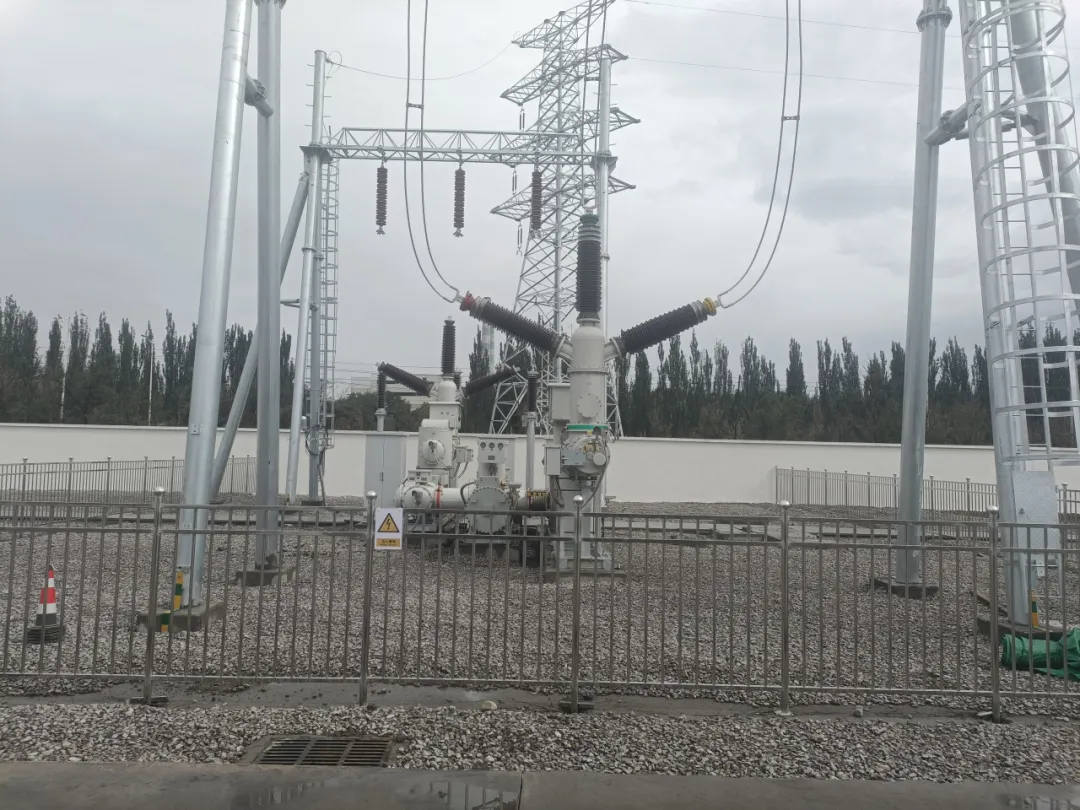

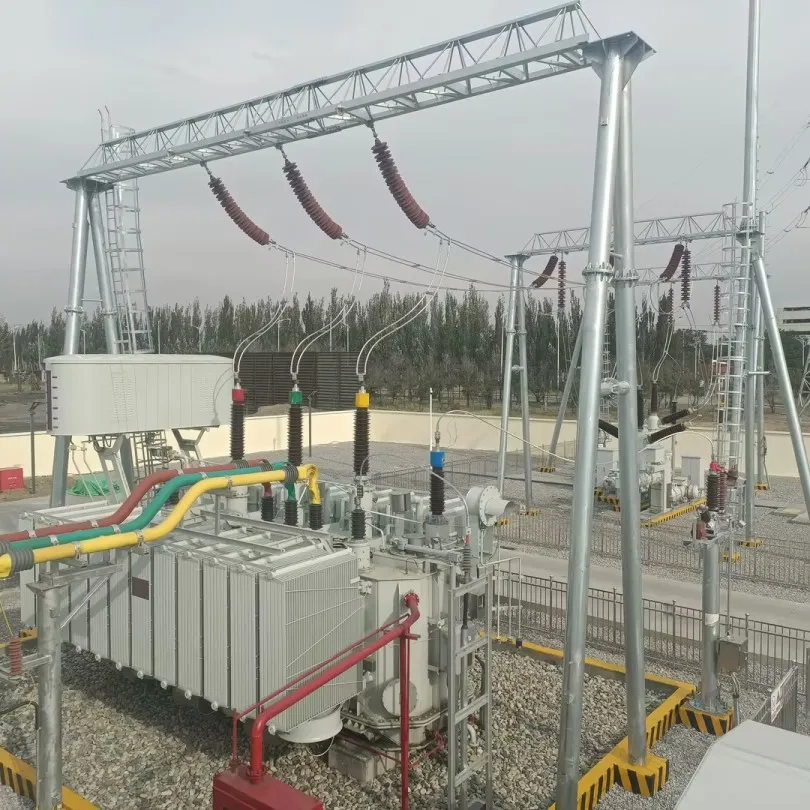

戈壁立仓,绿电有了“稳定器”。该项目坐落于石嘴山市惠农区,建设规模200MW/800MWh,配置40套5MW/20MWh储能单元,同步新建配套110KV升压站、送出线路、控制楼及附属生产设施。项目采用磷酸铁锂液冷预制舱储能技术,适配西北昼夜温差大、风沙多的地域气候,配备SVG动态无功补偿、智能能量管理系统,具备毫秒级调度响应能力,可独立参与电网调峰、调频、备用等电力辅助服务。项目由公司全程负责开发建设、施工管控与并网统筹,紧邻负荷中心,接入条件优越,输送距离短、调度响应快,能够更高效参与电网调节。

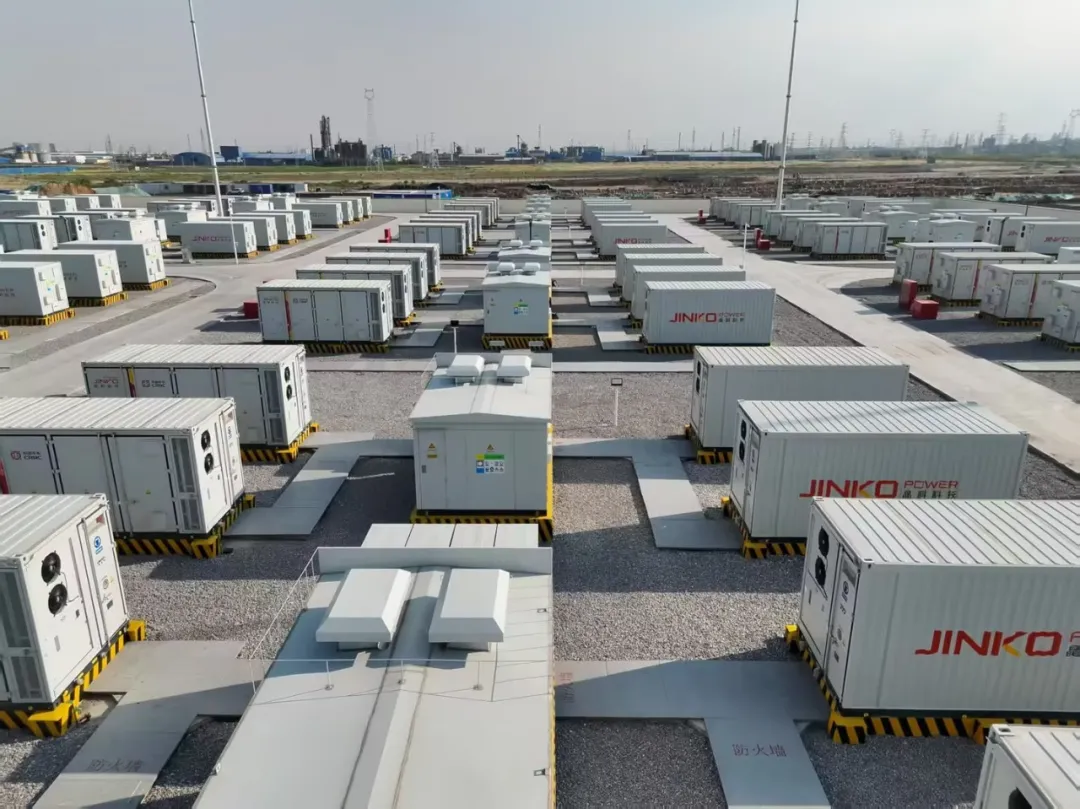

削峰填谷,电网添了“蓄水池”。独立储能电站相当于电网的大型“蓄水池”,可在新能源大发时段储存富余绿电,在用电高峰时段释放电能,有效平抑风光发电波动,提升区域新能源消纳能力,缓解电网调峰压力。项目汇集站每小时最大可放电20万千瓦时,可连续稳定放电8小时;全容量运行后,可实现80万千瓦时电能存储与吞吐,每年完成峰谷电量转移约2.4亿千瓦时,年最大放电能力可达2.2亿千瓦时,折合节约标准煤约7万吨,减少二氧化碳排放约17万吨。



迎风斗沙,多方聚力“保交付”。作为宁夏回族自治区重点新型储能示范工程,自开工以来,在省市发改、审批、电力等主管部门的协同保障下,公司与投资方、设备厂家、国网宁夏电力多方联动,统筹推进土建施工、设备供货、舱体安装、消防系统调试、并网检测等关键工序。

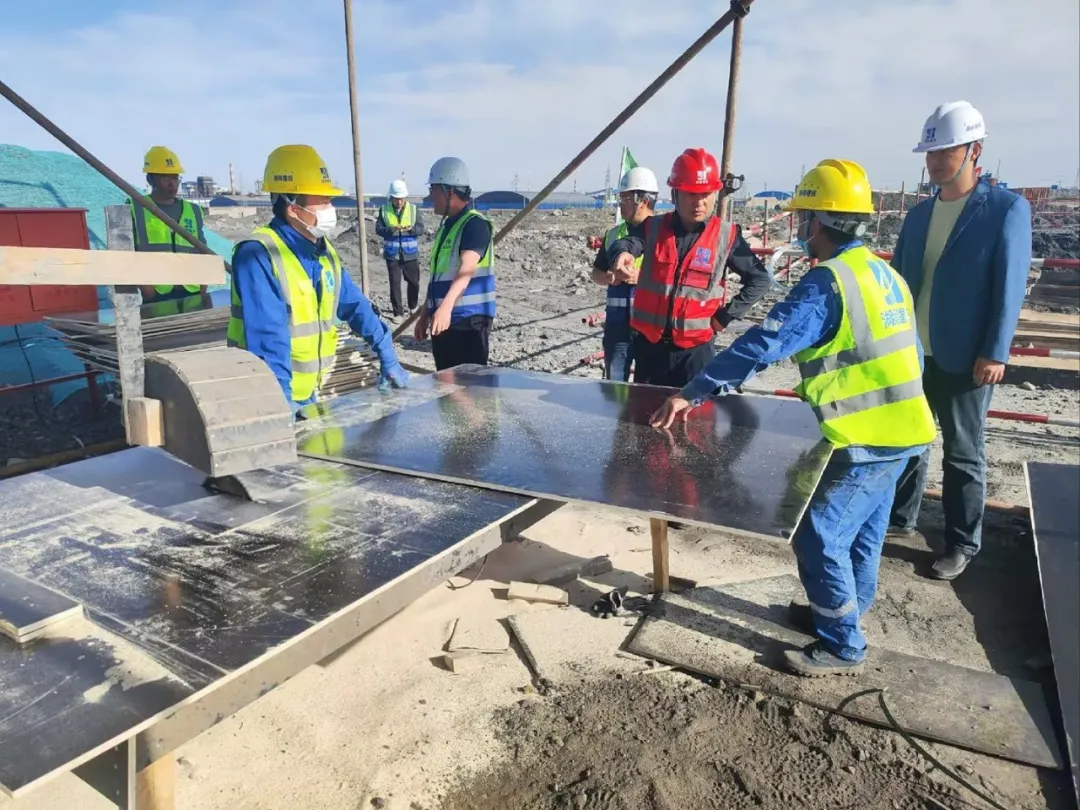

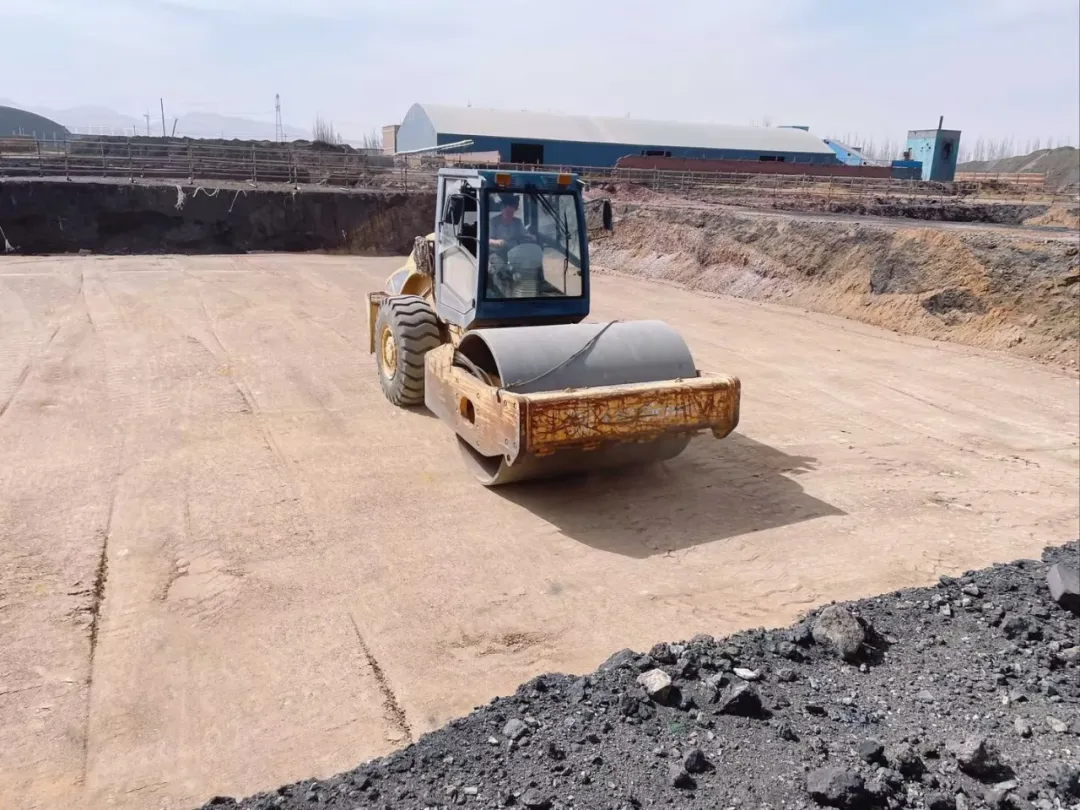

面对西北高温干燥、风沙多发的恶劣气候,以及交叉作业多、系统逻辑复杂等难点,建设团队通过科学排布施工计划、优化穿插作业流程,高效完成40套5MW/20MWh储能单元标准化施工,落地160套储能舱、40套PCS舱安装调试,配套建成35kV预制仓、200MVA主变、全套GIS设备、2套SVG设备及一条2.152公里110KV单回路输电线路,仅4个月时间完成全部建设、安装、调试工作并顺利通过并网验收,实现安全零故障并网。

宁夏是我国首个国家新能源综合示范区,也是“西电东送”的重要送端。本项目并网投运,是宁夏回族自治区落实“双碳”战略、推进源网荷储一体化发展的重要实践,也为电网安全稳定运行筑牢韧性支撑、为新能源消纳拓展新的空间。

资讯来源:湖南四建
