宁德时代独供储能系统,助力非洲最大混合可再生能源项目Hydra投运
    次浏览 发布时间:2026-09-17    来源:宁德时代储能   关键词:宁德时代,可再生能源项目,储能系统,
  • 正文

近日,南非Hydra光储项目正式投运,成为非洲最大的混合可再生能源项目。宁德时代为该项目提供整体解决方案,包含158台EnerC+储能集装箱、PCS一体化设备及整站能量管理系统。

当前,宁德时代正以系统级交付,支撑海外大型光储项目履行长期购电协议(PPA,Power Purchase Agreement)。


光储协同,让清洁电力按需交付

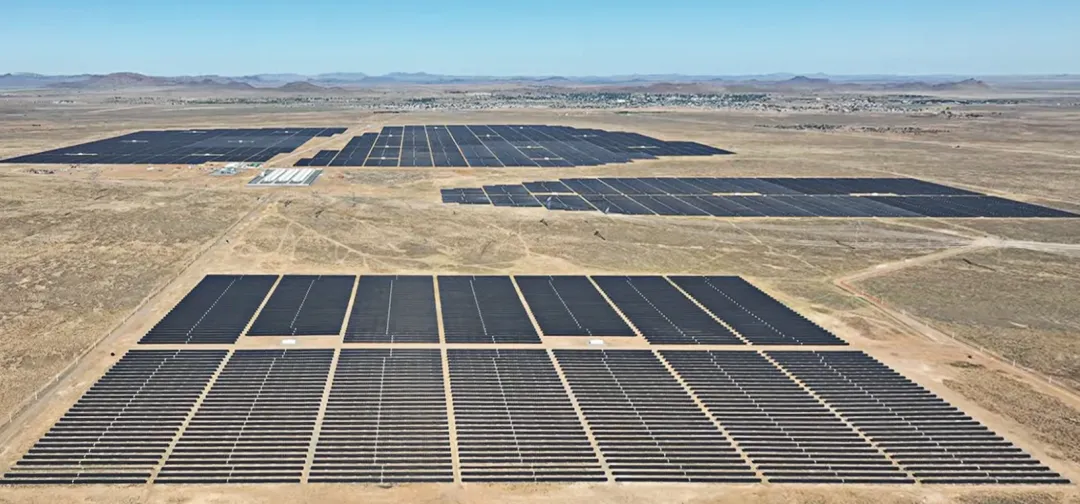

Hydra项目位于南非北开普省,由道达尔能源、海卓储能控股和雷蒂尔新能源共同开发,配置了216MW的光伏电站以及配置容量约588MWh的电池储能系统。

根据与南非国家电力公司Eskom签署的20年期购电协议(PPA),Hydra项目需在每天5时至21时30分期间,持续提供75MW的可调度电力。此外,该项目还需具备AGC(自动发电控制)跟踪能力,以随时响应电网的调度要求。

然而,在复杂的电网规则下要达成上述目标,光储协同面临着双重考验:

一方面,储能系统仅能依靠配套的光伏进行充电,不从电网补电。因此,系统必须统筹白天的光伏直接供电与储能充电,为日落后及次日清晨的约定供电时段预留出充足的电量。

另一方面,光伏与储能的合计上网功率必须严格遵守并网点的送出限额。系统需要根据光伏出力和调度需求的变化,动态调整储能的充放电状态,确保在允许的功率范围内顺利完成电力交付。

面对双重约束,宁德时代以3S一体化方案统筹能量管理与功率控制,将设备能力转化为整站协同优势,为项目长期履约提供有力支撑。

《Engineering News》《pv magazine》等知名行业媒体均援引道达尔能源表示,Hydra项目提供的可调度可再生电力,将有助于增强南非的能源安全,并推动当地电力系统的低碳化转型。

系统交付,支撑项目长期履约

大型光储项目的交付,需要储能设备、控制系统与电站总控协同配合。宁德时代围绕Hydra运行要求,完成储能侧系统集成,并配合开展现场调试与验收。

宁德时代团队沿“状态反馈—策略下发—功率执行”链路,校验BMS、EMS与PCS之间的通信和控制配合,并与电站总控开展接口联调,推动问题定位与闭环解决。


Hydra的成功落地,并非单一设备的胜利,而是开发商、本地股东、金融机构、储能供应商与电力承购方共同构筑的资产闭环。

在资金端,据Standard Bank披露,项目融资规模约61亿南非兰特,其担任联合牵头安排行及债务承销方;Old Mutual Alternative Investments(OMA)提供约1.58亿南非兰特优先股资金。在这一跨国金融结构中,投资人高度关注设备的可融资性(Bankability)。

面对纯光伏充电带来的收益压力,高可靠、高出勤率的储能设备是保障长期现金流的关键。宁德时代的储能设备将动态调度算法与硬件能力深度融合,以系统级的优异表现有效保障了长周期的稳健收益,为国际资本长期持有这一核心能源资产筑牢了技术基石。

Hydra投运后,预计每年可向南非电网输送超过4亿千瓦时清洁电力,相当于约20万户南非家庭的年用电量。

未来,宁德时代将持续以可靠的储能产品与系统级整体解决方案,助力全球客户开发利用可再生能源,推动能源绿色转型。
