2026年9月13日,内蒙古电力集团呼和浩特抽水蓄能电站检修现场繁忙有序。在集团公司储能管理部领导莅临指导和公司党委副书记、总经理杨海现场指挥下,全体参修人员协同奋战,顺利完成2号机组转子吊出任务。本次转子吊出作业完成于2号机组A级检修启动后的第12天,这一关键设备的安全吊出,标志着机组整体分解阶段取得重要突破,为后续开展设备全面检查、缺陷处理及检修任务高质量推进奠定了坚实基础。

2号机组转子顺利吊出现场
转子作为水轮发电机组的核心部件,其吊出作业是A级检修过程中技术要求高、风险管控严的关键环节,该项作业不仅包含大型设备吊运、精密定位等复杂工序,更是对现场组织协调、安全管控和技术保障能力的综合检验。2号机组A级检修于9月2日正式启动,本次吊出的转子直径4584毫米,整体高度6335.5毫米,转子吊出总重量约243.6吨,配合起吊轴、吊具等设备后,最大起吊总重可达342吨,面对设备体积大、重量大、作业空间受限、安装精度要求高等多重挑战,检修团队提前谋划部署,细致完成专项施工方案编制、安全技术交底、设备核查、工器具筹备、风险辨识及应急措施完善等各项前置工作;各参修单位密切协同联动,严格落实安全生产各项要求,以严谨务实的工作作风保障作业各环节精准落地,为转子顺利吊出筑牢坚实基础。

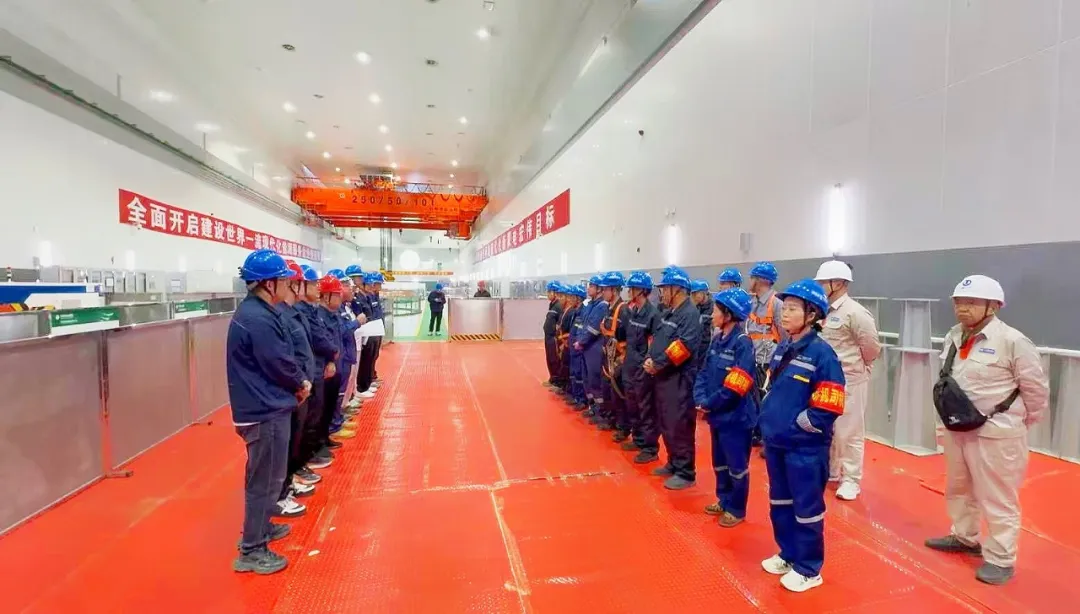

2号机组转子吊出前安全技术交底
吊出作业开始前,呼蓄电站组织各参修单位开展联合检查,全面确认了起重设备状态、吊具连接情况、安全防护措施、作业环境以及人员组织情况进。详细听取各单位准备情况汇报,确认各项条件满足要求后,现场总指挥正式下达了“转子吊出开始”指令。
吊出过程中,在现场统一指挥下,技术人员全程紧盯关键参数变化,实时监控转子起升高度、中心位置、水平状态以及与定子间隙等重要数据,并根据现场情况及时调整,确保转子沿既定路线平稳移动。指挥人员指令清晰、协调有序;操作人员严格执行操作规程,精准控制设备动作;监护人员全程关注风险点位,及时排查安全隐患。各岗位密切配合、环环相扣,顺利完成2号机组转子安全、平稳、精准吊出任务。
自2号机组A级检修启动以来,呼蓄电站检修团队紧盯工期目标,持续优化施工组织,强化全过程安全质量管控。短短12天内,检修团队高效完成上机架和转子吊出等关键节点任务,为后续机组检修工作的深入开展打开良好局面,也为电站安全稳定运行提供坚实保障。
