国网新源辽宁兴城抽水蓄能电站上水库大坝填筑至470米高程 顺利完成年度节点目标
    次浏览 发布时间:2026-09-14    来源:中国能建葛洲坝一公司   关键词:中国能建,抽水蓄能电站,东北电网,
  • 正文

9月10日

辽宁兴城抽水蓄能电站

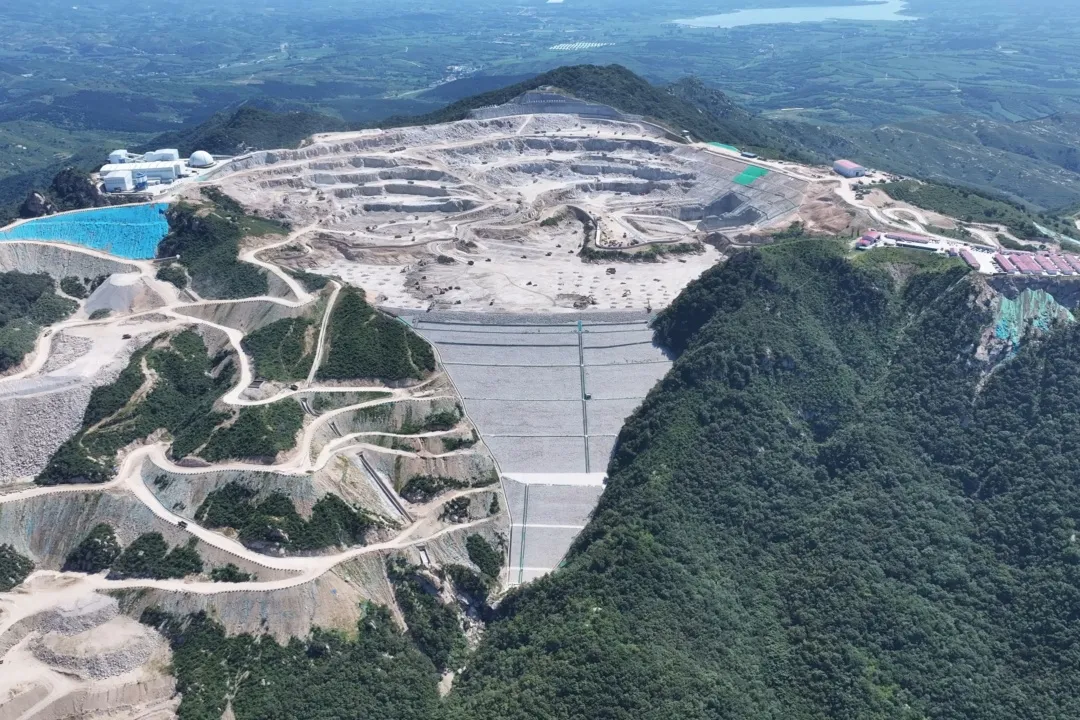

上水库大坝顺利填筑至470米高程

提前圆满完成年度既定填筑计划

为后续沥青混凝土面板施工

库盆扩挖及坝体填筑到顶

打下了坚实基础

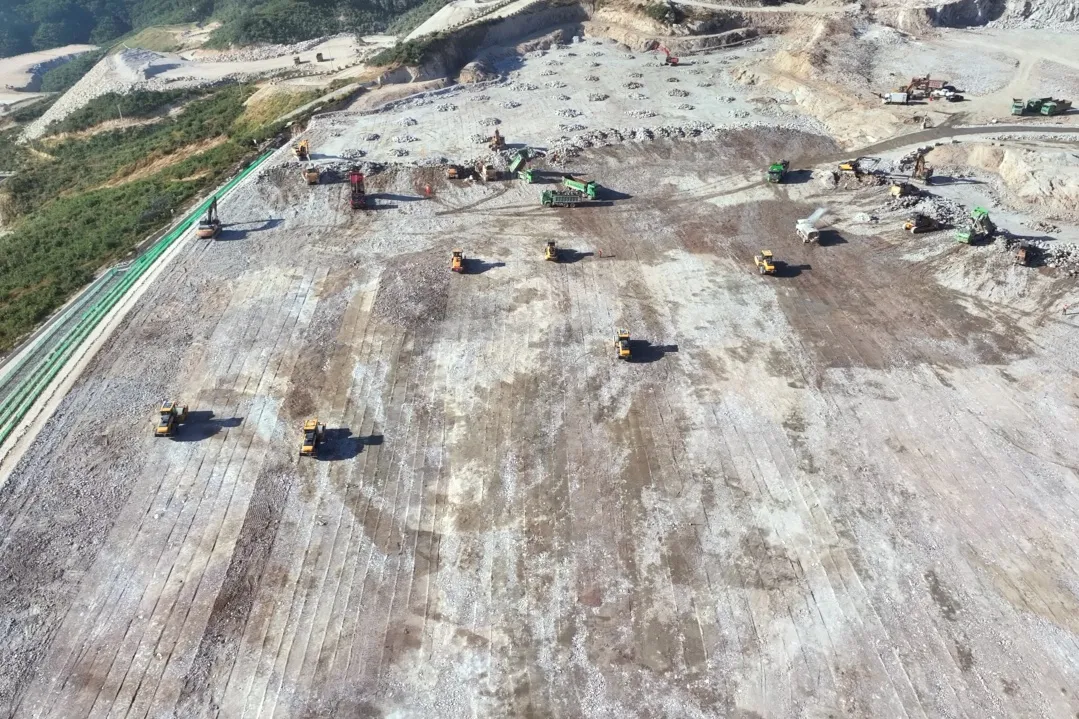

据悉,上水库大坝为沥青混凝土面板堆石坝,坝顶宽度10米,主坝轴线长1035.5米,最大坝高106米。大坝整体填筑包括坝基过渡料填筑、垫层料填筑和堆石料填筑,总填筑方量约563.15万立方米,月高峰填筑强度达到28.4万立方米。


上水库大坝填筑面临区域地形受限、场内施工道路蜿蜒陡峭、有效作业窗口期紧张、山区交叉作业密集、填料级配波动大等诸多挑战,项目团队建立全流程工艺管控体系,执行“试验先行、样板引路”,严控填筑厚度、碾压遍数与错距偏差,逐批次检测填料级配和含水率;同时提前完成施工组织策划,统筹人力、设备、材料,实行“日调度、周复盘、月考核”,优化错峰作业,降低坝体填筑、库岸扩挖、物料转运等交叉干扰,并完善排水、照明和安全防护,在安全质量可控在控的前提下,圆满完成年度填筑目标任务。


项目团队坚持数智创新,赋能工程建设提质增效,将智能建造技术深度融入大坝填筑全流程,搭建覆盖“人、机、料、法、环”的智慧工地管理平台,依托北斗定位实时监控碾压设备行走轨迹、车速与压实参数,实现错碾、漏碾隐患自动预警;同时在坝体内布设多组传感设备,实时监测填筑区域位移、沉降数据,使大坝填筑施工全过程处于可感知、可追溯、可管控的智能状态。


下一步,项目团队将以此为契机,持续优化施工组织、深化技术创新,稳步推进后续各项建设任务,全力保障工程建设顺利推进,为区域新型电力系统稳定运行、绿色低碳能源体系构建注入坚实动能。


辽宁兴城抽水蓄能电站是国家能源局发布的《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,规划总装机容量1200兆瓦,首台机组计划2030年1月30日投产发电。项目建成后,年发电量约12.04亿千瓦时,可减少煤炭消耗约40万吨,对推动辽宁省新能源发展、持续优化东北电网发展布局、保障电力供应具有重要意义。


资讯来源:中国能建葛洲坝一公司
