近日,由陕西路桥集团承建的山阳抽水蓄能电站淹没区道路复建工程三道河隧道高效推进,隧道掌子面累计开挖完成1094米,为项目主体工程高效建设完成提供坚实保障。

本项目作为山阳抽水蓄能电站关键性配套民生保障工程,控制性工程三道河隧道单洞总长1124米,项目建设团队自开工以来,锚定建设目标,统筹安全、质量、进度多重任务,细化施工节点,强化超前地质预报,严格落实隧道“管超前、严注浆、短进尺、强支护、早封闭、勤量测”施工原则,有效攻克围岩失稳、隧洞渗水等技术难点,保障工程施工平稳有序进行。

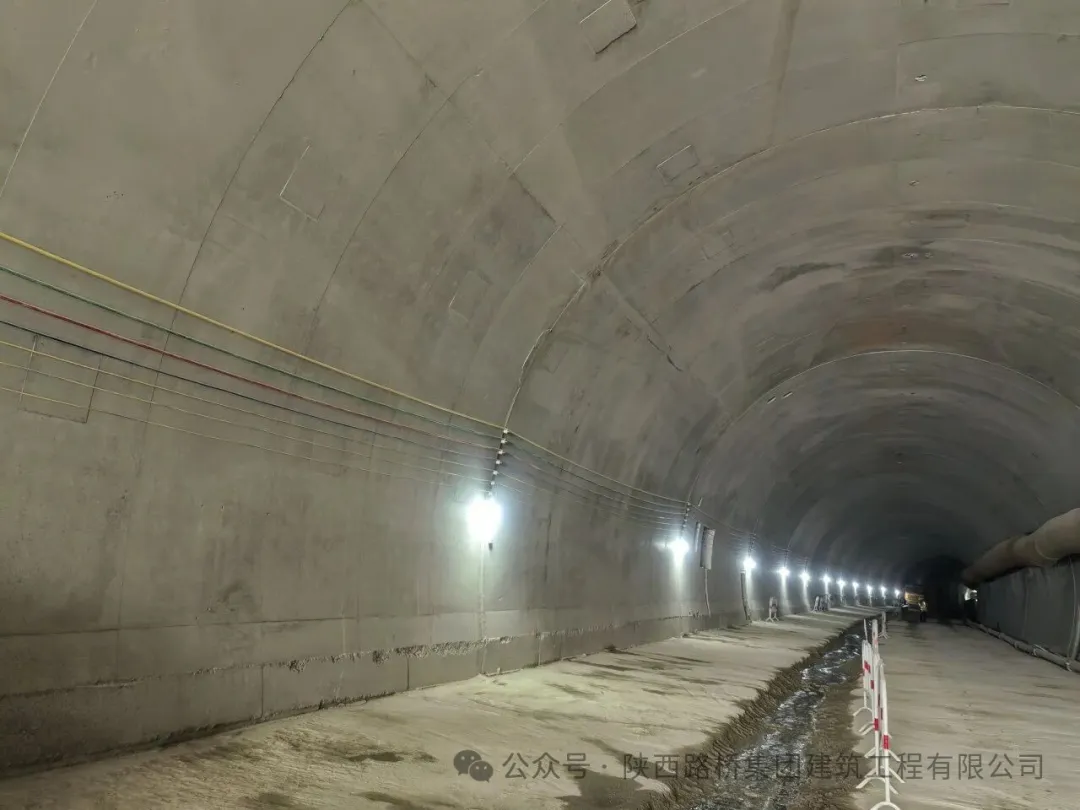

截至目前,隧道掌子面开挖剩余30米,开挖完成率超97%;二次衬砌累计施工1031米,剩余93米。

当前,三道河隧道施工掘进已进入收官冲刺阶段,项目全体建设者将紧盯剩余工程节点目标,持续绷紧安全生产弦,倒排工期,挂图作战,严把工程质量关口,优化施工资源配置,高效完成剩余开挖、衬砌、路面及机电附属工程等施工,全力向隧道贯通目标发起最后攻坚。
