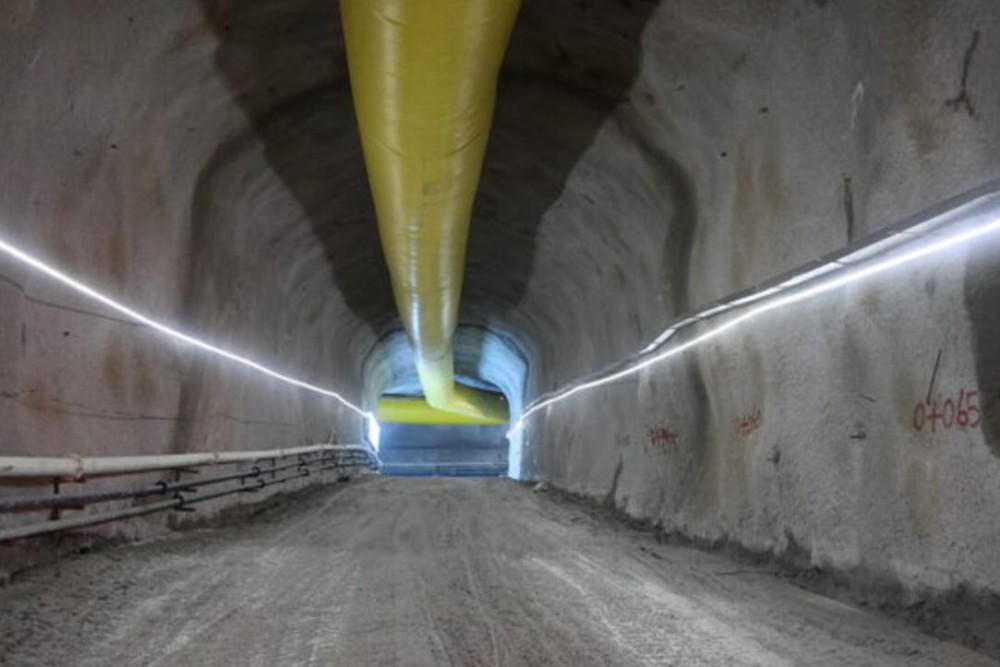

9月3日,江西赣县抽水蓄能电站下水库6号施工支洞顺利贯通,标志着项目下水库工程施工取得关键突破,为后续尾水隧洞施工创造了有利条件。

下水库6号施工支洞洞身长370.29米。施工过程中,项目建设者面临岩层稳定性不均、洞内渗水等难题,面对复杂施工工况,项目部科学组织、精准施策,结合现场实际情况,积极变更支护参数、优化调整施工方案,细化掘进施工工序,降低施工中的安全风险。同时,项目部加大与参建各方的协调力度,统筹资源配置,强化全过程技术、质量、安全管控力度,稳步高效推进隧洞掘进施工,高峰期月进尺达到150米。施工过程中,项目部严格遵循“短进尺、弱爆破、强支护、早封闭、勤量测、多循环”施工原则,全程运用地质雷达、超前水平钻探等手段开展超前地质预报,精准研判掌子面岩体情况,动态调整开挖进尺、爆破参数及支护工艺。针对高风险洞段,采用锚杆注浆、锁口超前支护并增设钢拱肋加固,持续加密围岩收敛及拱顶沉降监测,有效防范坍塌风险,全面保障隧洞掘进安全与成型质量。

下一步,项目部将继续秉承“安全第一、质量至上、效益优先”宗旨,在确保施工安全和工程质量的前提下,全力以赴加快施工进度,抓好履约落实,为推动江西赣县抽水蓄能电站早日建成投产贡献力量。
