9月1日,国网新源浙江衢江抽水蓄能电站1号机组正式投产发电。作为电站主体工程的“排头兵”,由南昌分公司承建的主体C1标水库工程(以下简称“水库标”),已先后完成下水库、上水库蓄水验收工作,为机组调试、并网发电筑牢了坚实的基础。

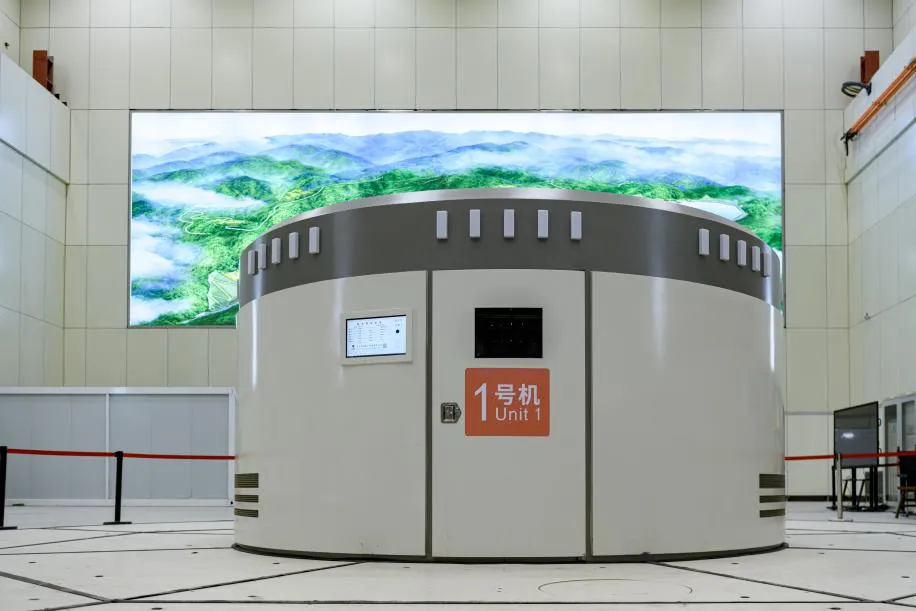

▲首台机组正式投产
衢江抽水蓄能电站是国家可再生能源发展“十三五”规划项目、浙江省首批“千项万亿”重大项目,水库标主要承担电站上、下水库大坝、进出水口及附属建筑物施工任务,是整个电站能量存储循环系统的核心载体。自2021年项目团队组建以来,项目部先后攻克场地狭窄、高陡边坡施工、极端雨雾天气、弃渣场受限等多重难题,以“机械化换人、智能化提质”为抓手,实现了上库大角度折线坝及下水库峡谷形混凝土面板堆石坝的高质量建设。
01 攻坚百米高坝,打造行业标杆
上水库大坝是水库标的核心攻坚项目,最大坝高114.5米,坝顶长度565米,转折角度达42°,是国内目前百米高度以上转角最大的折线型面板堆石坝。该折线型设计方案有效扩大了库容,降低了坝高从而减少土石方开挖量,为电站节省投资近1亿元。而将这一高难度设计精准落地,正是水库标团队面临的核心挑战。

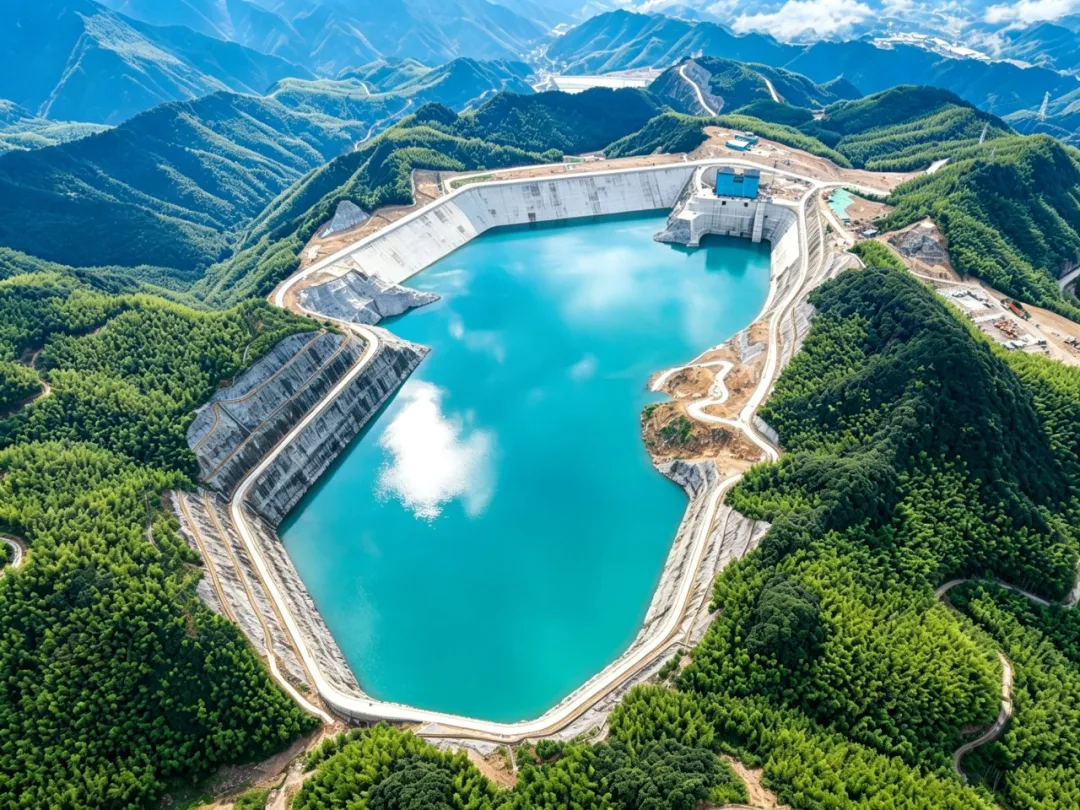

▲上水库全貌
面对折线型大坝转折部位应力复杂、施工精度要求高的技术难点,项目部坚持“先分析、后施工”原则,开工前即完成折线部位模型受力分析,据此制定专项技术要求。填筑阶段,团队推行“勤放样、精削坡”的精细化作业模式,最大沉降率控制在5.2‰。面板浇筑阶段,在传统拉模台车工艺基础上大胆创新,成功应用并改进轮胎坡面行走技术与翻模三角块浇筑工艺,有效攻克了折角区域三角块密实度与线形控制难题。与此同时,项目引入“VF防裂剂+玄武岩纤维”双掺防裂技术,构建“微膨胀补偿收缩+纤维拉结增韧”双重防护体系,对原材料、配合比、振捣及养护质量实施全过程管控,关键工序安排专人轮班旁站,工程质量多次获得质量监督站及参建各方高度好评。2024年9月15日,上水库大坝顺利填筑到顶;2025年7月9日,大坝面板混凝土浇筑全部完成;2026年4月16日,上水库正式下闸蓄水,正常蓄水位达691米,有效库容829万立方米。

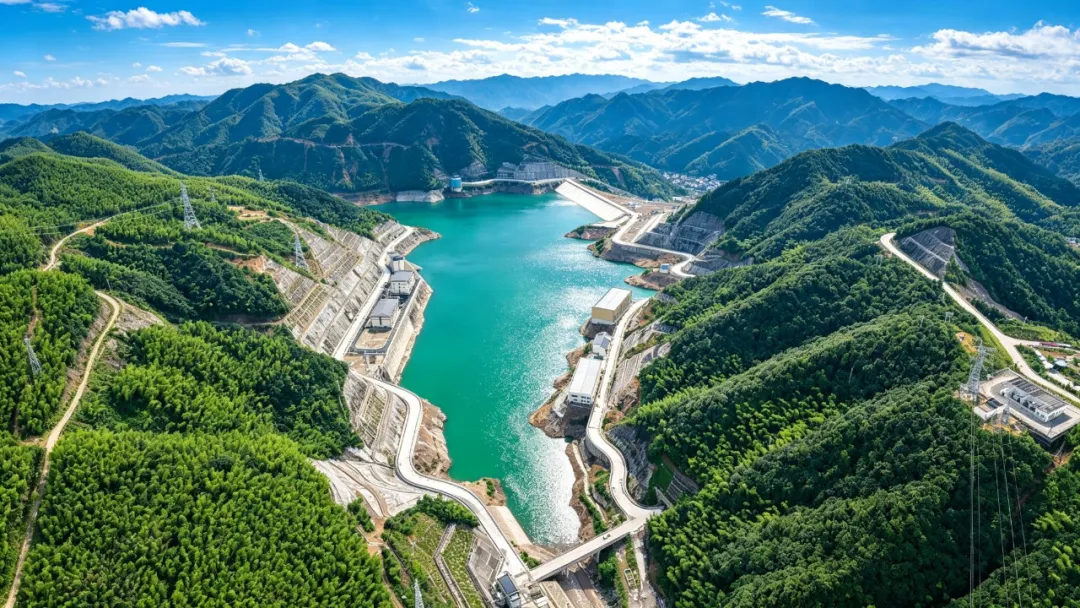

▲下水库全貌
下水库大坝为最大坝高98米的混凝土面板堆石坝,总库容1141万立方米。自2023年7月启动填筑以来,项目团队针对库区狭窄、石料场与进出水口结合布置共10级132米高陡边坡开挖与大坝填筑相互制约的难题,采用渣场扩容、上坝运输洞、遥控式牵引斜坡碾、数字化大坝管控等技术措施,极大提升大坝建筑质量与效率,2025年4月10日完成面板浇筑,2025年6月5日顺利通过蓄水验收,为机组调试提供了水源保障。
02 锚定目标,护航项目全面投产
从2021年项目团队组建、2022年2月正式开工,到2025年6月下水库蓄水、2026年4月上水库蓄水,水库标团队安全高质量完成两座百米级高坝的全部建设任务,先后培养了一批大坝填筑、面板浇筑的专业指挥和技术能手,为中国安能重返抽蓄市场、重铸抽蓄品牌积累了宝贵经验。
目前,衢江抽水蓄能电站首台机组已于2026年9月1日实现并网发电,其余3台机组机电安装工程正加快推进。电站全面投产后,每年可节约标准煤约11万吨,减排二氧化碳约22万吨,将为浙江电网调峰、调频、调相、储能提供重要支撑,助力浙江“双碳”目标落地。
下一步,项目部将全力配合后续机组调试、验收工作,做好水库运行监测、维护保障,确保电站按期实现全面投产目标,为地方能源结构优化和经济社会绿色发展贡献安能力量。
