8月31日,广西百色抽水蓄能电站通风兼安全洞顺利贯通,标志着正式进入主体地下厂房开挖阶段,为后续地下工程有序衔接、高效施工打下坚实基础。

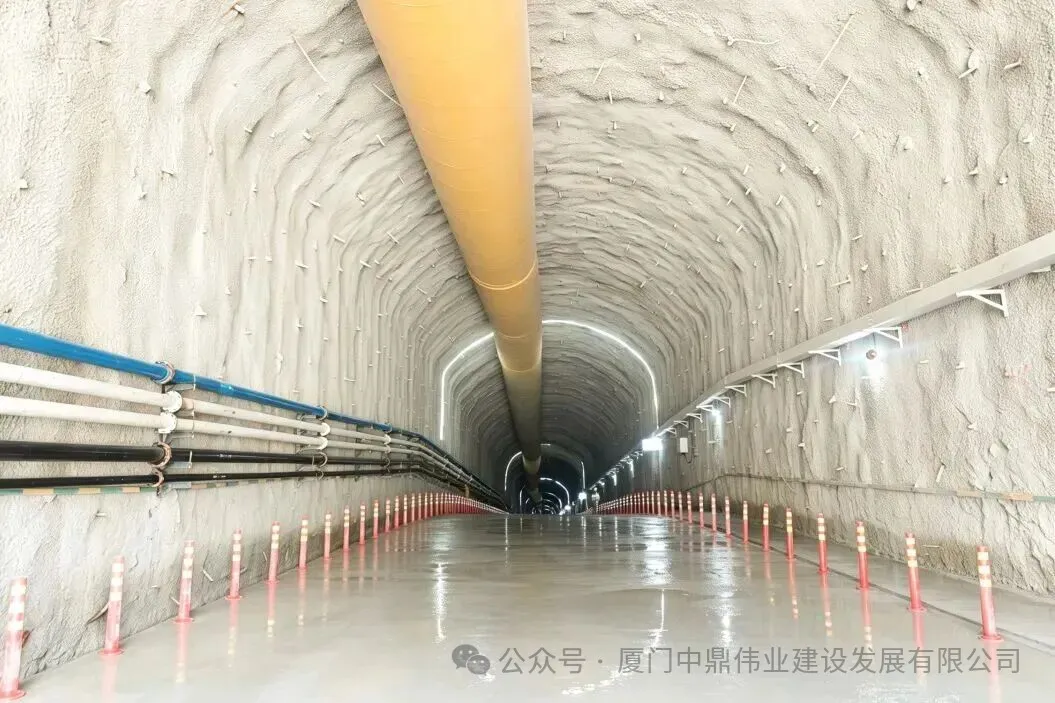

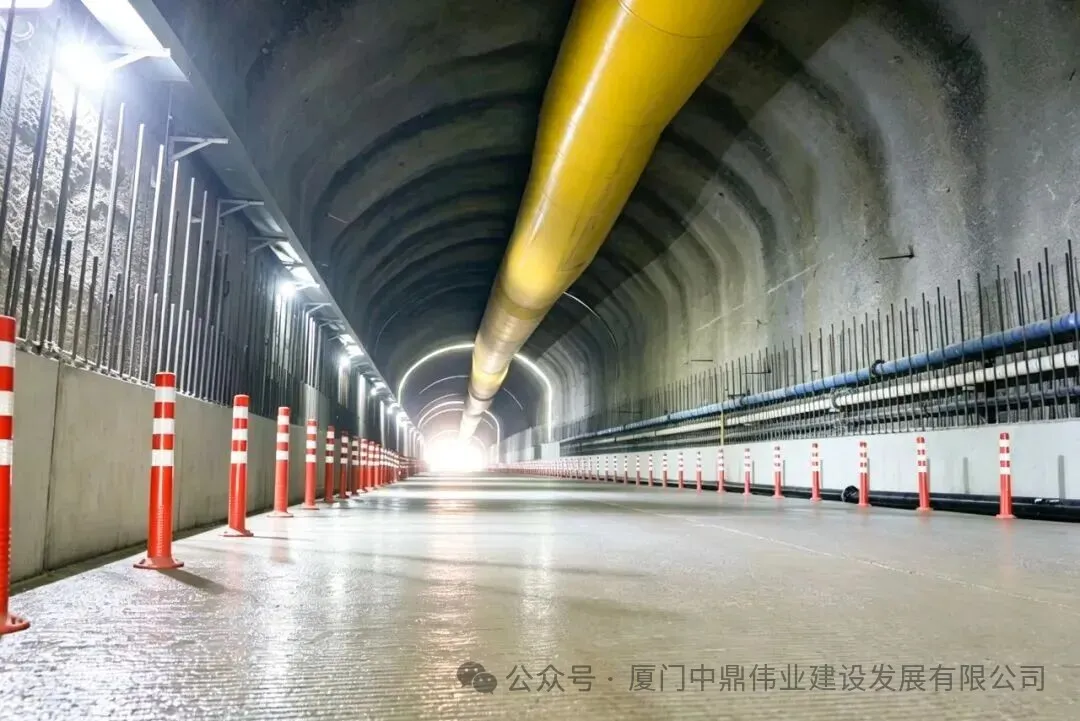

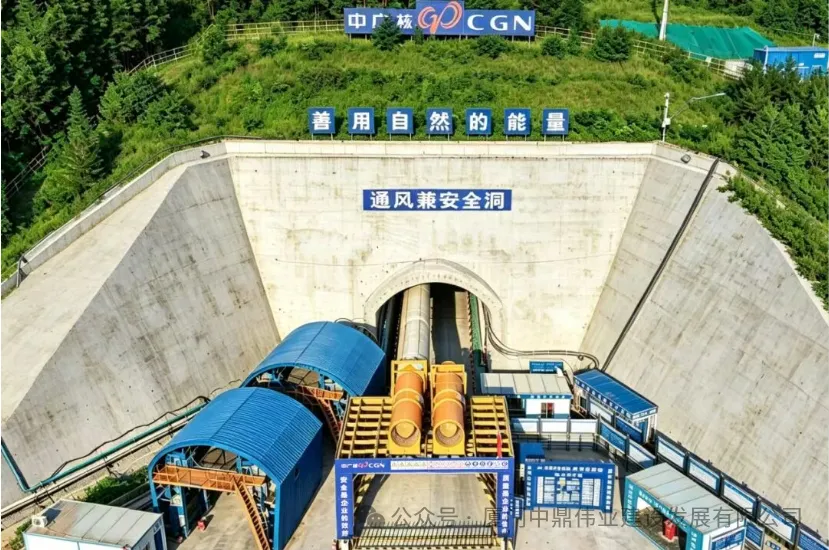

通风兼安全洞总长约1016.482米,城门洞型,净断面尺寸为7.5米×6.5米(宽×高),主要承担施工期主厂房顶拱开挖、支护和混凝土衬砌浇筑的施工及电站运行期的通风等功能,是地下厂房施工的“生命通道”与“保障通道”。


面对地质条件差、围岩多变、洞内高温高湿、作业空间受限等困难,我司项目团队坚持“技术为先、预防为主、稳中求进”的施工原则,严格按照“管超前、严注浆、短开挖、强支护、早封闭、勤量测”十八字方针,科学排布施工工序,从严细化安全质量管控,逐项破解施工重难点,稳步推进各环节施工,最终如期完成节点目标。


广西百色抽水蓄能电站是国家抽水蓄能“十四五”规划重点项目,也是百色市首座‌抽水蓄能电站,为一等大(Ⅰ)型水利枢纽。建成后将对优化区域能源结构、保障电力安全、服务“西电东送”国家战略具有重要意义。下一步,我司项目部将继续锚定目标、接续发力,高效有序推进后续各项施工任务,全力以赴推进工程建设。

资讯来源:厦门中鼎伟业建设发展有限公司
