内蒙古杭锦旗独立储能电站全面竣工
    次浏览 发布时间:2026-09-01    来源:中建三局二公司   关键词:独立储能电站,新能源项目,储能项目,
  • 正文

近日

由能源事业部承建的

杭锦旗独立储能电站项目

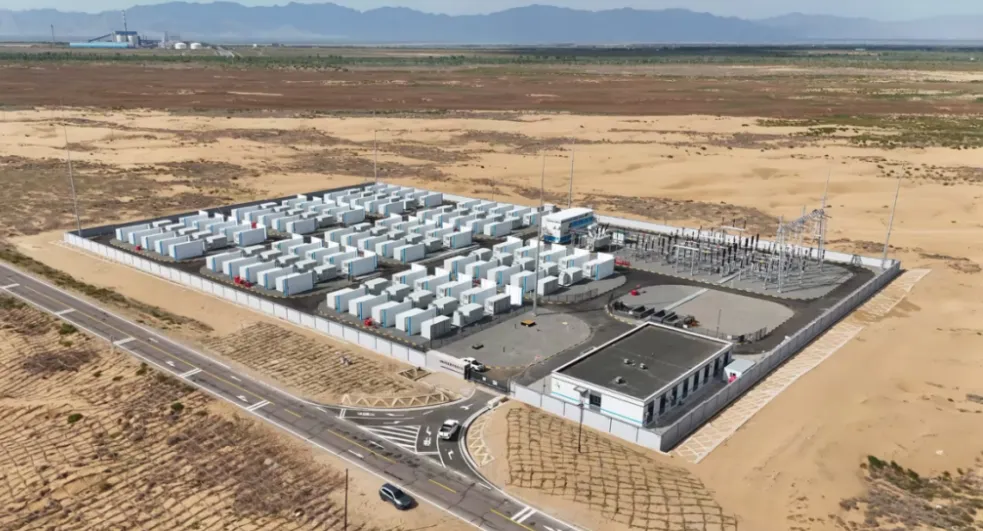

顺利通过竣工验收

全面转入运营新阶段


项目是内蒙古首批独立储能示范项目

投运后将有效优化内蒙古

电力系统的中长期电源结构

助力构建安全、可靠、绿色的电力体系

大漠边缘鏖战四季,打赢节点攻坚硬仗

项目工期贯穿全年

历经鄂尔多斯高温、风沙、严寒

等极端天气考验

项目团队直面库布齐沙漠边缘夏季高温天气

瞬时风沙风速12米/秒

以及冬季最低气温零下22度等恶劣条件

团队坚持“进场即冲刺、开局即决战”

统筹土建、吊装、电气、调试4大专业

科学编制施工组织方案

划分3大工区、12条流水段

科学组织施工组织、优化工序穿插

针对季节性施工难点

建立气象预警与动态调度机制

全力以赴抢抓节点

从土建基础到设备安装

从电气调试到并网送电

各环节紧密衔接、压茬推进

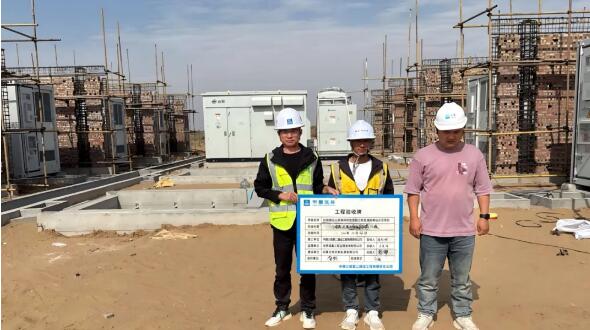

按期完成全部节点任务

精雕细琢三大环节,夯实全面并网底盘

项目立足沙漠储能电站现场实际

土建施工阶段

通过优化基础施工工艺

合理组织工序穿插

整体土建工期较计划节约21天

设备安装阶段

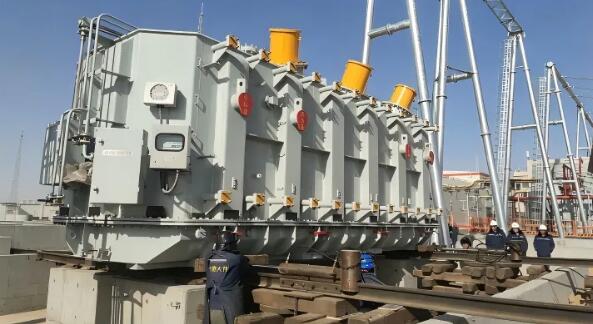

针对80台电池舱、40台PCS舱

创新采用分区排布吊装方案

科学设定储能舱就位顺序

单舱吊装就位效率提升20%

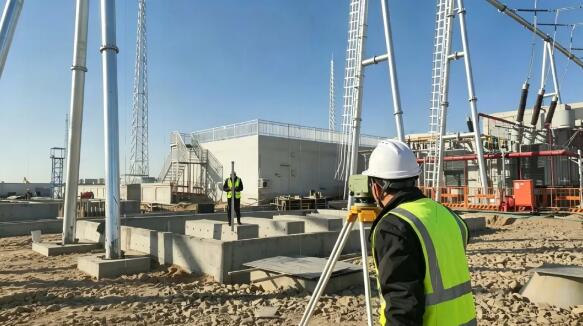

就位轴线误差严格控制在±5毫米以内

有效规避了多工种交叉作业干扰

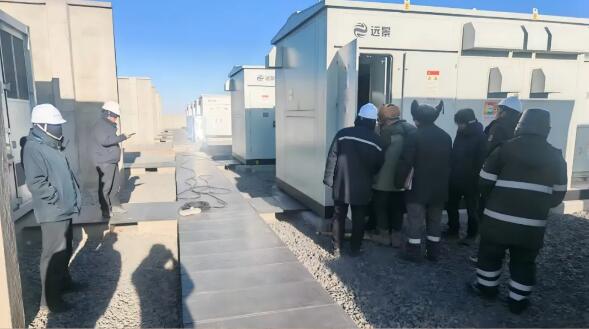

调试阶段严格按照技术规范

完成130余项分系统、子系统逐级调试

累计开展50轮满充满放循环模拟试验

实测BMS电压采集误差≤±0.5%

PCS谐波畸变率控制在3%以内

设备各项性能指标全部达到设计标准

为项目顺利通过竣工验收提供了坚实技术支撑

关键工序层层设防,责任闭环护航施工

项目建设期间坚持质量安全同步推进

压实现场管理责任

常态化开展42场全员安全教育

实现作业人员安全教育覆盖率100%

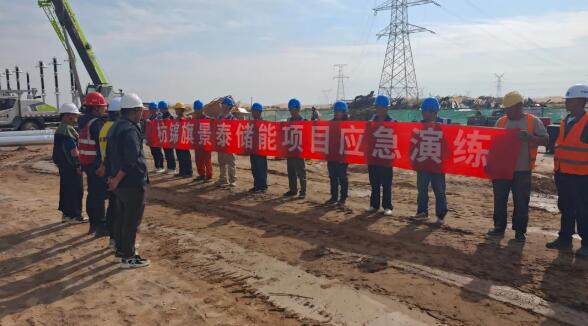

12场专项应急演练

排查整改安全隐患200余项

全部完成闭环整改

整改率100%

严守设备进场检验、关键工序旁站

三级自检等管控要求

克服沙漠区域复杂施工条件

平衡工期进度与工程品质

全方位消除质量安全风险

项目关键工序一次验收合格率100%

关键工序旁站覆盖率达100%

设备进场检验合格率达100%

资讯来源:中建三局二公司
