8月14日,贵州福泉坪上抽水蓄能有限公司施工供电35kV工程成功送电,正式投入运行。该工程顺利投运,打通了电站建设电力“先行通道”,为电站主体工程全面、规模化施工筑牢可靠的电力保障根基。

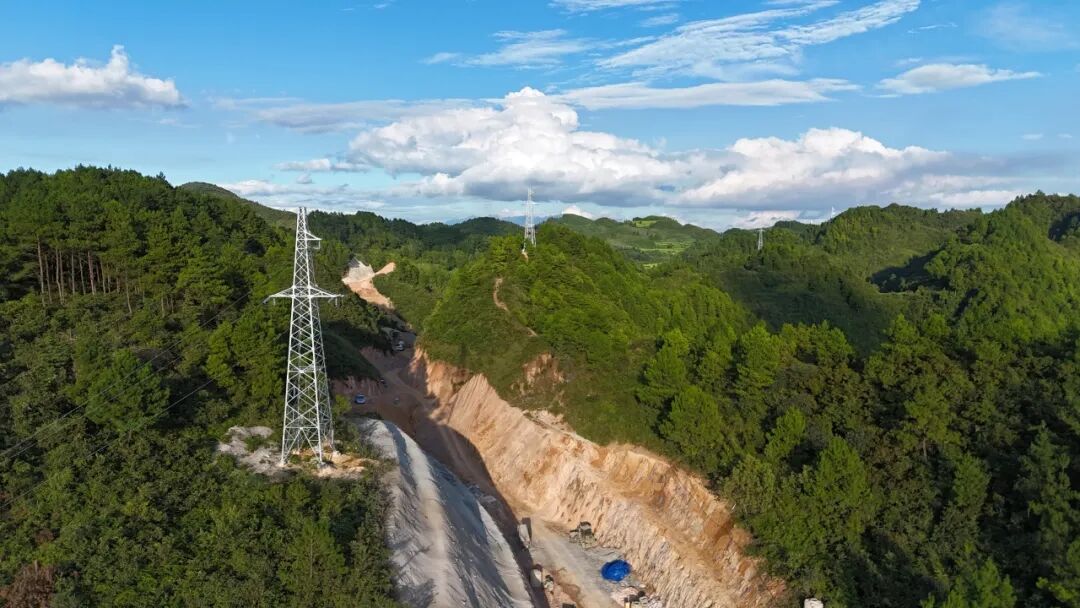

坪上抽水蓄能电站35千伏施工供电工程建设内容详实、配套完善,核心建设任务包含新建一座35kV施工变电站,主变容量16MVA;新建35kV供电线路,架设铁塔55基;同步配套建设场内4回10kV主线供电线路。该项目具备双重实用价值,既是电站建设期间不可或缺的施工电源核心接入点,待电站全面投产后,可作为电站备用电源,兼顾工程建设保障与后期运维保障双重功能,为项目全周期稳定运行保驾护航。
工程建设严格落实安全生产管理制度,常态化执行班前安全交底、高风险作业全程旁站监督等举措,细化各环节安全管控细则,筑牢安全生产防线;秉持精益求精的建设理念,组织开展施工方案专题评审会,优化完善施工工艺,安排部门人员全天候巡查变电站及线路,对每一道施工工序严格把关,从源头杜绝质量隐患,全力打造优质精品工程。

项目建设期间受地方外部协调、村民堵工等因素影响,现场施工多次受阻,参建各方主动研判堵点难点,将电控楼钢筋混凝土结构替换为钢结构,多方协调推动现场复工,科学优化施工组织,有效减少施工周期。启动送电阶段,全体人员连续两天攻坚,妥善处置主变空投励磁涌流诱发线路光纤差动保护动作等技术难题,完成全线巡线消缺、设备冲击合闸、二次系统联调等全部启动调试工作,在严格契合行业规范、保障施工安全与工程质量的前提下,高效破解各类现场堵点,确保项目按期完工、顺利并网送电。
施工供电系统成功投运,标志着项目现场施工用电保障体系全面建成,为上水库、下水库、地下厂房洞室开挖、砂石拌合系统等施工负荷提供稳定电源支撑,有力保障贵州福泉坪上抽水蓄能电站各关键节点有序推进。
