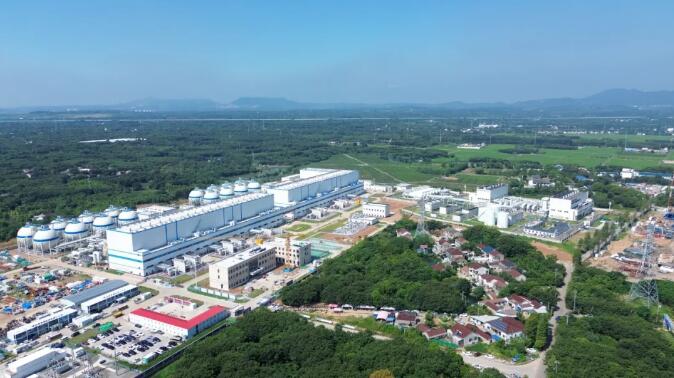

世界最大盐穴压缩空气储能项目2号机组透平机冲转一次成功
    次浏览 发布时间:2026-08-11    来源:山东电建一公司   关键词:压缩空气储能项目,华能,新型电力系统,
  • 正文

近日

由山东电建一公司承建的

华能金坛2×350MW

盐穴压缩空气储能发电项目

2号机组透平机冲转

一次成功

为后续机组整套启动和并网发电

筑牢了坚实基础

本次冲转的2号机组透平机单机功率达350MW,采用单轴、三次再热、三缸两排、四段膨胀的非补燃中温系统创新方案,以压缩空气为工作介质,进气流量可达2680吨/小时,主气压力13.5兆帕,设计效率突破93%。该技术在全球尚无工程投产先例,工程系统架构复杂、工艺体系全新、安装调试标准严苛,无成熟经验可循,建设难度远超常规火电机组。

为保障冲转作业圆满完成,项目团队科学统筹施工计划,先后高效完成透平发电机组大件吊装就位、机组扣盖、压缩机组精密安装、多阶段系统吹管、盘车投运、缸体保温施工等一系列前置关键工序。各技术骨干全程驻守现场,反复优化施工调试方案,24小时值守监测设备状态,以精细化管控、高标准施工保障试运行工作平稳推进。此次透平机一次性冲转成功,机组转速平稳升至3000转/分,全程工况稳定可控,振动、温度、油压等核心参数全部符合设计及规范要求。

项目建成后,年节约标准煤27万吨,减少二氧化碳排放52万吨,年预计充放电可达330次,一次充电可储存280万千瓦时电量,能够满足10万辆新能源汽车充电需求。机组将灵活快速响应电网调峰需求,有效提升新能源消纳能力与电网运行稳定性,为新型电力系统构建、“双碳”目标落地及国家能源安全保障注入强劲绿色动能。


资讯来源:山东电建一公司
