磴口40万千瓦/160万千瓦时独立储能项目坐落于乌兰布和沙漠戈壁,为内蒙古自治区重点科技示范工程。项目总投资12.9亿元,占地12.1634公顷,采用国内前沿“全钒液流+磷酸铁锂”混合储能技术。项目投运后,将有效提升区域风电、光伏消纳能力,优化电网调峰调频体系,助力国家“双碳”战略落地。项目百余名建设者扎根戈壁一线,传承“铁脚板”精神,仅用81天完成全容量并网充放电,大幅刷新行业同类项目建设工期纪录,荣获公司2025年优质履约最佳团队、中建三局2025 年度青年文明号荣誉。

风沙里“抢速度”,脚步从不停摆
相较于行业常规半年建设工期,项目81天的建设周期极具挑战。面对恶劣戈壁环境与多工序交叉施工压力,项目部实行24小时两班倒不间断施工,严格执行定点交接班、台账签字闭环管理制度,全程施工零断档、人员无脱岗。全力抢抓施工节点。

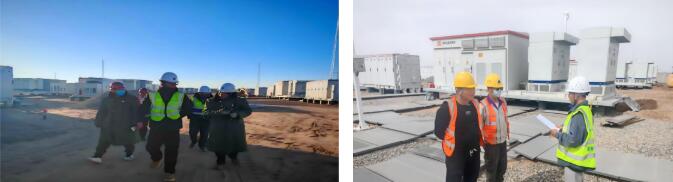

项目部坚持暖心保障与严格攻坚并行,通过加装驻地保温供暖设施、配发防风防寒物资、落实戈壁专项津贴及高低温补贴等举措,全方位保障一线人员生产生活。项目经理程思远全程驻场攻坚,每日巡查施工现场、统筹工序衔接、紧盯关键节点,以身作则带领团队攻坚克难。全体作业人员无惧风沙严寒,坚守岗位、精耕细作,81天高效完成全容量并网任务,以实干担当兑现履约诺言。

零下二十度,把每方混凝土都“捂”热

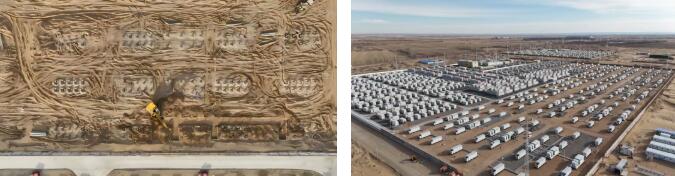

低温施工期间,技术负责人左骕牵头成立专项攻坚专班,通过优化混凝土配比、搭建封闭恒温保温棚、建立两小时常态化测温管控机制,成功规避低温冻损隐患,高质量完成近万方混凝土浇筑,施工合格率100%,相关工法纳入企业级作业指导书推广应用。

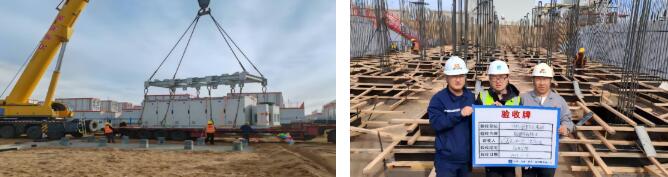

针对248台电池舱、62台PCS一体机大批量设备安装难题,生产经理张栓平创新优化施工模式,推出“多区域分散吊装”方案,将储能区划分为21个独立作业区,实现多吊车同步平行施工,搭建“到货—吊装—安装—调试”闭环流水线。该举措让吊装效率提升300%、设备吞吐量提升200%,单日最高安装量达50台,保障310台大型设备全部按期精准就位。

同时,项目构建内外联动协同体系。内部实行每日调度、工序前置协调,推行导师带徒、专项培养机制,搭建青年员工成长通道,多名骨干及青年员工凭借突出业绩纳入后备人才库、获得晋升机会;外部联动属地政府、电网、监理、设备厂家四方协同,开通物资运输绿色通道,建立常态化会商攻坚机制,一周内追回全部滞后工期,保障项目高效有序推进。
安全网“扎”到底,防线不留缝

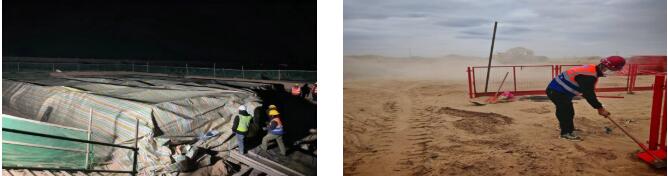

项目施工现场高空、吊装、带电交叉作业密集,安全风险点多面广。项目部始终坚守安全生产红线,健全全员安全责任体系,常态化开展三级安全教育、安全警示教育及应急演练。实行安全员24小时分片巡查、每周全场安全大排查制度,对隐患问题落实“整改—复查—销号”闭环管理,同步完善大风、寒潮等极端天气应急预案及标准化作业流程。

施工期间,项目所在地突发强风险情,项目团队第一时间启动应急预案,疏散现场人员、加固设备设施,事后及时复盘,结合当地天气特征总结梳理安全管理经验。施工全过程实现零安全事故、零人员伤亡,项目顺利安全高效交付。
