青海哇让抽水蓄能电站上水库大坝月填筑突破100万立方米
    次浏览 发布时间:2026-08-09    来源:水电四局   关键词:抽水蓄能电站,水电四局,中国电建,
  • 正文

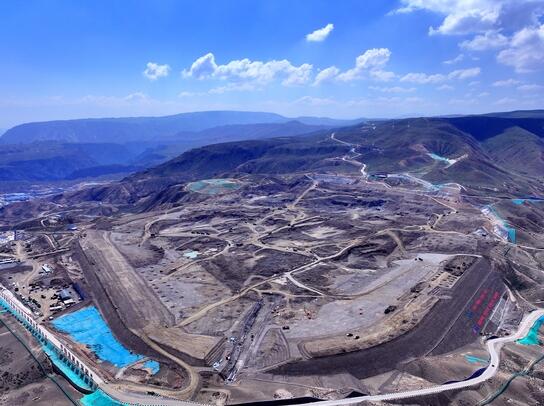

8月3日,哇让抽水蓄能电站工程再传重磅捷报,电站上水库大坝月填筑量成功突破100万立方米,标志着大坝工程正式迈入高强度、规模化填筑攻坚阶段,为按期实现大坝填筑高程目标奠定坚实基础。

哇让抽水蓄能电站电站总装机容量280万千瓦,是国家“十四五”建设的重点工程,也是我国西部地区装机最大、青海首个核准的抽水蓄能电站工程。上水库大坝顶高程2915米,最大坝高约73米,坝体设计总填筑方量984.3万立方米,具有填筑总量大、施工强度高、高原作业条件复杂、质量管控严格等突出特点。

为牢牢抓住黄金施工期,高效破解高原施工难题,施工局坚持科学统筹、精准施策:一是持续优化设备资源与人力配置,对反铲、自卸汽车、振动碾压设备等核心施工设备进行科学编组、分区作业,细化各施工工作面岗位职责,层层压实攻坚责任,保障施工有序高效推进。二是深度融合数字化智能建造技术,依托智能数字化大坝碾压管控系统、智能物料运输系统,对坝体填筑厚度、碾压速度、碾压遍数等核心施工参数实施实时在线监测、全流程动态溯源,以智能化科技手段筑牢工程质量安全底线,切实实现工程建设提质、增效、保质多重目标。三是始终坚守“生态优先、绿色施工”的建设理念,严格落实高原区域生态环境保护各项规范要求,同步开展扬尘综合治理、施工废水循环利用、水土保持修复等生态环保工作,做到工程建设与生态保护同步规划、同步实施、同步推进,实现工程建设与生态保护协同共生、良性发展。

下一步,施工局将持续锚定建设节点目标,紧抓安全生产、工程质量等核心重点,持续保持高效施工态势,稳步推进上水库大坝填筑目标。

资讯来源:水电四局
