十井贯通!国网新源江西奉新抽水蓄能电站取得新进展
    次浏览 发布时间:2026-08-05    来源:中国能建葛洲坝二公司   关键词:中国能建,葛洲坝集团,抽水蓄能电站,
  • 正文

8月3日,中国能建葛洲坝集团和葛洲坝二公司联合体承建的国网新源江西奉新抽水蓄能电站2号引水调压井顺利完成反扩作业。至此,该项目6条斜井导井、4条竖井导井共10条全部实现反拉贯通,为后续工程顺利推进奠定坚实基础。

奉新抽水蓄能电站上水库施工现场

江西奉新抽水蓄能电站布设4条引水斜井、2条调压井、2条尾水斜井及排烟、排风竖井各1座。其中,引水斜井斜长325米、倾角50度;调压井纵深126米,垂直布设;尾水斜井斜长71米、倾角55度;排烟竖井纵深112米、排风竖井纵深37米。长距离、大倾角、大埋深等多重复杂工况叠加,对施工技术与安全管控提出了较大要求。

精准测量定位

施工面临地质条件复杂与精度控制难度大的双重挑战。斜井区域断层破碎带广泛发育,岩体完整性差、结构稳定性弱,围岩失稳坍塌风险高,直接制约施工方案选择与现场安全管控。同时,长距离大倾角作业易造成测量基准偏移,施工扰动持续累积误差,导井线形轨迹与轴线放样的精准控制难度大。

为有效破解施工技术难题,项目部以劳动竞赛为抓手,推动党建与生产深度融合,组建党员突击队,选派技术骨干驻场攻坚,凝聚全员攻坚合力。技术团队结合现场实际优化施工方案,创新导井溜渣开挖工艺,配套搭建“定向钻+反井钻机”成套施工体系,通过偏移导井至斜井底板侧,疏通溜渣通道。

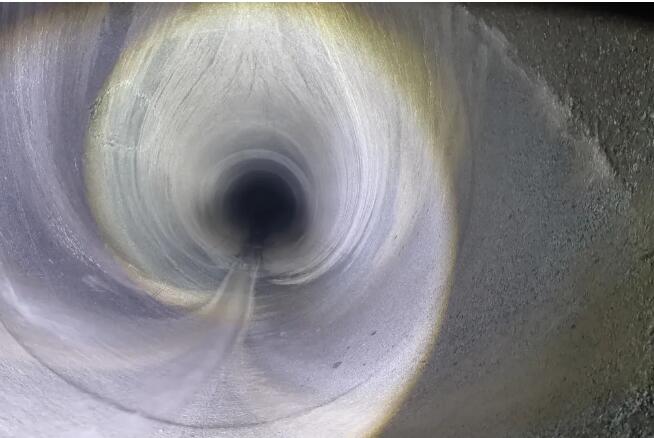

导井贯通效实景图

施工现场采用作业台车搭配自上而下人工钻爆成型工艺,爆破废渣沿导井自流至井底,由装载机、自卸汽车联动机械化出渣,各工序衔接高效。同时依托磁导向控制、弯段扩挖、导孔逐级扩刷等专项工艺,严格执行“一定向、二扩刷、三反拉”标准化作业流程,高标准完成全部导井施工。

经专业检测,本次贯通的导井平均偏差率为千分之1.1,整体精度稳定控制在千分之2以内,远优于千分之5的设计允许标准。本次施工成功攻克复杂地质、特殊工况下导井建设系列难题,形成一套可复制、可推广的成套施工技术经验,可为同类型抽水蓄能工程建设提供参考。


资讯来源:中国能建葛洲坝二公司


  • 免责声明

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。


上一篇: 新疆哈密抽水蓄能电站机电设备安装项目完成

下一篇: 河南省平顶山市鲁山抽蓄下水库大坝顺利完成

  • 您可能感兴趣
