新疆若羌抽水蓄能电站主变室首层、主厂房二层开挖同日告捷
    次浏览 发布时间:2026-07-22    来源:水电五局   关键词:抽水蓄能电站,发电机组,中国电建,
  • 正文

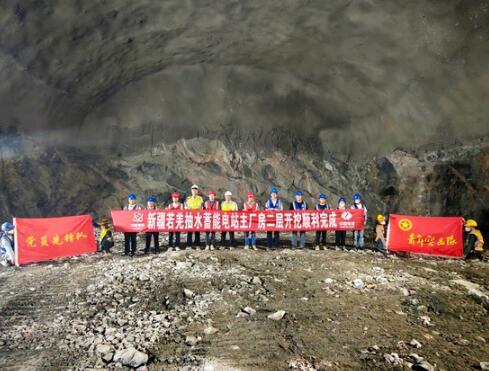

7月15日,新疆若羌抽水蓄能电站双重大节点同日告捷:主变室首层开挖较计划提前一月顺利完成,主厂房第二层开挖工作也于同日完工,至此,项目三大洞室首层开挖全部告捷,代表着地下洞室群施工取得阶段性突破。

主厂房为电站发电机组的安装场所,承担水能与电能转换的核心功能。施工过程中,项目部采用预裂爆破与梯段爆破相结合的精细化工艺,通过专项试验确定预裂孔线装药密度、单孔装药量及质点振动速度等关键参数,以实测数据指导施工,开挖采取两侧预留保护层、中部拉槽预裂、直立边墙结构预裂和薄层梯段爆破的组合方案,分层分区域推进。爆破振动控制方面,项目部严格依据试验成果限定单响药量,全程开展振动监测,配合以警戒疏散、设备排查、全程监护等措施确保施工安全及围岩稳定。

主变室与主厂房平行布设,是主变压器等电气设备的安装场所,该洞室采用圆拱直墙型断面,开挖尺寸为245米×23.8米×54米。施工过程中,项目团队结合地质条件优化方案,0至70米区段沿用中导洞先行扩挖,后续区段改为上下游两幅错距开挖,掌子面错距控制在30米以内,将原有串行工序优化为并行推进,单循环作业时间由12小时缩短至8小时,有效压缩了工期。施工全程,项目团队贯彻短进尺、弱爆破、强支护、勤监测原则,采用标准化光面爆破工艺,根据围岩情况实施差异化进尺,端墙设置保护层并采用双向光爆降低扰动,同步开展收敛变形与拱顶沉降监测,动态反馈指导作业。

主变室首层与主厂房第二层的同步完工为后续下部开挖、岩锚梁浇筑及机电安装等工序创造了良好条件。下一步,若羌项目团队将继续坚定不移地锚定工程建设节点目标,密切关注地下洞室围岩稳定管控,严格落实安全质量管控要求,稳步推进后续开挖和支护作业,全力保障项目建设按计划推进,为电站早日建成投运奠定坚实基础。

资讯来源:水电五局


  • 免责声明

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。


上一篇: 葡萄牙:到2040年前建成5GW抽水蓄能

下一篇: 塞尔维亚就Iron Gate III抽水

  • 您可能感兴趣
