内蒙古包头威俊电网侧独立储能示范项目完成临时转永久线路并网
    次浏览 发布时间:2026-07-18    来源:中国电建湖北工程公司   关键词:中国电建,储能项目,储能设备,
  • 正文

7月4日,包头威俊50万千瓦/300万千瓦时电网侧独立储能示范项目外接正式线路220千伏博淖线顺利并网。

此前,项目采用临时送出线路并网,本次需完成新建220千伏线路手续办理、施工调试,同步拆除临时并网线路间隔,并开展新建线路参数测试、储能站PMU改造、保护定值计算、保护向量测试、与中调地调对点联调等一系列工作,还需同步完成质监验收、取得并网意见书、消防备案等前期手续。全线施工验收和调试消缺周期极短,多重难题叠加,并网压力巨大。项目团队全员驻守升压站控制室与设备区,逐间隔核查设备、校验试验数据,困乏时就在现场短暂休整,紧盯技术细节,确保调试隐患清零,全力保障项目一次并网成功。

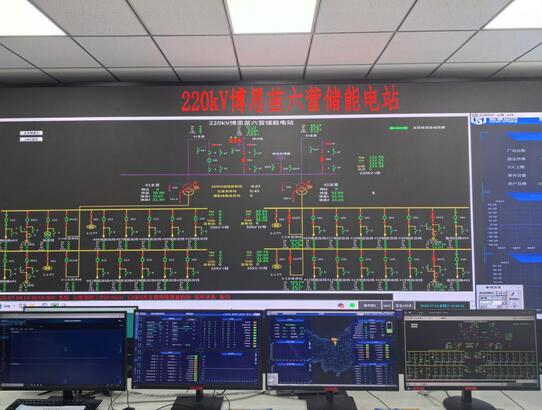

并网操作当天,500千伏明沙淖变按方案完成母线转冷备用及临时充电保护定值切换,依次完成博淖线多次三相冲击、单相逐相定相及配套博思苗六营储能电站219PT二次侧定相,确认相序、相位正确;随后全线三相送电,主变顺利恢复带电带负荷,两侧同步完成线路方向保护相量与母差极性带负荷校验,所有向量关系均符合设计与规程要求。试验全程无设备异响、无闪络击穿、无保护误动,各项指标达标。试验结束后,明沙淖变恢复原有保护定值与正常运行方式。

包头威俊电网侧独立储能示范项目正式并网后,将充分发挥削峰填谷、快速调频、电压支撑、新能源消纳调节作用,有效平抑区域风光发电波动,提升包头市电网供电可靠性,缓解500千伏明沙淖片区供电峰谷差压力。


资讯来源:中国电建湖北工程公司
