7月5日23时43分36秒,公司承建的中能建投沙坡头牧光储一体化(一期)项目首台调相机一次性受电并网成功,机组各项运行参数全部达标,运行状态稳定优良。此次并网圆满落地,实现了公司调相机安装调试领域“零的突破”,填补了相关专业技术空白,更为项目后续168小时满负荷试运行顺利启动筑牢坚实基础,是公司深耕新型电力系统配套业务的重要里程碑。


本次新机建设无成熟经验可借鉴,设备集成度高、控制逻辑精密、涉网标准严苛,多专业交叉作业叠加工期紧张,施工调试难度极大。项目建设期间,项目部全体参建人员紧盯并网目标,严守安全质量底线,推行标准化施工与精细化调试,有序完成设备安装、系统校验、整套启动等全流程工序。


技术专班重点攻克变频启动、联锁控制等技术难点,昼夜攻坚消缺提质。同时依托总部统筹赋能、闭环保障,高效破解现场施工难题,高标准完成跨昼夜调试并网任务,充分检验了整套设备的建设质量与运行可靠性。

7月5日凌晨5时28分,项目顺利完成调相机全速冲转试验,机组转速稳定升至3000转/分钟,轴振数值稳定控制在26μm,各项动态性能测试全部合格,以优异的设备工况为夜间并网成功保驾护航。

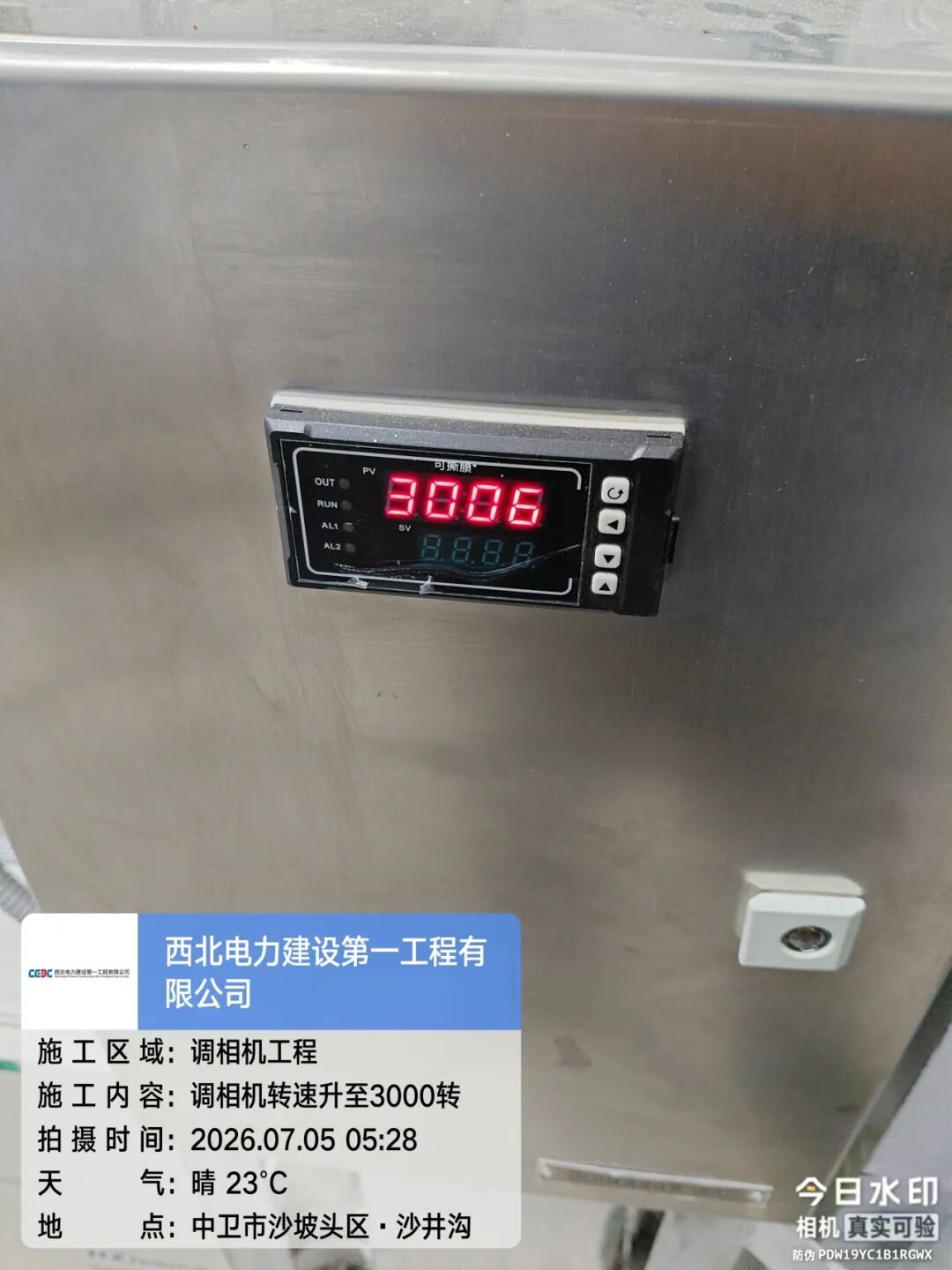

7月5日5时28分调相机冲转升至3000转

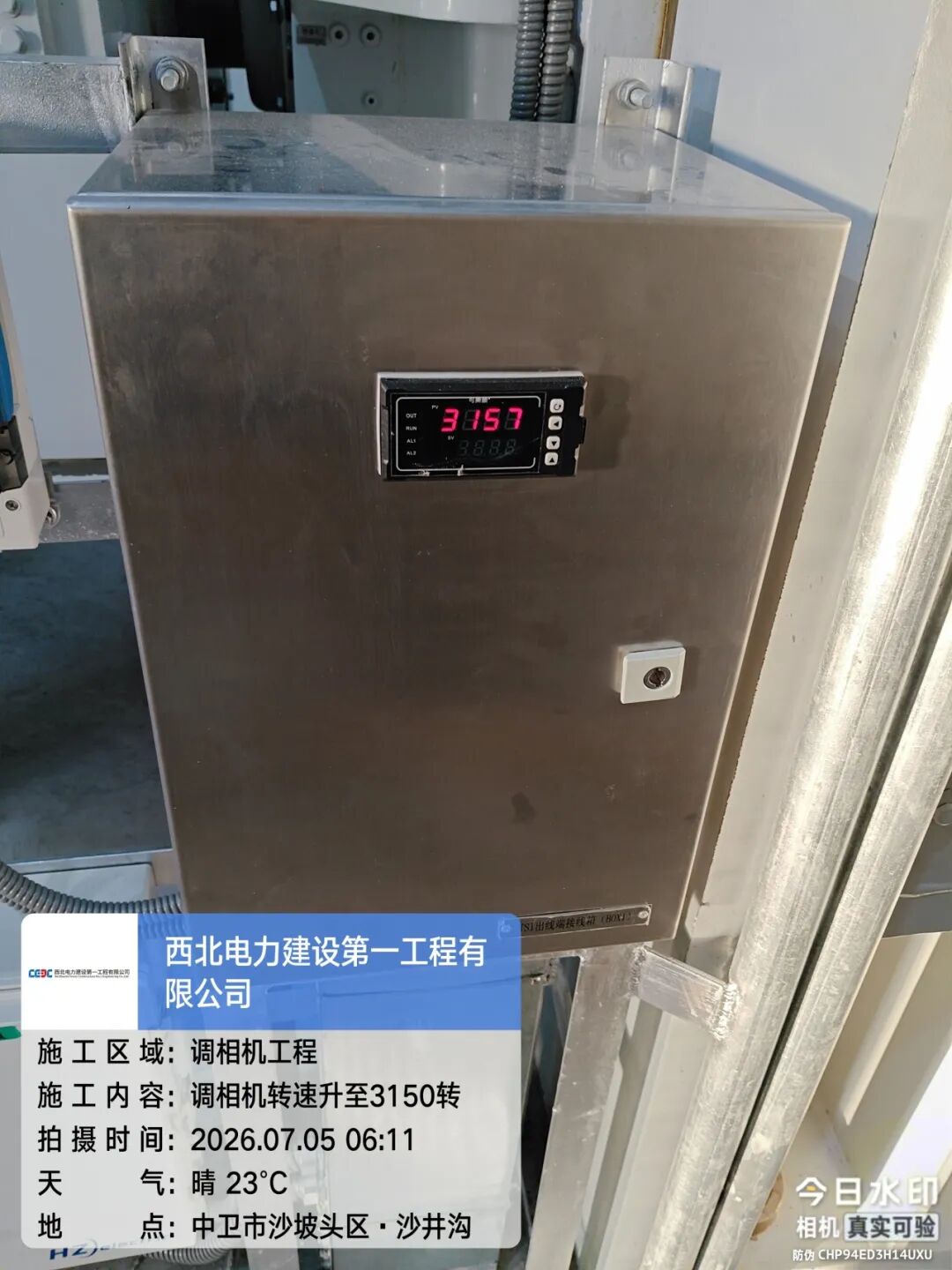

7月5日6时11分调相机冲转升至3157转


7月5日23时43分调相机成功并网



旭日微升下的项目升压站

目前,调相机已具备满负荷试运行条件。下一步,项目部将实行24小时专人值守,稳步推进168小时试运行及后续试验工作,全程严控设备运行工况。同时系统总结施工调试经验,形成可复制的标准化工艺体系。机组正式投运后,将有效提升区域电网稳压抗扰能力与新能源消纳水平,为西北新能源高质量发展和电网安全稳定运行注入强劲动能。

资讯来源:西北电建一公司
