江西赣县抽水蓄能电站下水库泄洪放空洞二衬结构完工
    次浏览 发布时间:2026-06-26    来源:水电五局   关键词:抽水蓄能电站,中国电建,新型电力系统,
  • 正文

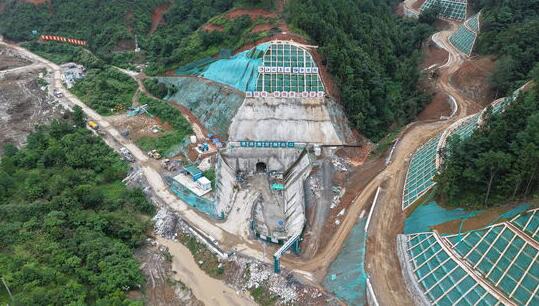

6月23日,江西赣县抽水蓄能电站下水库泄洪放空洞二衬结构完工,为下水库大坝截流验收奠定了坚实基础。

下水库泄洪放空洞全长675.54米,城门洞型过流断面,洞身围岩以Ⅳ类为主,部分为Ⅴ类围岩。施工过程中,面临地质条件复杂、岩层破碎、围岩稳定性差、洞内渗水等诸多不利因素。面对复杂施工环境,项目部超前谋划,科学统筹,结合现场实际动态合理倒排工期、动态优化施工方案,细化施工工序,逐级分解施工任务,压实管理责任。同时,严格落实全过程技术管控、安全巡查和质量监督,持续统筹优化资源配置,加强与各参建单位的沟通联动,稳步推进施工进度。施工期间,现场严格执行水工结构施工规范,严控钢模台车拼装、止水带及预埋安装及混凝土浇筑质量。严格控制混凝土入仓温度、速度,切实做好每一工序的质量控制和数据采集,有效规避混凝土质量通病。对止水结构安装实行全过程盯控,确保止水位置精准、安装牢固,保障隧洞整体防渗结构质量。同时,为保证节点目标的完成,项目采用双向衬砌施工,优化施工工序,保证钢筋、混凝土具备平行施工条件,有效缩短工期,保证节点目标顺利达成。

下一步,项目部将继续秉承“安全第一、质量至上、效益优先”的宗旨,在确保施工安全和工程质量的前提下,全力以赴加快施工进度,抓好履约落实,为推动江西赣县抽水蓄能电站早日建成投产贡献力量。

资讯来源:水电五局
