新疆若羌抽水蓄能电站尾闸室首层开挖完成
    次浏览 发布时间:2026-06-09    来源:水电五局   关键词:抽水蓄能电站,中国电建,新型电力系统,
  • 正文

6月8日,新疆若羌抽水蓄能电站尾闸室首层开挖完成,相较原计提前10天,代表着项目地下洞室群的施工取得重要阶段性成果。

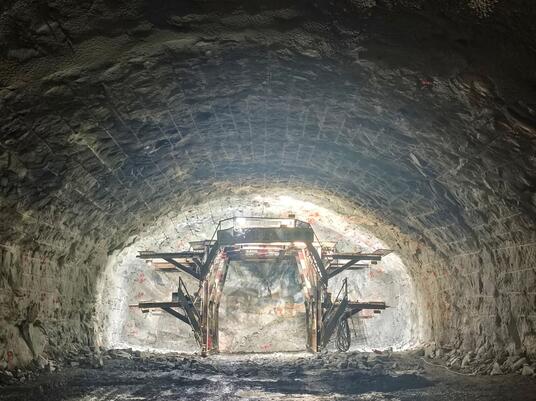

尾闸室为地下厂房三大洞室之一,与主副厂房、主变室平行布置,位于主变洞37.5米下游,是电站尾水调节、设备维修的重要功能性洞室,关系到电站长期安全稳定运行。其开挖尺寸为195.0米×10米(12米)×39.3米(长×宽×高),桥机牛腿以下开挖宽度为10.0米,以上部分为12.0米,底板高程为1509.20米,顶拱高程为1548.50米。施工期间,项目部利用6号施工支洞作为施工通道,采用6号施工支洞爆破参数进入尾闸洞60米后扩挖至尾闸洞设计断面,期间采用全断面开挖施工。施工过程中,项目部严格控把控爆破参数、围岩稳定、成型尺寸等要点,成功突破地下洞室施工难题,为后续分层开挖、支护衬砌等工序赢得了宝贵时间窗口。

下一步,项目团队将以已有的施工成果为基础,持续改善施工工艺,细化管理措施,做好安全、质量、进度控制,确保尾闸室剩余施工工作稳步进行,全力推动劳动竞赛及年度各项建设节点目标高效、安全、优质达成。

资讯来源:水电五局
