江西赣县抽水蓄能电站进厂交通洞贯通
    次浏览 发布时间:2026-06-04    来源:水电五局   关键词:抽水蓄能电站,中国电建,新型电力系统,
  • 正文

6月2日,由水电五局承建的江西赣县抽水蓄能电站进厂交通洞顺利贯通,标志着电站地下洞室群施工取得阶段性成果,为主厂房、主变洞等核心洞室后续大规模施工打通了关键通道。

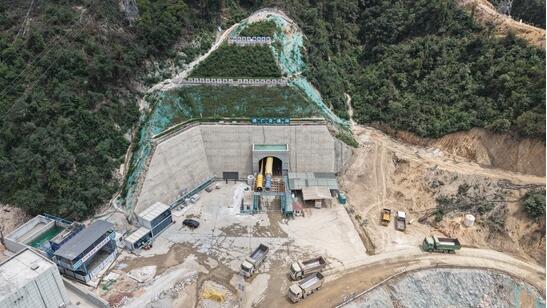

电站进厂交通洞洞口位于下水库进出水口东北侧,全长约1717米,平均纵坡6%,开挖断面为城门洞型,净断面宽、高均为7.8米。该洞是连接地下厂房与外界的主要运输通道,承担着施工期间人员通行、材料运输、设备进场及出渣等核心任务。面对洞身长、坡度大、地质条件复杂等多重挑战,项目部科学规划、高效组织,针对长距离隧道供风、通风排烟难题,项目部配备高效压入式轴流风机,并加强有毒有害气体实时监测,确保爆破后30分钟内掌子面空气质量达标,保障作业人员健康安全。针对沿线断层等不良地质段,项目部严格执行“短进尺、弱爆破、强支护、勤量测”原则,动态优化爆破、支护参数,采用光面爆破工艺最大限度减少对围岩的扰动,实现了不良地质段安全快速穿越。此外,施工过程中,面对洞内各施工支洞多个作业面交叉作业、车辆频繁交会的复杂局面,技术人员科学规划洞内交通,合理设置避车洞,加强车辆通行时序调度,有效避免了交通拥堵。

作为国家“十四五”规划重点实施项目、江西省“十百千万”工程行动计划项目,该电站总装机容量1200兆瓦,为一等大(1)型工程。项目建成后,可承担江西电网调峰、填谷、储能和紧急事故备用等任务,预计每年可提供12.96亿千瓦时高峰电能,减少二氧化碳排放量106.68万吨。下一步,水电五局赣县项目团队将以此为新起点,锚定后续节点目标,全力冲刺后续建设任务,为把电站建设成全国一流抽水蓄能示范工程持续贡献五局力量。


资讯来源:水电五局
