麻米措储能项目首台电池舱吊装圆满完成
    次浏览 发布时间:2026-05-28    来源:水电五局   关键词:水电五局,储能项目,储能电池舱,
  • 正文

5月24日,麻米措源网荷储一体化能源站项目(七标段860兆瓦时储能区)首台储能电池舱顺利吊装就位。此次节点完成,标志着项目由土建施工全面转入电气安装,为6月30日具备送电条件、按期投产奠定坚实基础。

本项目位于西藏阿里地区改则县麻米乡,地处藏北高原湖盆区域,地理位置偏远、施工条件艰苦。项目距拉萨市约1200公里、阿里地区586公里、改则县城100公里,项目营地海拔4710米,施工现场海拔区间达4752米至4980米,属于西藏四类高海拔艰苦地区。当地风沙大、气压低、含氧量不足平原50%,冬季气温低至零下二十度,生态环境脆弱,施工挑战极大。作为西藏阿里地区重要的源网荷储一体化标杆工程,项目战略意义突出。投运后将补强藏北电网短板,提升供电可靠性,助力高原绿色低碳发展,是保障边疆能源供应的重要民生与示范工程。

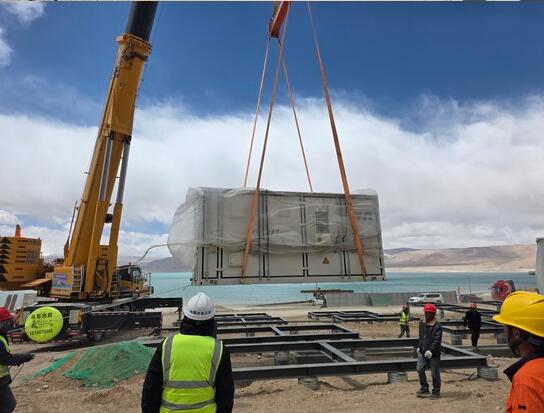

自开工以来,项目部直面高海拔、场地复杂、协调量大等困难,全体参建人员扎根高原、科学施工,高效完成场地平整、土方开挖、管桩基础、电缆沟砌筑、防雷接地等土建施工,顺利通过转序验收。本次吊装就位的电池舱为项目核心储能设备,单舱储能容量达5兆瓦时,设备体积大、自重高,高原吊装精度要求高、容错率低。项目部提前编制专项方案、细化安全保障、做好相关技术交底工作。在业主、监理全程见证下,现场施工团队精准操作、协同作业,高效完成起吊、转运、对位、落位全流程工作,首台电池舱平稳精准就位,一次性吊装任务圆满成功,顺利达成项目建设两大关键节点。

下一步,项目部将紧盯工期、严守安全、严控质量,高效推进电池舱组装、电气接线、系统调试等工作,全力冲刺送电投产目标,打造阿里地区精品储能示范工程,为区域清洁能源发展贡献力量。

资讯来源:水电五局
