陕西山阳抽水蓄能电站C2标双围堰截流告捷
    次浏览 发布时间:2026-05-25    来源:水电四局   关键词:抽水蓄能电站,中国电建,新型电力系统,
  • 正文

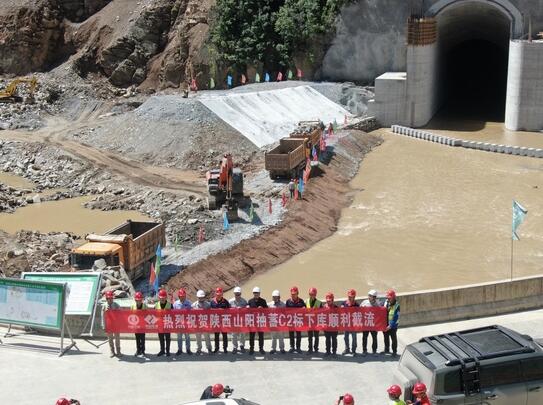

5月20日,随着最后一车石料精准倾入主河床龙口,陕西山阳抽水蓄能电站C2标拦沙坝上游围堰、拦河坝下游围堰同步完成截流与合龙施工任务。此次合龙标志着项目成功克服汛期施工风险,正式进入拦河坝干地施工阶段,为后续主体工程建设奠定了坚实基础。

陕西山阳抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点建设项目、陕西省重点项目,创山阳县单体投资规模之最。电站总装机容量120万千瓦,设计年发电量15.11亿千瓦时。公司主要承建山阳抽水蓄能电站下水库以及支沟处理、厂房系统、尾水系统、5号6号施工支洞施工、场内主要道路,水泵水轮机埋件及金属结构设备安装、电梯工程、电气照明工程、安全监测工程及相关环境保护与水土保持工程等。

本次合龙的两座围堰关键参数均满足设计要求。拦沙坝上游围堰轴线总长78.48米,堰顶高程543.50米,堰底高程536.99米,最大堰高6.51米,堰顶宽8.0米;拦河坝下游围堰轴线总长59.95米,堰顶高程534.50米,堰底高程528.15米,最大堰高6.35米,堰顶宽8.0米,且兼作施工道路,实现功能复用。

此次围堰截流合龙的圆满完成,不仅解决了汛期施工的核心难题,更标志着项目成功打通了主体工程施工的关键节点。后续,项目部将立即转入围堰防渗加固、基坑抽排水等工序,为拦河坝混凝土浇筑、基础处理等施工创造条件。

资讯来源:水电四局
