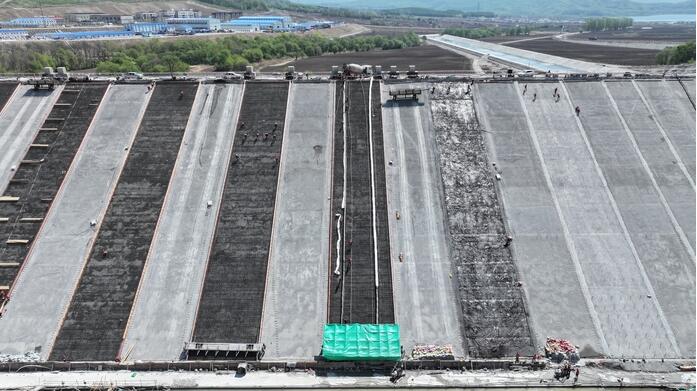

5月12日,黑龙江尚志抽水蓄能电站下水库大坝面板首仓混凝土正式开始浇筑,标志着下水库大坝建设进入新阶段,为冲刺2026年下水库按期蓄水节点目标奠定坚实基础。
该电站为黑龙江省“十四五”规划期间重点推进的清洁能源项目,总装机容量1200兆瓦。此次浇筑的下水库大坝面板是电站挡水建筑物的关键防渗体,沿坝轴线全长692米,面板顶部高程为336.1米,底部底面高程为297.9米,迎水面坡比为1:1.7,具有抗冻、抗渗要求高,施工工艺复杂等特点。面板混凝土施工是项目年度攻坚的重中之重。面对工期紧、任务重、多台滑模与钢筋台车在狭窄坝顶交叉作业等挑战,项目部在施工中采用先进的“无轨滑模跳仓浇筑”工艺,投入4套大型滑模系统分区分序同步推进,通过优化施工方案、强化资源调配,实施24小时连续作业,全力保障浇筑质量与进度。
项目将以首仓浇筑为起点,高标准、严要求推进后续施工,全力打造精品工程,为助力东北区域绿色能源发展和国家“双碳”战略目标实现贡献七局力量。
