宁东现代煤化工产业绿电园区配套300MW/1200MWh电源侧储能成功并网
    次浏览 发布时间:2026-05-13    来源:宁东能源化工基地管委会   关键词:电源侧储能,绿电园区,储能项目,
  • 正文

5月11日,历经140天攻坚建设,宁东现代煤化工产业绿电园区配套300MW/1200MWh电源侧储能项目圆满完成国家电网全流程调试及并网验收,正式并网运行,这标志着现代煤化工产业绿电园区进入光储协同发展的新阶段。

宁东现代煤化工产业绿电园区配套300MW/1200MWh电源侧储能项目并网成功

该项目是自治区特色优势产业宁东现代煤化工产业绿电园区一期164万千瓦复合光伏项目配套电力保障工程,项目总投资6.88亿元,于2025年12月22日开工建设,为同期区内建设规模最大的电源侧储能项目。项目采用全户外预制舱式磷酸铁锂储能系统,集成宁德时代6.25MWh天恒系统及587Ah大电芯技术,配置48套电化学锂离子储能系统,搭载智能温控与多级消防联动系统,具备毫秒级响应与深度调峰功能。项目建成后年可消纳光伏弃电约3亿千瓦时,提升光伏消纳能力10%以上,增加售电收入约9000万元,为光伏电站和储能电站协同运营、双向收益探索出一条可复制、可推广的一体化发展新路径。

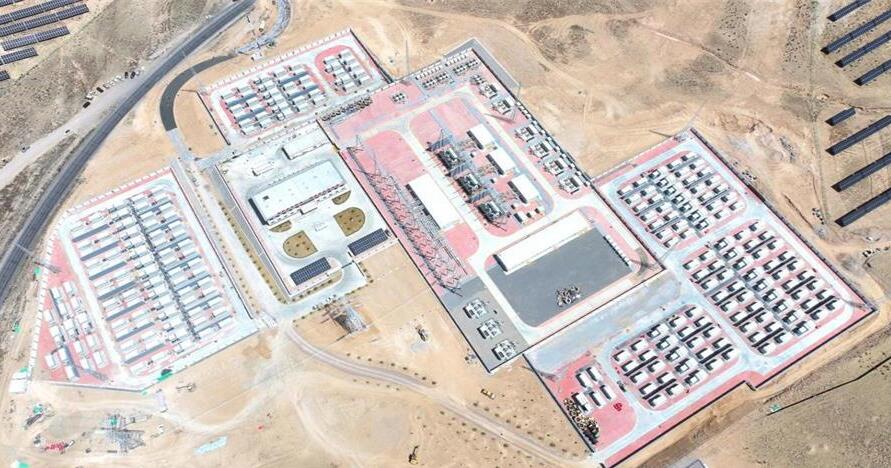

宁东现代煤化工产业绿电园区配套300MW/1200MWh电源侧储能项目俯视图

为确保项目按期并网,项目单位组建联合攻坚专班,重点破解冬季低温施工等突出堵点问题,建立党员责任区、党员先锋队,以党建引领赋能重大项目攻坚,实现攻坚任务全面提速,关键节点全部按期兑现,高标准、高效率完成并网目标。

该项目的成功并网,不仅是延伸新能源产业链的关键举措,更是全公司树立和践行正确政绩观的生动实践。宁东新能源公司将深度坚持“双碳”引领,系统谋划风电、光伏、新型储能、氢能、绿色交通等新能源产业布局,强化多能互补供给,逐“绿”聚链,向“新”而行,为宁东加快绿色低碳转型作出更多贡献。


资讯来源:宁东能源化工基地管委会
