陕西佛坪抽水蓄能4#施工支洞顺利贯通、1#引水下平洞上游段开挖完成
    次浏览 发布时间:2026-05-07    来源:佛坪抽水蓄能   关键词:抽水蓄能电站,陕投集团,新型电力系统,
  • 正文

“五一”国际劳动节期间,佛坪抽水蓄能建设者坚守一线、在岗在位、靠前调度,以“放假不放松、过节不脱节、管理不断档”的严实作风推动工程建设持续高效推进、捷报频传:5月2日,4#施工支洞安全贯通;5月5日,1#引水下平洞上游段(上台阶部分)顺利开挖至1#引水竖井底部。

4#施工支洞全长240米,开挖断面尺寸7.2×6.3米,承担地下厂房Ⅴ、Ⅵ层施工期间的人员通行、物料运输、通风排水等重要功能。该支洞的顺利贯通,标志着电站6条施工支洞开挖全面完成,地下工程施工通道网络正式形成,为后续多作业面平行施工提供了有力支撑。

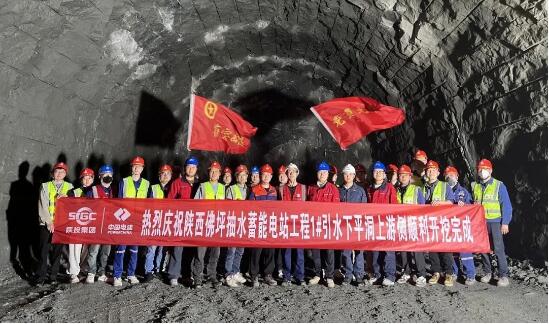

1#引水下平洞上游侧全长311米,开挖断面尺寸8.2×8.2米,该段按期贯通对电站次关键线路——引水竖井导向钻的施工衔接意义重大。佛坪抽水蓄能提前组织各参建单位,进一步统一思想,明确该段作为竖井作业前置条件的重要意义,识别其在整体进度计划中的约束位置,强化工期预警、资源配置与施工组织方案前置,为引水竖井施工衔接夯实根基。

针对地下洞室地质条件复杂、作业空间受限、爆破振动控制要求高等施工难点,佛坪抽水蓄能坚持技术优化与过程管控并重,联合设计、监理、施工等单位,系统优化施工组织。施工过程中,采用“小间距、小抵抗线、多段别”孔网设计,优化爆破孔网参数;通过加密炮孔、降低单孔装药量,有效控制爆破振动,最大限度减少对围岩扰动,提升洞室成型质量和施工安全水平。同时,根据开挖实际揭露的围岩类别,严格执行设计支护标准,全面落实超前地质预报、围岩变形监测、隐患排查治理等制度,做到风险早发现、早研判、早处置,有效防范地质风险和安全事故,保障施工安全有序连续推进。

佛坪抽水蓄能将紧盯年度目标任务和工程关键节点,持续发挥统筹协调、目标管控、质量引领作用,系统梳理输水系统、地下厂房等剩余关键线路,动态优化施工组织计划,提前研判竖井等高风险、长周期工序资源需求,强化人、材、机配置保障,严格落实安全质量管控、工期纠偏机制,持续推动工程高质量、高效率建设,全力打造精品工程、绿色工程、示范工程。


资讯来源:佛坪抽水蓄能
