广西南宁抽水蓄能电站全面启动投运后首次线路全停及机组年度检修
    次浏览 发布时间:2026-04-23    来源:南网储能   关键词:抽水蓄能电站,南网储能,新型电力系统,
  • 正文

近日,南网储能南宁蓄能公司顺利完成3号机D修与3号变消缺停电安全措施布置等一系列操作,标志着南宁抽水蓄能电站自2025年底机组全面投运以来首次线路及机组全停年度检修工作正式拉开帷幕。

南宁抽水蓄能电站是广西首座抽水蓄能电站,对区域电网安全稳定、清洁能源消纳和电力保供具有重要支撑作用。本次全停检修严格执行南方电网总调年度综合停电计划,是对电站核心机电设备开展的一次全面“体检”和系统“保养”。

开展全停前10kV厂用电线路巡线工作

本次检修内容涵盖500kV系统B修,1号、2号机组C修,3号、4号机组D修,1号、2号主变综合年检,四台机组及主变遗留问题处理,1号机组配合电压源型SFC调试等多项重点工作,计划工期23天。

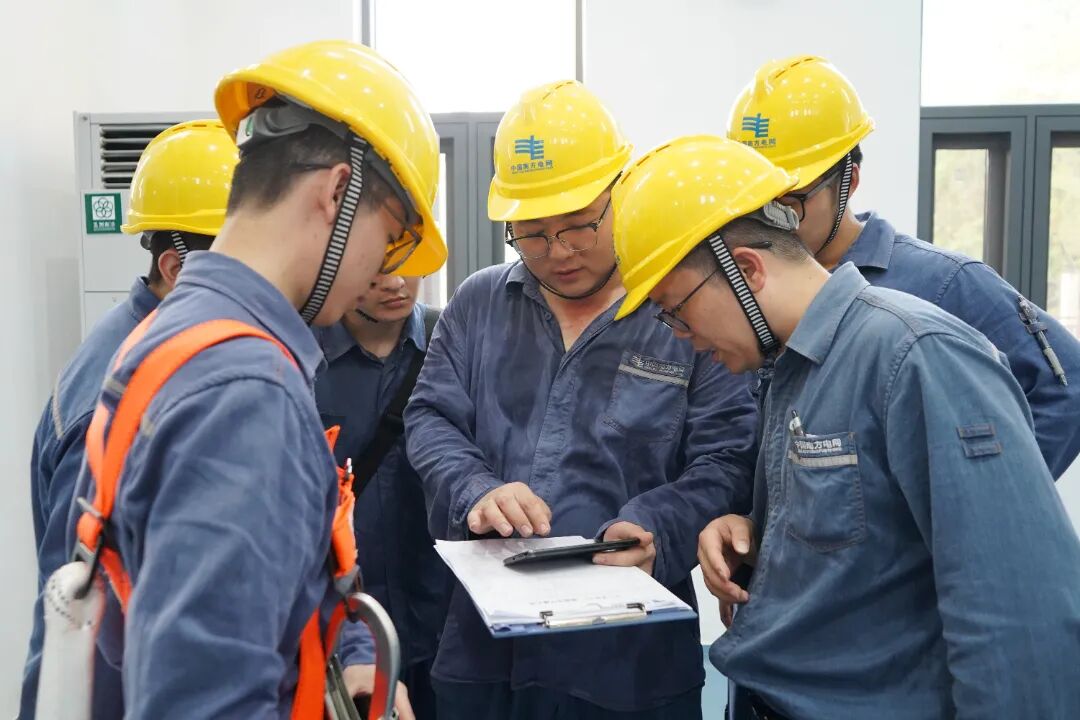

运行人员现场核对设备状况

为确保检修工作安全、有序、高效推进,南宁蓄能公司提前谋划、周密部署,联合西部修试公司、建管公司,主动对接南方电网总调、广西中调,精准确定停电计划、规范办理停电手续,科学优化施工组织及工期安排。针对500kV系统B修、机组C/D修、主变年检、基建遗留问题处理等重点任务,量身制定专项安全技术措施,充分配置运行专业人力资源,全力做好年度检修设备操作、调试配合工作。

运行人员装设500kV三相短路接地线

截至15日,南宁蓄能公司运行中心严格执行调度指令,规范完成500kV蓄邕甲线由运行转热备用等操作票52张、操作项2970项,为检修试验单位进场作业创造了良好条件。

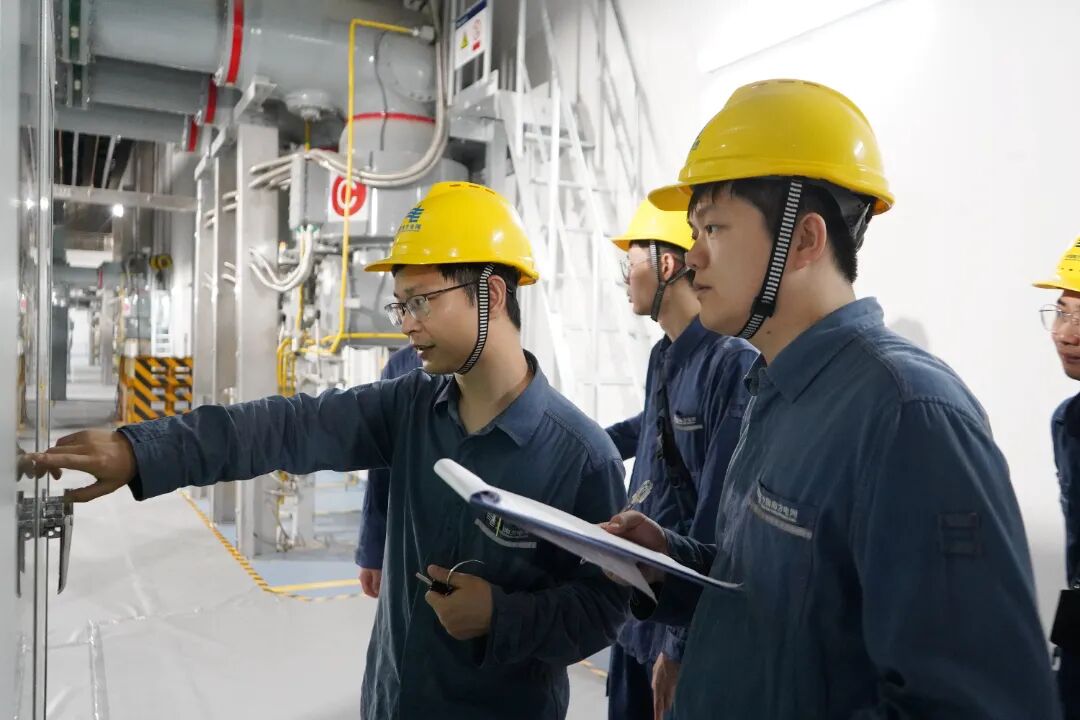

运行人员操作500kV线路快速地刀

此次全停检修也是青年员工成长成才的重要实战课堂。运行中心组织2025届青年员工全程参与运行操作,并以工作班成员身份深入检修一线跟班实践,在实操中提升运行操作、设备认知和现场处置能力,为公司持续健康发展夯实人才基础。

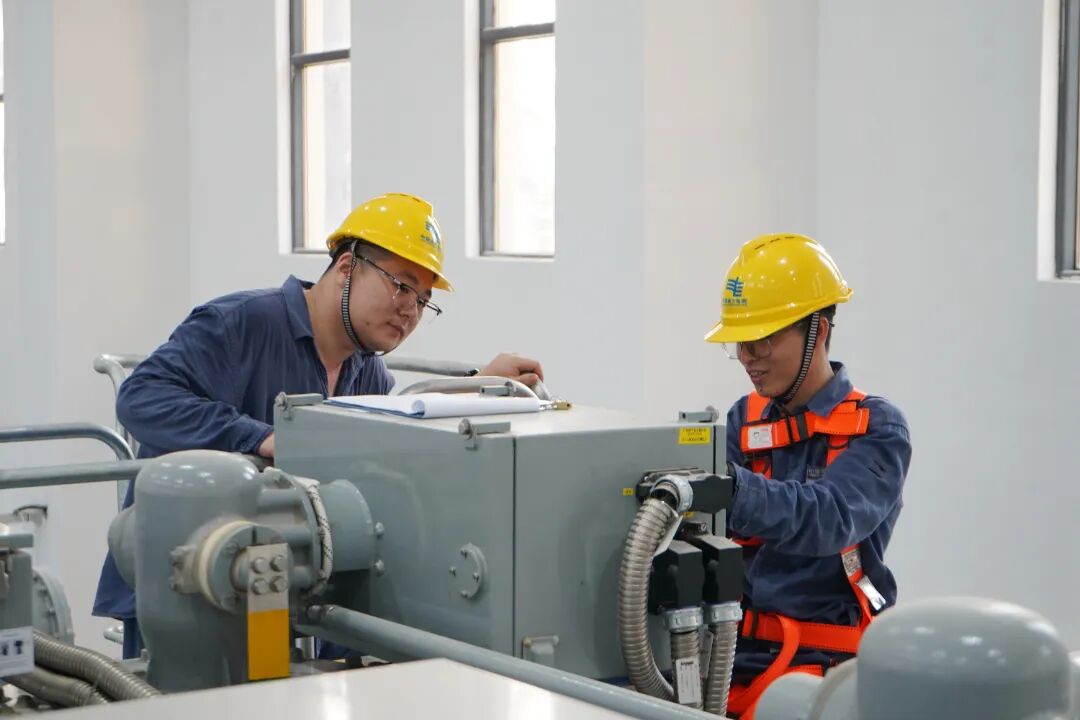

青年员工在实践中学习

南宁蓄能公司将持续加强与西部修试公司、建管公司等单位协同联动,从严从细落实现场安全管控、质量管控和进度管控,优质高效完成全部检修任务及遗留问题处理,全面提升设备健康水平,为保障广西电网安全稳定运行、服务新型电力系统建设作出积极贡献。

资讯来源:南网储能
